根據世界核協會(WNA)公布的數據,截至2021年1月1日,全球有32個國家在使用核能發電,共有441臺在運核電機組,總裝機容量約392.4 GWe。相對于2020年1月1日,核電使用國增加了2個,機組數量減少了1臺,總裝機容量基本保持穩定。
2020年,全球共有5臺核電機組正式開工建設,5臺首次并網發電,6臺永久關閉。
1 正式開工建設
2020年全球共有5臺核電機組(總裝機容量5073 MWe)正式開工建設,其中4臺位于中國,1臺位于土耳其。
土耳其阿庫尤核電廠2號機組(1114 MWe壓水堆) 4月8日正式開工建設。
中國漳州核電廠2號機組(1126 MWe壓水堆) 9月4日正式開工建設。
中國太平嶺核電廠2號機組(1116 MWe壓水堆)10月15日正式開工建設。
中國霞浦核電廠2號機組(600 MWe鈉冷快堆)12月27日正式開工建設。
中國三澳核電廠1號機組(1117 MWe壓水堆)12月31日正式開工建設。
根據世界核協會公布的數據,截至2021年1月1日,全球共有54臺在建機組,總裝機容量60.3GWe(注:世界核協會根據衛星圖像認為中國正在石島灣建設2臺CAP1400型壓水堆機組,但沒有公開信息表明這2臺機組已完成首罐混凝土澆筑)。

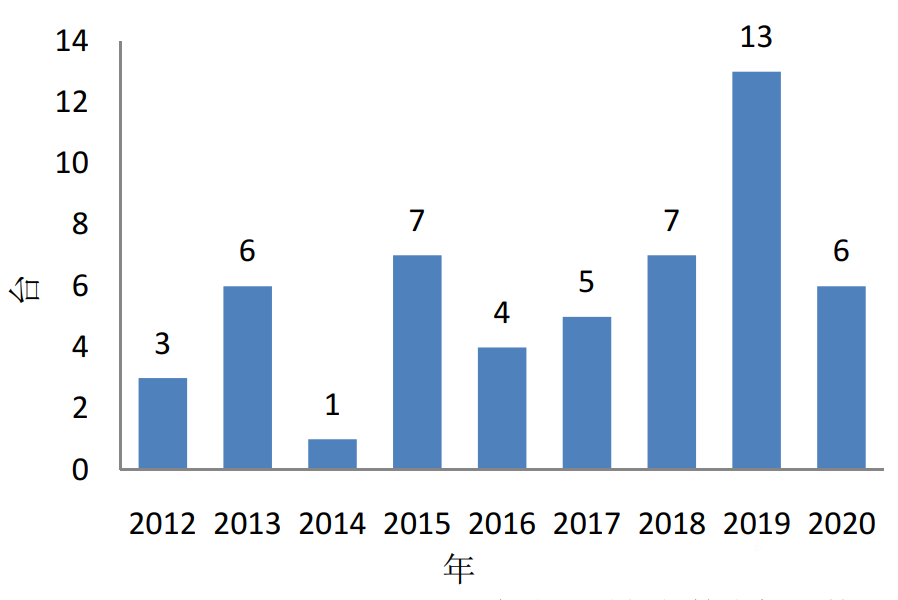

圖1 2012—2020年正式開工建設的核電機組數量
2 首次并網發電
2020年全球共有5臺壓水堆核電機組(總凈裝機容量5521 MWe)實現首次并網發電,2臺位于中國,1臺位于阿聯酋,1臺位于白俄羅斯,1臺位于俄羅斯。應當注意的是,阿聯酋和白俄羅斯均實現了首臺機組并網發電,核電使用國因此增加到32個。
中國田灣核電廠5號機組(1000 MWe) 8月8日實現首次并網發電。
阿聯酋巴拉卡核電廠1號機組(1345 MWe) 8月19日實現首次并網發電。
俄羅斯列寧格勒二期核電廠2號機組(1066 MWe)10月22日實現首次并網發電。
白俄羅斯奧斯特羅韋茨核電廠1號機組(1110 MWe)11月3日實現首次并網發電。
中國福清核電廠5號機組(1000 MWe)11月27日實現首次并網發電。

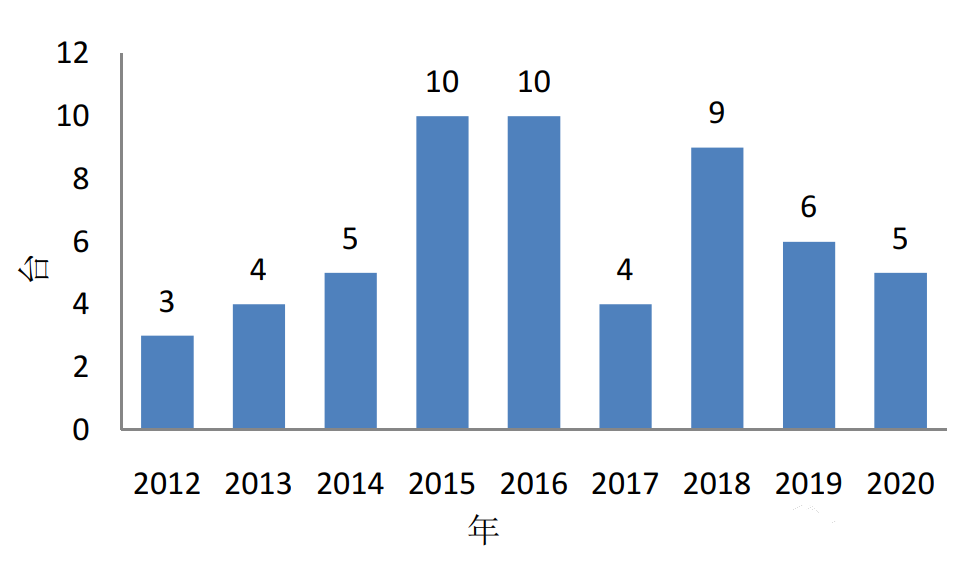

圖2 2012—2020年首次并網發電的核電機組數量
3 永久關閉
2020年全球共有6臺核電機組(總裝機容量5165MWe)永久關閉,其中法國2臺、美國2臺、俄羅斯1臺、瑞典1臺。
法國費森海姆核電廠1號機組(880 MWe壓水堆) 2月22日永久關閉。
美國印第安角核電廠2號機組(998 MWe壓水堆) 4月30日永久關閉。
法國費森海姆核電廠2號機組(880 MWe壓水堆) 6月30日永久關閉。
美國杜安阿諾德核電廠1號機組(601 MWe沸水堆)10月12日永久關閉。
俄羅斯列寧格勒核電廠2號機組(925 MWe輕水冷卻石墨慢化反應堆)11月10日永久關閉。
瑞典靈哈爾斯核電廠1號機組(881 MWe沸水堆)12月31日永久關閉。

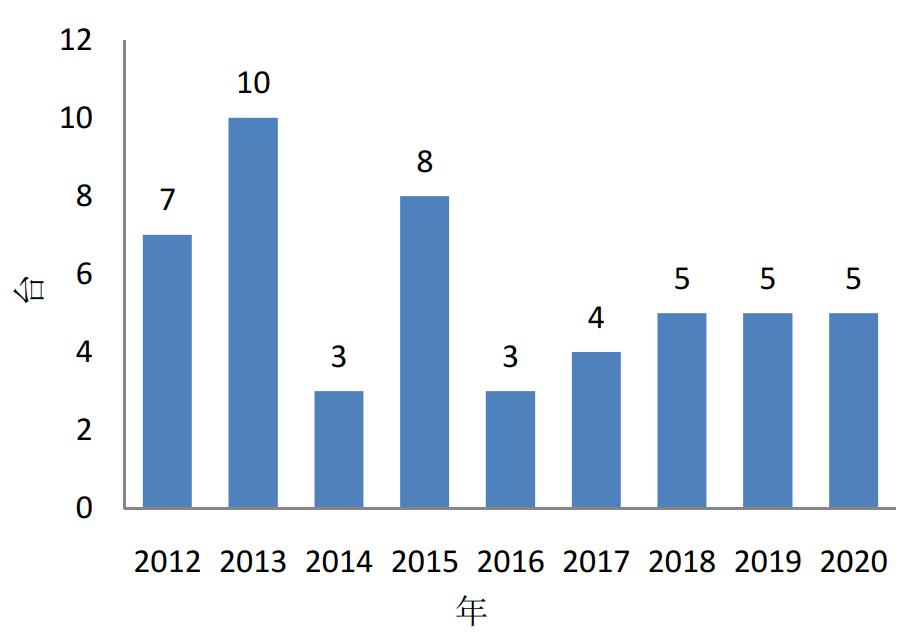

圖3 2012—2020年永久關閉的核電機組數量
4 延壽
2020年,全球共有6臺機組獲準延壽,包括3臺西班牙機組、2臺美國機組和1臺俄羅斯機組。
西班牙生態轉型部2020年7月批準阿爾馬拉茲核電廠1號和2號機組以及班德略斯核電廠2號機組延壽。阿爾馬拉茲1號機組和2號機組是2座1000 MWe壓水堆,分別于1981年和1983年投運,可分別運行至2027年11月和至2028年10月。班德略斯2號機組是1座1045 MWe壓水堆,1988年投運,可運行至2030年7月。根據西班牙國家放射性廢物公司與電廠業主公司達成的協議,班德略斯2號機組可能會再次延壽至2035年。
美國核管會3月宣布,批準桃花谷2號和3號機組的二次延壽申請,允許這兩臺機組將運行壽期從60年延長至80年。這是核管會第二次頒發允許核電機組運行80年的許可。桃花谷2號和3號機組都是沸水堆,均于1974年投運,裝機容量分別為1232MWe和1251 MWe,2003年獲準延壽20年。此次獲準二次延壽,意味著兩臺機組可分別運行至2053年8月和2054年7月。
俄羅斯聯邦生態、技術與核能監督局3月批準為別洛雅爾斯克核電廠3號機組換發運行許可證,允許該機組繼續運行5年至2025年。該機組是一座BN-600型鈉冷快堆,1981年投運,原運行許可證2020年到期。
5 功率提升
2020年,全球至少有7臺機組獲準實施或者完成功率提升,包括3臺美國機組、2臺斯洛伐克機組和2臺捷克機組。
美國核管會10月批準法利1號和2號機組提升運行功率:1號機組從910 MWe提升至944 MWe;2號機組從910MWe提升至953 MWe。預計1號機組將于2021年春季功率提升,2號機組將于2021年秋完成。
美國核管會10月批準瓦茨巴2號機組將運行功率提升約1.4%,即從1223 MWe提升至1240 MWe。運營商田納西流域管理局擬于12月完成該機組的功率提升。
斯洛伐克電力公司計劃對莫霍夫采1號和2號機組進行功率提升,將這兩臺壓水堆機組的運行功率從471 MWe提升至500 MWe。2號機組的功率提升工作已于8月啟動,原計劃于11月完成。莫霍夫采1號機組擬于2021年春季完成功率提升。
捷克能源公司集團11月宣布通過在機組常規島安裝新型汽水分離器(用于去除流向汽輪發電機中的蒸汽中的水),泰梅林2號機組功率提升4 MWe,達到1086 MWe。預計泰梅林1號機組將在2021年完成類似改造。
