Atomstroyexport(ASE)公司在俄羅斯國企Rosatom的框架內負責俄羅斯核技術的出口工作。ASE公司參與了VVER-1000機型和VVER-1200機型反應堆的建設。

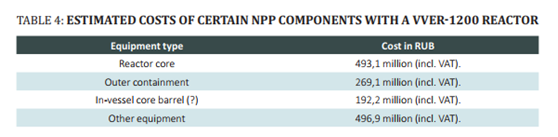

Rosatom的負責人Alexey Likhachev在之前與總統普京的會晤中表示:“俄羅斯在國外核電建設的隊伍相比其它國家是最多的。”在2020年,Rosatom表示,新冠疫情對其國外項目的影響很小。 在過去的十年中,Rosatom以巨額貸款的形式向其他國家出口核電,以推廣俄羅斯的核電技術。增加俄羅斯核電技術在國際市場的份額是Rosatom的四個主要戰略目標之一。截至2020年末,Rosatom已在國外12個國家有35座反應堆在建或完工。 Rosatom目前在向國外潛在客戶推介VVER-1200機型。VVER-1200原本被稱為AES- 2006,是俄羅斯主力機型VVER-1000的升級版。第一臺VVER-1200在國內的Novovoronezh-2 核電站建造,并于2017年2月全面投入商業運行。 Rosatom一般不公布單堆造價,但是Interfax于2017年發布的在Ostrovets核電站建造的VVER-1200機組預計成本提供了逐項成本的一些參考,如下面的表4所示。(1盧布=0.087元人民幣)

然而,由于與反應堆建造相關的成本取決于很多因素,例如建造時間,電站規模,技術改進,獲得監管機構的許可等,因此這個參考并不具有很大價值。 核工業也承認計算核電站建造成本很困難。正如瑞典公用事業公司Vattenfall的CEO在2019年9月在倫敦召開的世界核協會上所說的那樣:“我們目前面臨的情況是,建造一座新反應堆的最終成本是預算的兩倍或三倍。” 麻省理工學院(MIT)于2020年發布的最新研究表明,新工程的最終造價遠超預期的某些原因是“軟”成本。這是由于施工環境的變化而產生的,由于施工現場的特定條件需要對設計進行緊急更改。MIT認為,安全法規的變更會導致一定的成本增加,但這只是眾多因素之一。 俄羅斯目前正在全球范圍內推廣的VVER-1200旨在實現標準化,從而降低這些軟成本。標準化所面臨的挑戰是設計的適應性,使其在大多環境中都可以使用。 VVER-1200是壓水堆,設計功率為1114 MWe,比VVER-1000增加了20%。其主要部件(壓力容器和蒸汽發生器)的設計使用壽命為60年,是VVER-1000的兩倍。與VVER-1000相比,VVER-1200的操縱員人員數量減少20% VVER-1200結合福島事故的經驗反饋,設置了多種非能動安全措施,例如氫氣復合器,非能動余熱排出和堆芯捕集器。國際原子能機構表示,VVER-1200的設計符合后福島時代的要求。 但是,VVER-1200發生過一些事故。例如新沃羅涅日核電站(俄羅斯第一座VVER-1200反應堆),由于事故被關停了兩個半月。據透露,VVER-1200原型的冷卻系統設計存在缺陷。Rosatom對VVER-1200進行了設計變更,并對俄羅斯境內正在建造的另外三臺VVER-1200進行了改造。 俄羅斯在國內建造的機組是其出口的關鍵。Novovoronezh的第一臺VVER-1200不僅展示了Rosatom的出口技術,而且還用作培訓其他國家的操縱員的參考設備。例如,土耳其阿克庫尤(Akkuyu)核電站VVER-1200反應堆的操縱員已在2019年和2020年在Novovoronezh參加在運行電站的實習。
免責聲明:本網轉載自合作媒體、機構或其他網站的信息,登載此文出于傳遞更多信息之目的,并不意味著贊同其觀點或證實其內容的真實性。本網所有信息僅供參考,不做交易和服務的根據。本網內容如有侵權或其它問題請及時告之,本網將及時修改或刪除。凡以任何方式登錄本網站或直接、間接使用本網站資料者,視為自愿接受本網站聲明的約束。
