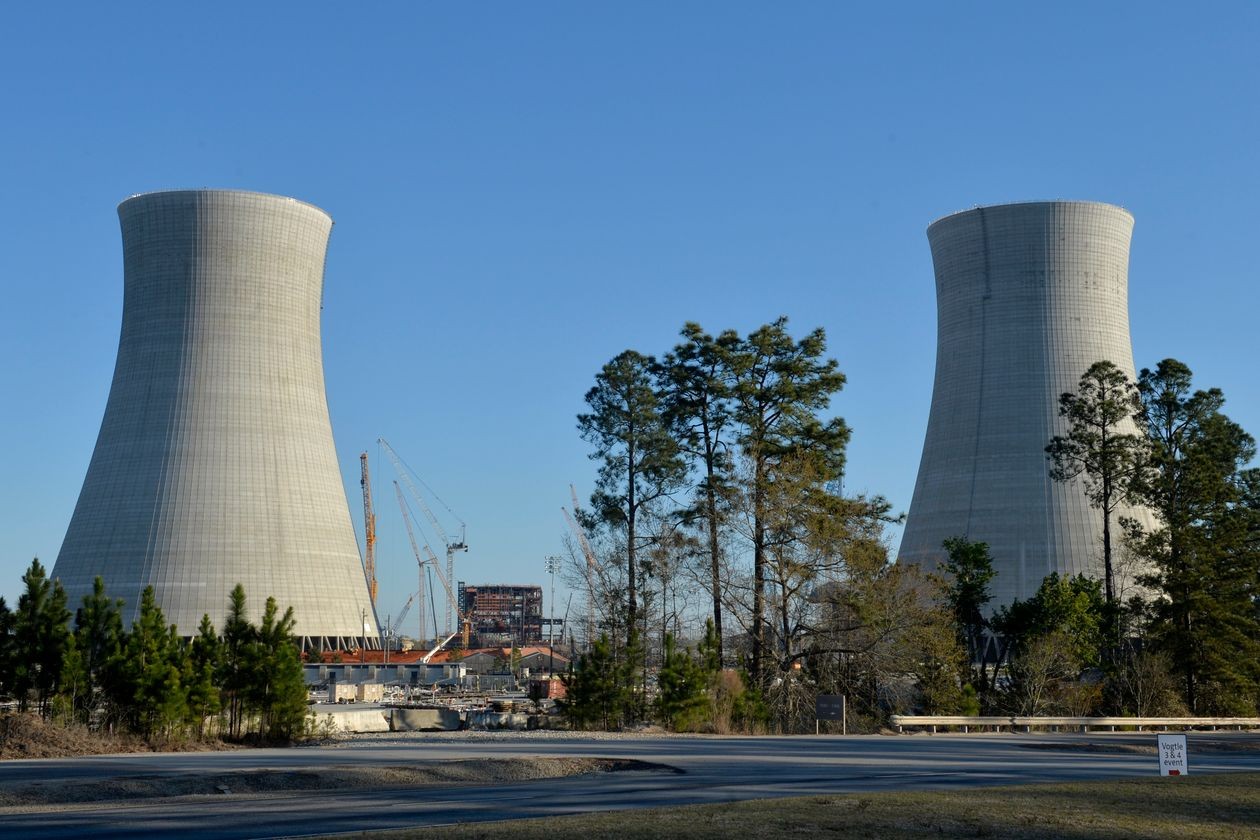

2019 年,一個圓頂被降到了 Vogtle 的穹頂之上
本周早些時候,佐治亞州公共服務委員會的一名工程專家作證說,Alvin W. Vogtle 發電廠的啟動可能會推遲到 2022 年夏天,并且可能比預期多花費 20 億美元。
位于亞特蘭大的核電站建設公用事業單位南方有限公司 表示,預計第一座反應堆將在 2022 年第一季度完工。該公司發言人表示,其判斷是基于當前信息,“該項目仍存在風險并且未來的成本估算可能會增加。”
Vogtle 一直受到多次延誤和成本超支的困擾。它原定于 2016 年開放,兩個計劃中的 Vogtle 反應堆的總成本超過 270 億美元——是州監管機構 2008 年批準的初步估計的兩倍多。
完成 Vogtle 的問題降低了人們對十年前被譽為可能在美國進行核復興的熱情。今天,位于佐治亞州奧古斯塔附近的設施,凸顯了在一個國家建造核電站的財務和工業困難,三年內沒有完成一個新的。
由于成本超支和延誤,喬治亞州幾乎放棄了該項目。2017 年,州政府官員投票決定繼續建造反應堆,但如果進一步推遲,南方航空未來對該項目的回報將受到限制。當時,南方公司承諾新的承包商將解決施工延誤問題。該公用事業公司后來對其收益進行了收費,并承諾在 2021 年 11 月之前完成兩個新反應堆中的第一個并發電。
佐治亞州公共服務委員會副主席蒂姆·埃科爾斯 (Tim Echols) 說:“他們會遲到,并且要支付罰款。” “當時他們愿意談判,因為他們認為他們會準時到達。我認為他們今天后悔了。”
在過去的幾年里,反應堆的工作取得了進展。南方航空正在運行所謂的熱測試,以確保在添加核燃料之前,工廠一切正常。
在周一向佐治亞州公共服務委員會提交的一份文件中,項目監督員唐納德格雷斯表示,他預計該工廠的啟動將被推遲“大約七到九個月或更長時間”。Vogtle Monitoring Group 的工程副總裁 Grace 先生也表示,該工廠的成本可能會增加約 20 億美元。
他指責南方公司決定在大部分建設工作完成之前加速對該裝置的測試。他作證說:“這導致了施工、逐件測試和重新測試部分系統和完整系統的效率低下且成本高昂。” 他還表示,一些電氣工作需要修復。
最近幾周,南方公司董事長兼首席執行官 Thomas A. Fanning 將工廠原定的 2021 年 11 月開始發電推遲到 2022 年初。上個月,他在公司年度股東大會上表示,設備測試以確保工廠正常運行。安全“可能比我們原來的計劃多花幾周的時間。”

兩個計劃中的 Vogtle 反應堆的總成本超過 270 億美元。
成本超支注定了本世紀開始的另一座新的美國核電站。2017年, Scana Corp. SCANA 取消了在南卡羅來納州完成一座已建成一半的核電站的計劃。2008 年首次提出時,VC 夏季核電站預計耗資 115 億美元。該工廠的少數股東、國有電力公司 Santee Cooper 表示,成本估計已飆升至 257 億美元。
停止核電站工作的決定的后果——這使南卡羅來納州的電力客戶背負著一個永遠不會發電的工廠的大筆賬單——在帕爾梅托州變成了一場政治和金融爭議,涉及誰應該支付和誰負責盡管有麻煩的跡象,但仍繼續推進該項目的決定。Scana 后來同意以1.375 億美元和解,以解決與失敗項目有關的民事欺詐指控,此前美國證券交易委員會指責該公司及其子公司通過對已建成一半的工廠做出虛假陳述來欺騙投資者。Scana 失去了該州政治領導人的支持,2019 年Dominion Energy Inc.失去了支持 。 收購了公司。
盡管產生無碳電力,但核電行業近年來一直在苦苦掙扎。來自可再生能源和低成本天然氣發電廠的競爭降低了批發電價并損害了現有發電廠的經濟性。幾家發電廠已經關閉,最近一次是 Entergy Corp. 的 ETR 紐約市北部的印第安角能源中心于 4 月永久關閉。
一份被廣泛引用的獨立行業分析報告《2020 年世界核工業現狀報告》稱,去年全球有 408 座反應堆在運行,低于 2002 年的 438 座峰值。近年來,中國、中國、據報道,俄羅斯、韓國和阿拉伯聯合酋長國。
該報告的出版商邁克施耐德表示,在過去十年中,新核電站發電成本增加了約 33%,新太陽能發電成本下降了 90%。“剪刀開得越來越大,我在任何地方都沒有看到任何跡象表明這種情況會停止,”他說。
