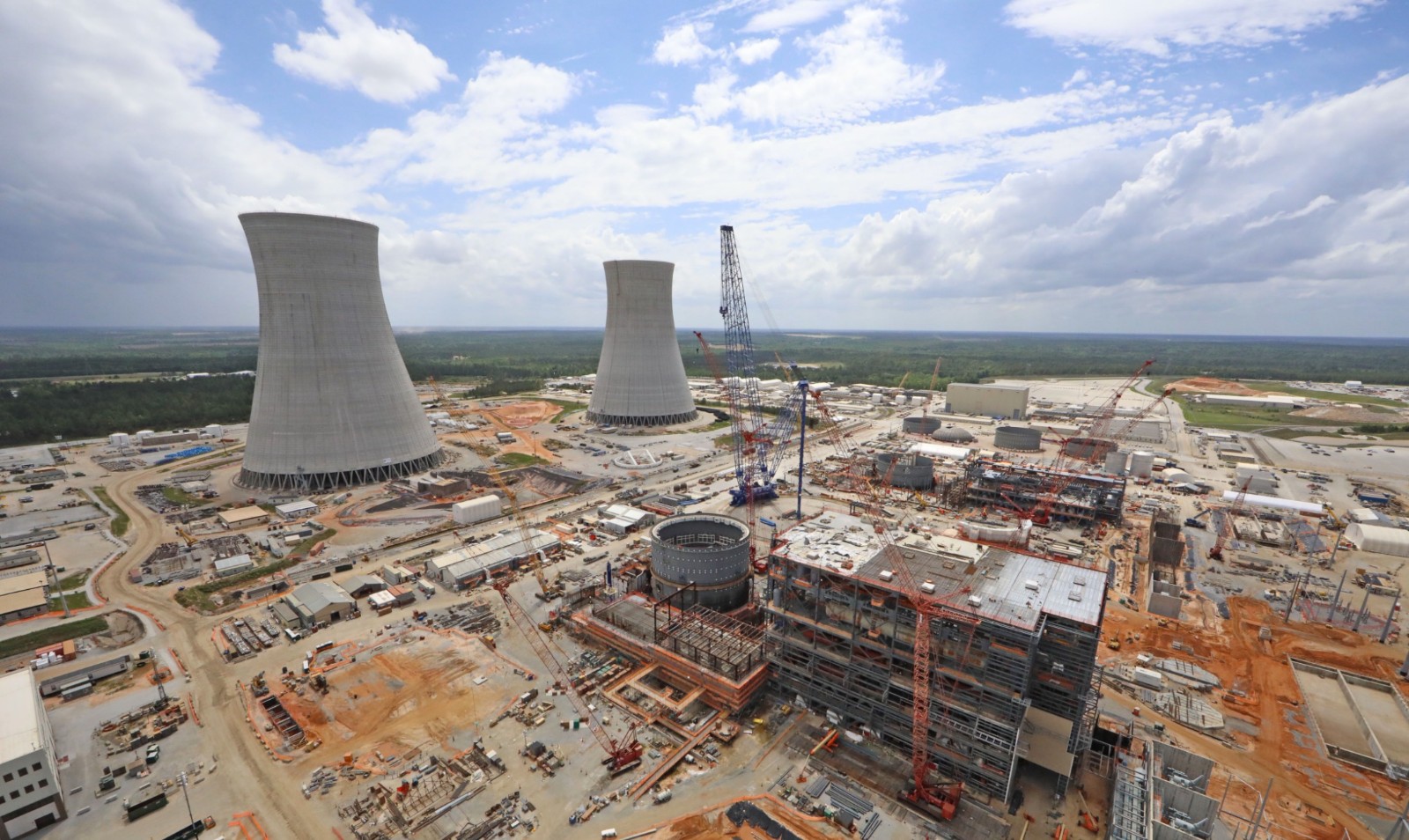

2021年6月24日,美國佐治亞州公共服務委員會(PSC)員工和顧問在一場聽證會上指出,由于出現嚴重的質量控制問題以及接受美國核管會(NRC)的專項檢查,沃格特勒(Vogtle)核電廠3號機組將進一步推遲投運。
2021年5月和6月,佐治亞電力公司(Georgia Power)高管在提交至PSC的證詞中表示,4月26日,沃格特勒3號機組正式啟動熱試,然而此次熱試先是因發現質量問題而被推遲,后又因暴露出其他施工問題而被暫停。
PSC項目獨立監督員表示,此次熱試原計劃耗時45天,但由于存在很多問題,導致目前已耗時逾61天,并且不可能在7月底前完成熱試,還有繼續延期的可能。
