2021年7月20日9:20,華龍一號福清核電6號機組內層安全殼內壓力降至常壓,0米人員閘門緩緩打開,標志著福清核電6號機組內層安全殼整體性試驗(A類試驗)圓滿成功。

內層安全殼整體性試驗采用專項組模式運作,中國核電工程有限公司(CNPE)福清項目調試部牽頭組織,CNPE福清項目部工程管理部、中核二三公司、中核二四公司、福清核電運行三處、維修三處等多部門參與。通過專項組的精心組織和策劃,內層安全殼整體性試驗各項準備工作均按計劃有序開展,于2021年7月10日18:00關閉0米人員閘門,具備升壓條件,2021年7月11日12:28分正式開始升壓。

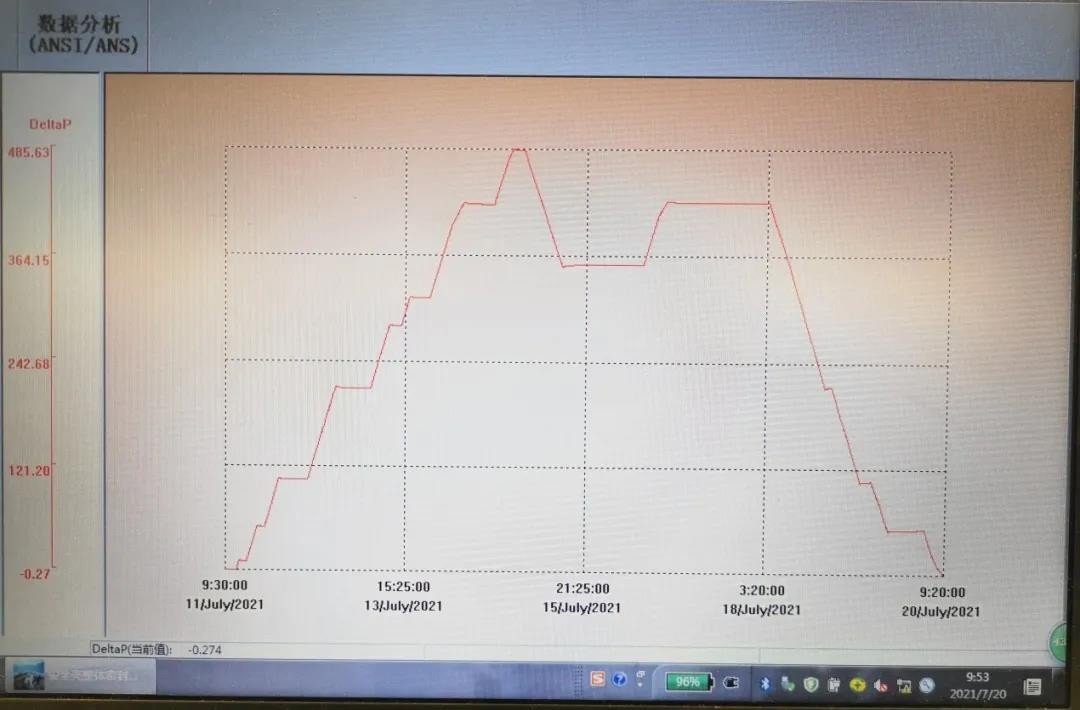

本次福清6號機組安全殼A類性試驗共歷時231小時20分,前后經停14個壓力平臺,完成16本調試試驗。通過各平臺調試試驗的驗證,內層安全殼結構強度及整體密封性能均滿足設計要求為福清核電6號機組后續裝料奠定了堅實的基礎。
