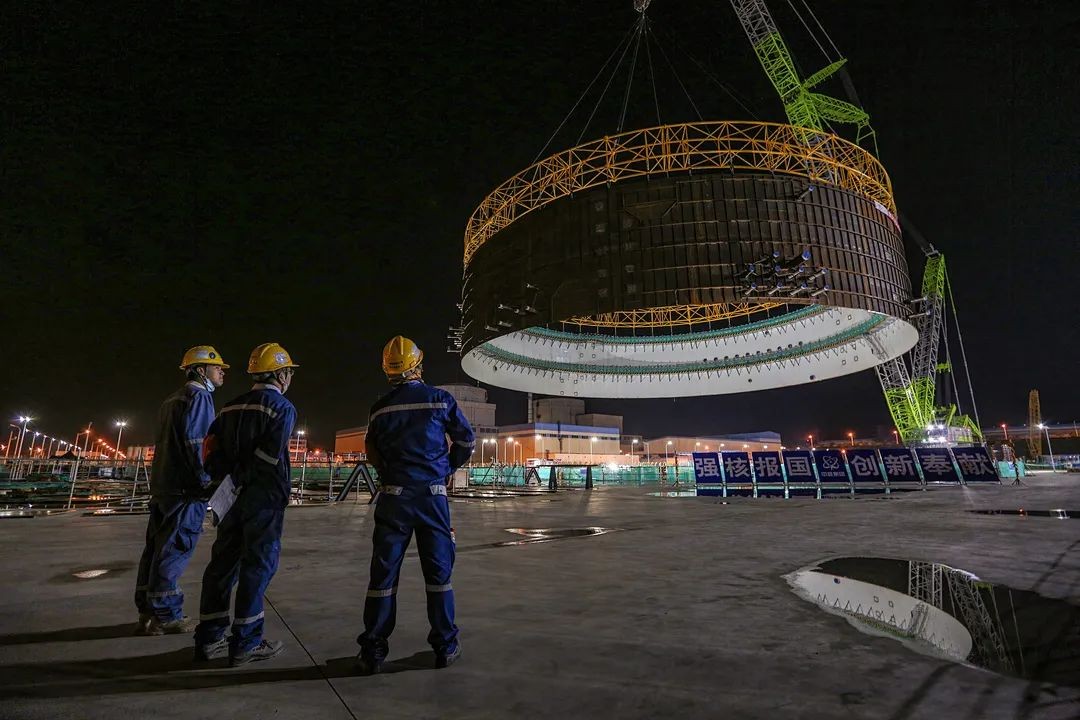

2021/9/15 4:17 起吊準備

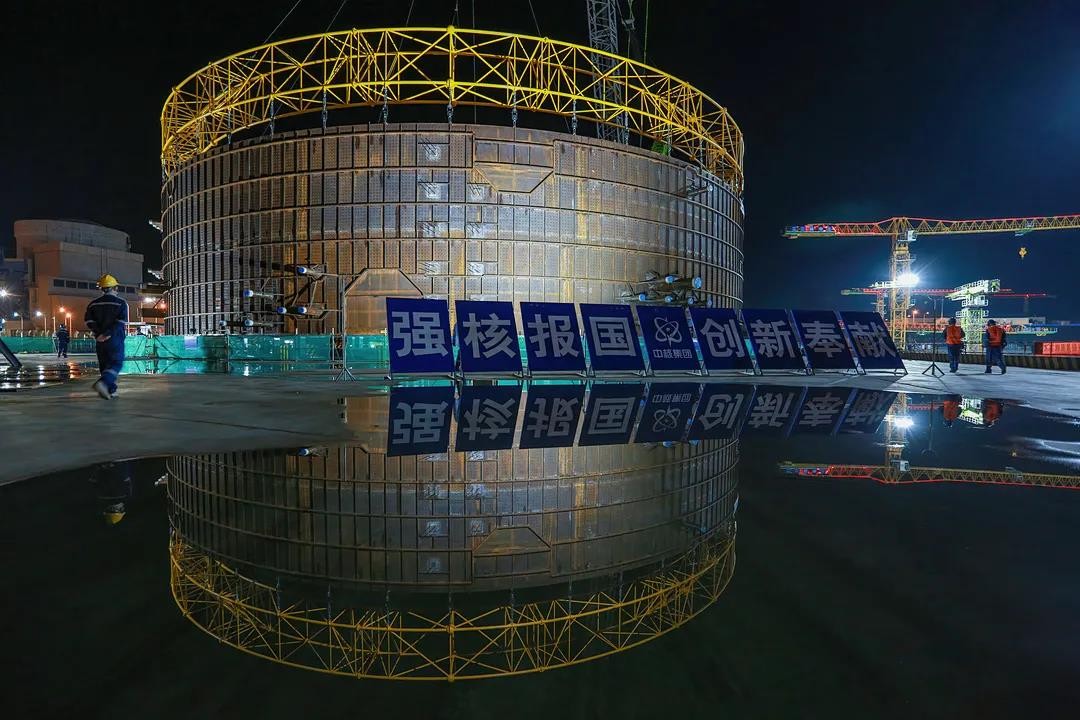

2021年9月15日8時16分,海南昌江核電廠3號機組鋼襯里模塊二順利吊裝就位,提前二級里程碑節點目標1天完成。

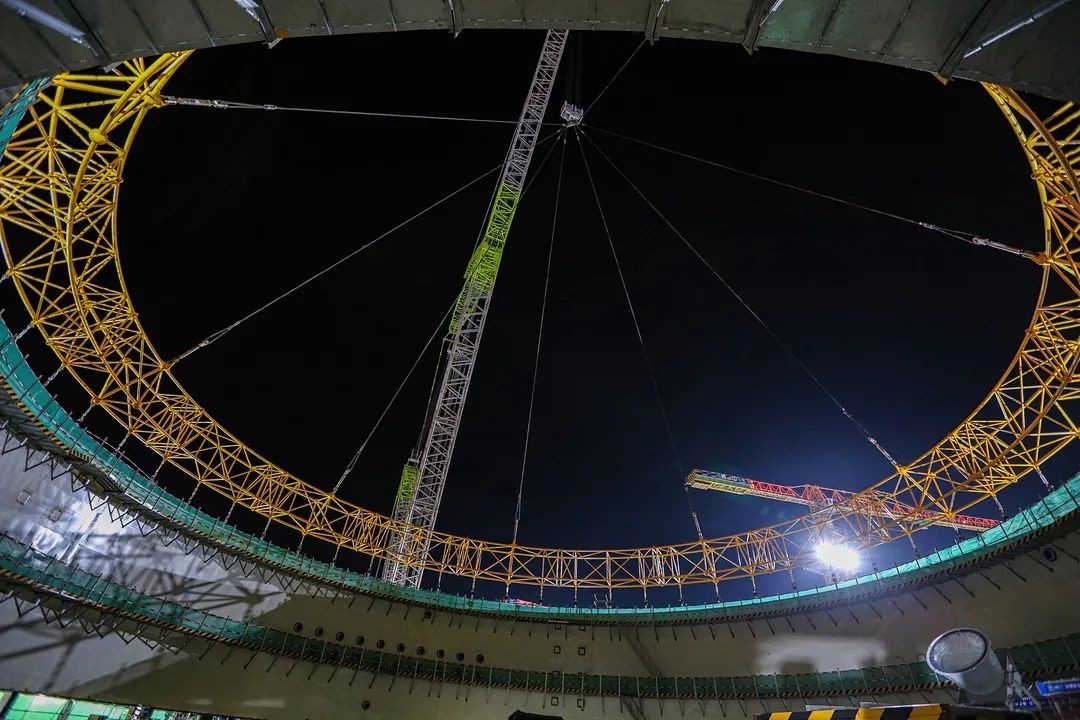

2021/9/15 4:24 鋼襯里的內部結構

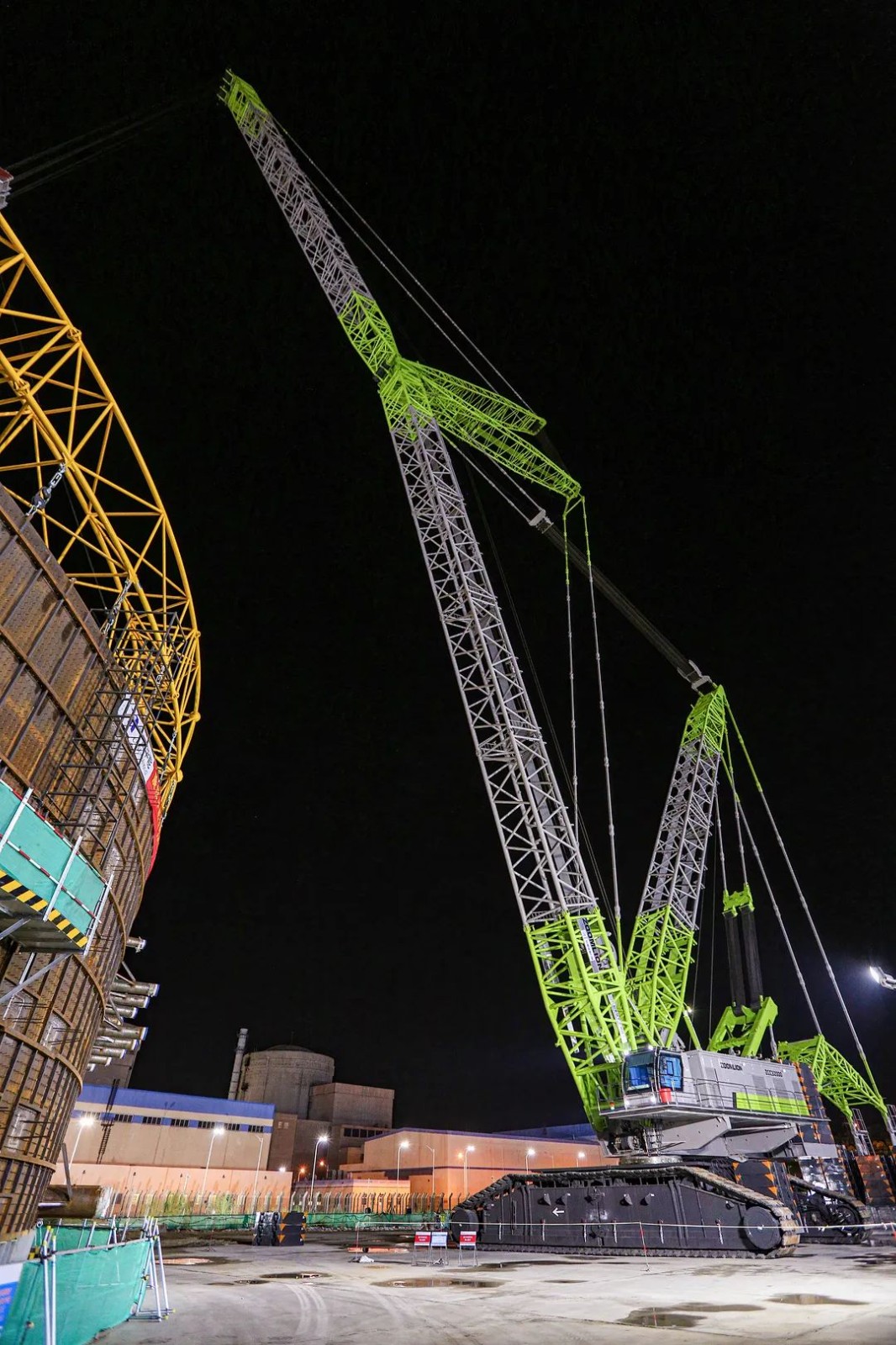

2021/9/15 4:29 2000噸級起重機進行吊裝

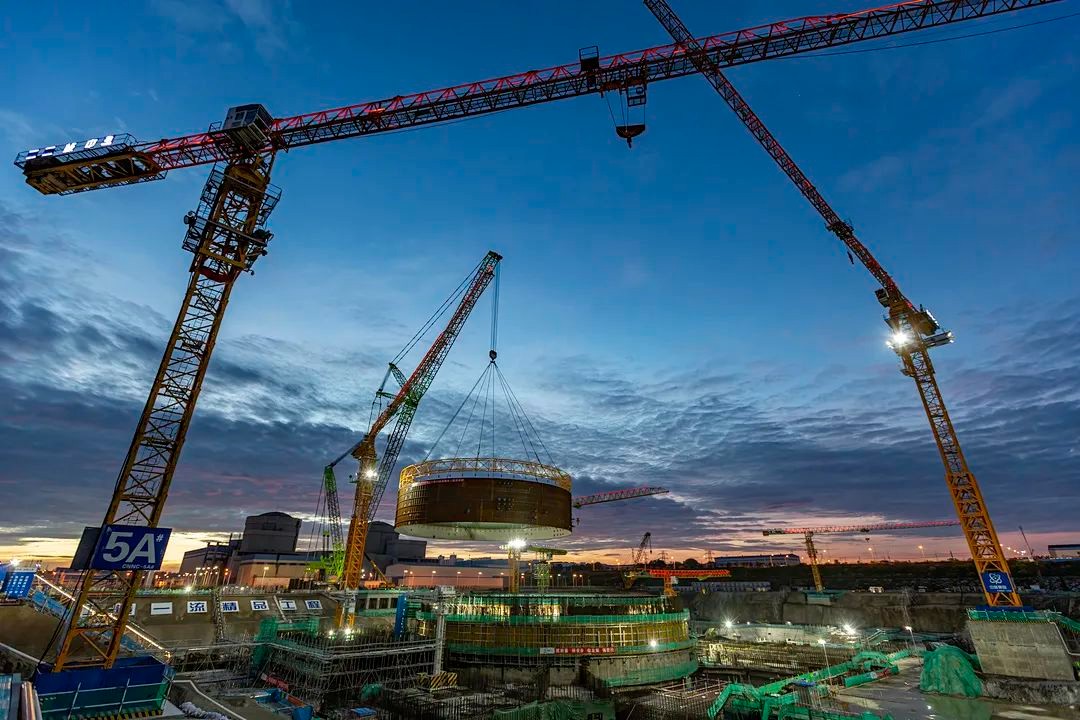

2021/9/15 5:00 起吊開始
為確保模塊二吊裝節點的順利實現,海核工程人在總結模塊一拼裝及吊裝經驗的基礎上,繼續以專項組運作的方式組織開展模塊二各項工作,進一步優化施工組織和協調,采取“負接口”管理方式,實時跟蹤工作進展,及時糾偏,采取有效措施降低臺風、高溫等不利天氣對施工影響程度,歷時47天完成模塊二的全部場地拼裝工作,于9月13日具備吊裝條件。

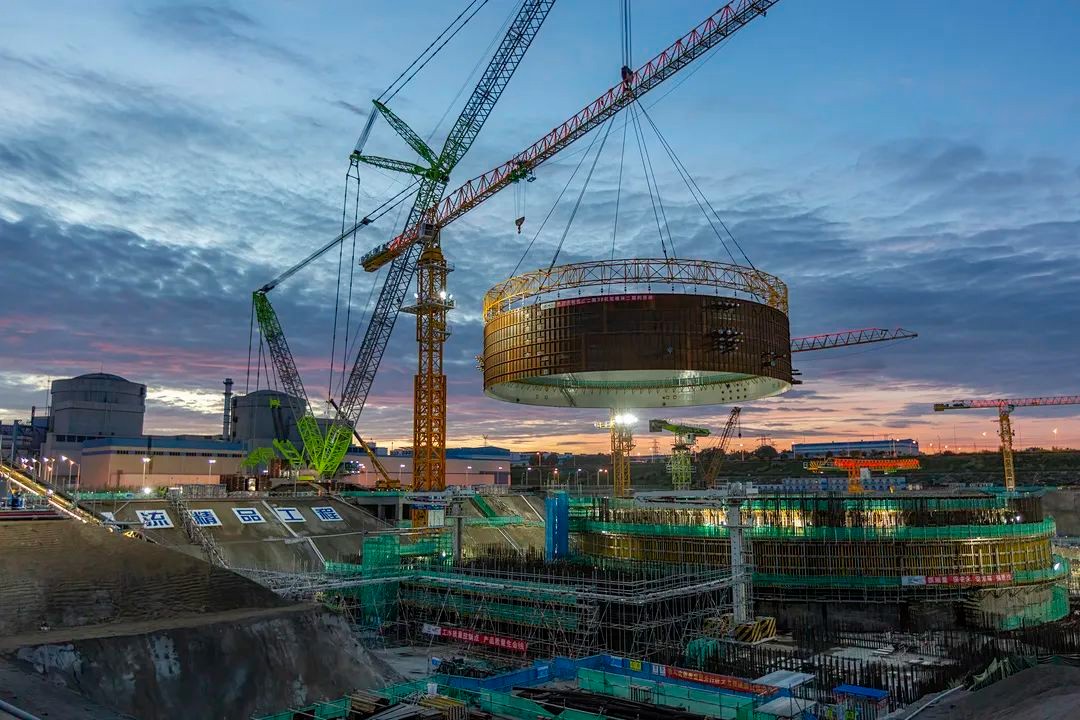

2021/9/15 5:57 起吊進行中

2021/9/15 5:59 晨曦初照

2021/9/15 6:10 朝霞漸擴

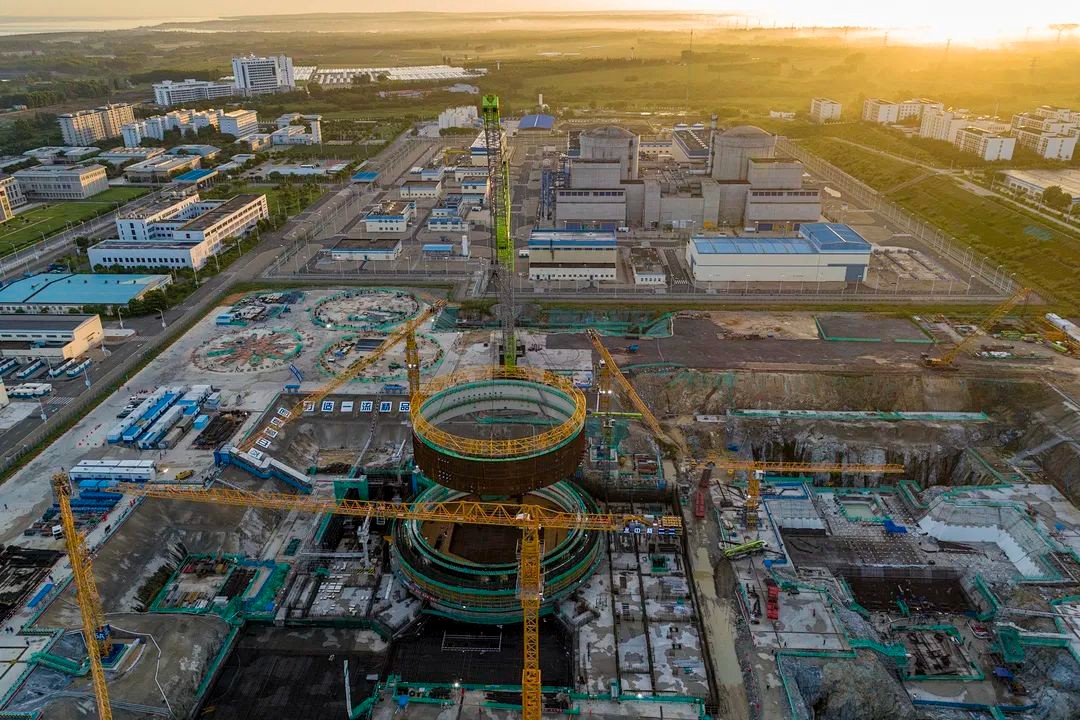

2021/9/15 6:45 日出霞光盡染

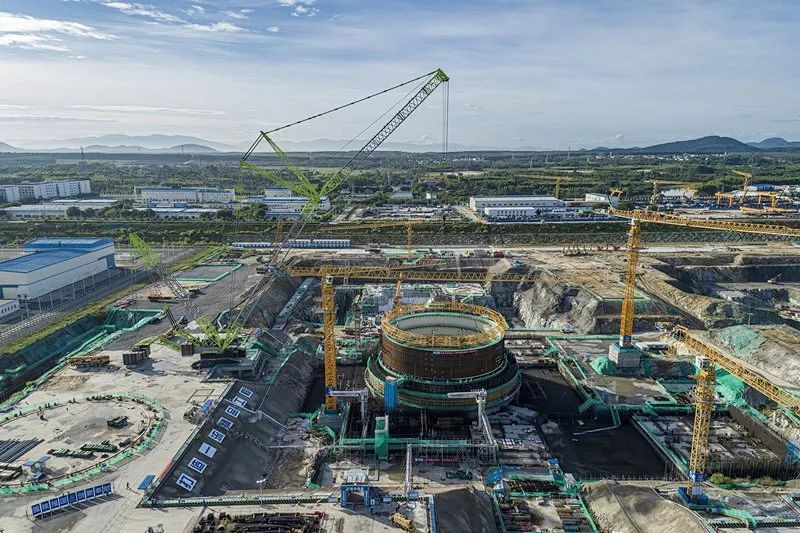

2021/9/15 8:16 吊裝順利完成
