Fennovoima 表示,計劃中的芬蘭 Hanhikivi 1 核電站的許可工作已經“接近尾聲”,最終許可材料預計將在未來幾個月內提交給核監管機構。

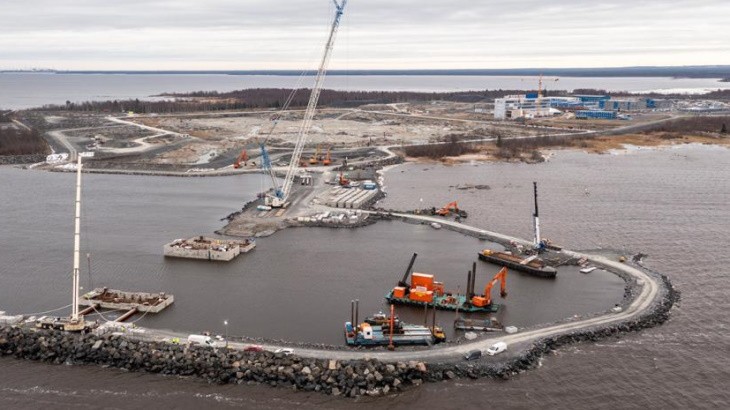

Hanhikivi 1 站點,攝于 2021 年 11 月(圖片:Fennovoima)
Fennovoima 表示,該項目的許可工作在 2021 年穩步推進,額外的許可材料已在秋末提交給輻射與核安全局 (STUK) 以供批準。截至12月底,已向STUK提交了15批初步安全分析報告中的12.5批。Fennovoima 表示將在 1 月和 2 月期間向當局提交最終許可材料。
“我們的目標是在 2022 年獲得施工許可證,”Fennovoima 首席運營官 Philippe Bordarier 說。“一旦我們向 STUK 提交了最后的許可材料,將繼續與當局進行必要的討論。”
12 月下旬,Fennovoima 向 STUK 提交了工廠臨時用過的燃料儲存設施 (ISFS) 的施工許可材料,以獲得有條件的批準。乏燃料設施的建設將在核電站建成后的某個時間開始。
“ISFS 是一座核設施,其設計遵循與核電站設計相同的安全原則,”Fennovoima 核廢料解決方案項目經理 Antti Ikonen 說。“這就是為什么我們要考慮技術的發展以及從核電站設計和建造中獲得的經驗,以獲得最佳的解決方案。”
12 月,Fennovoima 向 Pyhäjoki 市的建筑控制當局辦公室提交了第一份核電站建筑許可申請。
Fennovoima 的部門經理 Karri Huusko 說:“在開始建造核電站之前,我們必須根據《核能法》獲得建造許可證,并獲得 Pyhäjoki 市的必要建筑許可證。”
施工許可證驗證該設施可以按照芬蘭核安全要求建造,而建筑許可證則驗證每座建筑都符合芬蘭的建筑和施工要求。
Hanhikivi 1項目正在積極準備電廠的建設階段,該階段將于2023年夏季開始。2021年在主坑開始土方工程,并將在2022年繼續進行。
工廠供應商 RAOS 項目在秋季繼續在主坑進行準備工作。Fennovoima 表示,隨著工作向最終基礎水平推進,即低于海平面近 18 米,挖掘速度將在接下來的幾個月內加快。
深秋期間,第一個永久性混凝土結構,即涵洞結構的沉箱,被安裝在備用海水取水通道中。涵洞防止沉積物和冰轉移到工廠的港口。
最近幾個月,Fennovoima 行政大樓工地的工程搬到了室內。六層辦公樓計劃于2022年完工。
目前每天約有 500 人參與 Hanhikivi 1 現場工作。今年,現場的工人人數將增加100-200人。在建設高峰期,參與建設核電站的人數最多將在 5500 人左右。
Fennovoima 于 2013 年 12 月與 Rosatom Overseas(Rosatom 的核電站出口子公司)簽署了 Hanhikivi 的工廠供應合同。Rosatom 根據固定價格合同提出使用 1200 MWe AES-2006 VVER 建造工廠。Hanhikivi項目由Fennovoima擁有,其中34%的股權由Rosatom于2014年成立的芬蘭子公司RAOS Voima Oy持有,目的是購買該公司的股份。
Fennovoima 于 2015 年 6 月向芬蘭就業和經濟部提交了一份長達 250 頁的建設許可申請,用于 Hanhikivi 工廠。政府決定頒發建設許可需要 STUK 對申請進行積極評估。
