南非 Koeberg 核電站 2 號機組進行換料和更換其三臺蒸汽發生器和反應堆壓力容器封頭。這項工作是將其運營延長 20 年的計劃的一部分,預計需要五個月。

Koeberg 發電近 40 年(圖片來源:Eskom)
工廠所有者和運營商 Eskom 表示,它經過了 450 天的不間斷運行。這是自 920 MWe 機組投入使用以來的第 25 次換料。
1 號機組計劃在今年晚些時候下線,其三臺蒸汽發生器也將被更換,但其反應堆壓力容器封頭并未更換,后者是幾年前更換的。
Eskom 首席核官 Riedewaan Bakardien 說:“這將是一次長期但必要的停電——這是 Koeberg 的第一次此類停電。我們的員工已準備好并致力于通過確保該項目的成功來創造歷史。”
“核安全是重中之重,我們將認真推進停運工作,把核安全和核電站安全、人員安全和公眾安全放在首位。”
該公司將蒸汽發生器的更換描述為“預防性安全措施”。
Eskom 補充說,更換工作是為南非國家核監管機構 (NNR) 準備的安全提交的一個重要組成部分,以支持其申請將運營延長 20 年,超過 2024 年。
Koeberg 的雙壓水反應堆 (PWR) 由 Framatome 建造,1 號機組于 1984 年開始商業運行,2 號機組于次年開始商業運行。它們產生了該國約 5% 的電力。
目前的 2 號機組蒸汽發生器自 1985 年開始運行以來一直在使用。拆除后,它們將在現場儲存、包裝和拆除,以便在國家核廢物處置庫中進行最終處置。

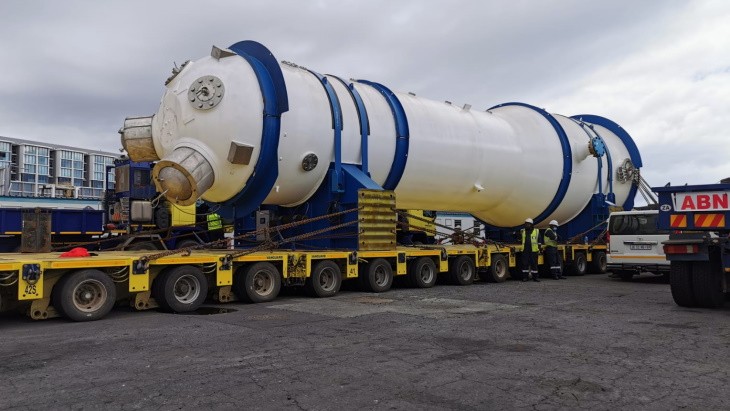

第一批替代蒸汽發生器于 2020 年抵達現場(圖片:Eskom)
2014 年,Eskom 與阿海琺(現為 Orano)簽署了 44 億南非蘭特(2.85 億美元)的合同,設計、制造和安裝替換蒸汽發生器,每臺蒸汽發生器重約 380 噸,長 20 米。它們是由上海電力設備公司根據分包合同在中國制造的。
Eskom 表示,開普敦附近的 Koeberg 工廠計劃在一年中的某個時候停電,以最大限度地減少對整體電力供應的影響,但表示停電時間長意味著“電力供應系統可能處于來年的額外壓力”。
