在中國的幫助下,巴基斯坦有5座可運行的反應堆,還有一座正在建設中。由于巴基斯坦的武器計劃,其不在《核不擴散條約》范圍內,因此被排除在核電站或核材料貿易之外,這阻礙了其民用核能的發展。
1、能源概況

總發電量(2019年):133 TWh;
發電組合:天然氣61.7 TWh(46%),水力27.3 TWh(20%),煤炭15.9 TWh(12%),石油13.5 TWh(10%),核能10.0 TWh(8%),風能3.3 TWh(2.5%),生物燃料和廢料0.9 TWh,太陽能0.7 TWh;
進口/出口:0.5 TWh進口,無出口;
總消費:114 TWh;
人均消費:約500 kWh/年;
來源:國際能源署和世界銀行。
2、巴基斯坦核電站

巴基斯坦壓水堆(PWR)的濃縮燃料從中國進口,巴基斯坦原子能委員會(PAEC)負責該國的所有核能和研究應用。
巴基斯坦有兩個部門負責核能項目:核能發電(NUPG)和核能項目(NUPP)。NUPG負責監督操作機組,NUPP負責規劃機組的設計和建造,并與PNRA保持密切聯系。
卡拉奇核電站1號機組
PAEC的第一座核動力反應堆,卡拉奇1號機組(K1,KANUPP 1)位于信德省Paradise Point,距離卡拉奇以西約25公里,是一座100 MWe(凈功率90 MWe)的小型加拿大加壓重水反應堆(PHWR)。
該裝置于1971啟動并于2021年8月關閉,在退役前,低功率下運行了幾年。
恰希瑪核電站1號-4號機組

恰希瑪核電站
第二臺機組是位于北部旁遮普省的恰希瑪核電站1號機組(CHASNUPP 1),一座325 MWe(凈功率300 MWe)的雙回路壓水反應堆(PWR),由中國核工業集團公司(CNNC)建造,主體部分由上海核工程研究設計院(SNERDI)根據秦山1號設計。
恰希瑪核電站1號機組于2000年5月啟動,設計壽命為40年,和其他三個機組均采用國際設計規范和標準建造。
恰希瑪核電站 2號機組(CHASNUPP 2)于2005年12月開工建設。
據報道,該項目耗資514.6億巴基斯坦盧比(4.9億美元,其中2000萬美元由中國出資)。
2006年巴基斯坦與IAEA簽署了保障協議,2011年3月并網,5月投入商業運行。自那以后,升級增加了5 MWe(總功率為330 MWe)。
2008年6月,巴基斯坦政府宣布計劃在恰希馬建造3號和4號機組,總發電量為320 MWe,主要由中國提供資金。
2008年10月簽署了一份關于中國幫助該項目的進一步協議。
2009年3月,中國的SNERDI宣布正在進行恰希馬3號和4號的設計,中國中原工程有限公司(CZEC)為總承包商,中國核工業第五建設公司為安裝商。
2009年4月,巴基斯坦與SNERDI簽署了一份設計合同,政府表示已批準該項目,費用為23.7億美元,其中17.5億美元涉及“外匯部分”。
2010年3月,巴基斯坦宣布已同意恰希瑪核電站3號和4號建設項目,根據該條款,中國將提供19.12億美元融資總額的82%,三筆20年期低息貸款。
中國還將為反應堆提供燃料,名義壽命為40年,主施工合同于2010年6月簽署,詳細說明兩個340 MWe CNP-300(凈功率315 MWe)機組將在八年內完工。
恰希瑪核電站3號和4號設計壽命將為40年,并處于IAEA的保障之下。3號機組于2011年5月底正式開工,2011年12月,4號機組正式開工。
2015,CZEC表示,3號機組將在2016竣工,實際上十月并網,12月全部供電和商運。4號機組于2017年3月啟動,2017年6月下旬并網運行。
核供應國集團(NSG)對中國供應恰希瑪核電站3號和4號機組提出了一些問題。
1號和2號機組的合同分別于1990年和2000年簽署,中國加入NSG的2004年之前,NSG一直禁止向巴基斯坦出售核設備。
中國認為,3號和4號機組與1號和2號機組的安排一致。
在恰希馬4號機組的落成典禮上,巴基斯坦總理表示,政府“致力于實現到2030年將8800 MWe的核能納入國家電網的目標。”
這包括卡拉奇2號機組,2021年3月連接到電網,卡拉奇3號機組目前正在建設中。
巴基斯坦正在建造和計劃建造的反應堆
卡拉奇核電站2號和3號機組

卡拉奇核電站2號機組
在2013年6月,計劃委員會表示,兩個CNNC 1000 MWE級反應堆將用于卡拉奇核電站2號和3號(KANUPP 2和3)機組。
CNNC于2013年4月宣布了ACP1000的出口協議,名義上為1100 MWe,顯然是為巴基斯坦。
6月,PAEC證實了這一點,該委員會表示,下一個核項目將是卡拉奇沿海電站的1100 MWE級機組。
2013年7月,ECNEC批準了卡拉奇濱海電力項目的兩臺機組,凈發電能力為2117 MWE。
該項目的總成本估計為9590億巴基斯坦盧比(91.16億美元),其中65億美元(68%)為供應商融資。
PAEC還表示,總成本的82%將由中國提供資金。
2013年8月底,巴基斯坦與CNNC、CZEC、中國核電工程有限公司(CNPE)、中國核電研究院(NPIC)和華東電力設計院(ECEPDI)在上海簽訂了合同。
2013年11月,卡拉奇以西25公里的Paradise Point破土動工,但2014年10月,因環境原因,信德省高等法院裁決停止現場工作,限制令延長至12月初,項目于2015年8月重新啟動,第一臺機組的建設隨即開始。
巴基斯坦核管理局從CNNC收到了中國ACP1000反應堆的安全分析,并在完成審查后,為華龍一號的CNNC版本頒發了施工許可證,總功率為1161 MWe。
2015年4月,CNEC中標了該核電站常規島的土木工程施工和安裝工程,該公司稱該島將使用華龍一號反應堆。
第一臺機組于2015年8月開始施工,預計需要72個月(常規島為52個月)。
據IAEA稱,第二套裝置的建設于2016年5月底開始,但在PAEC網站上沒有任何公告或通知。

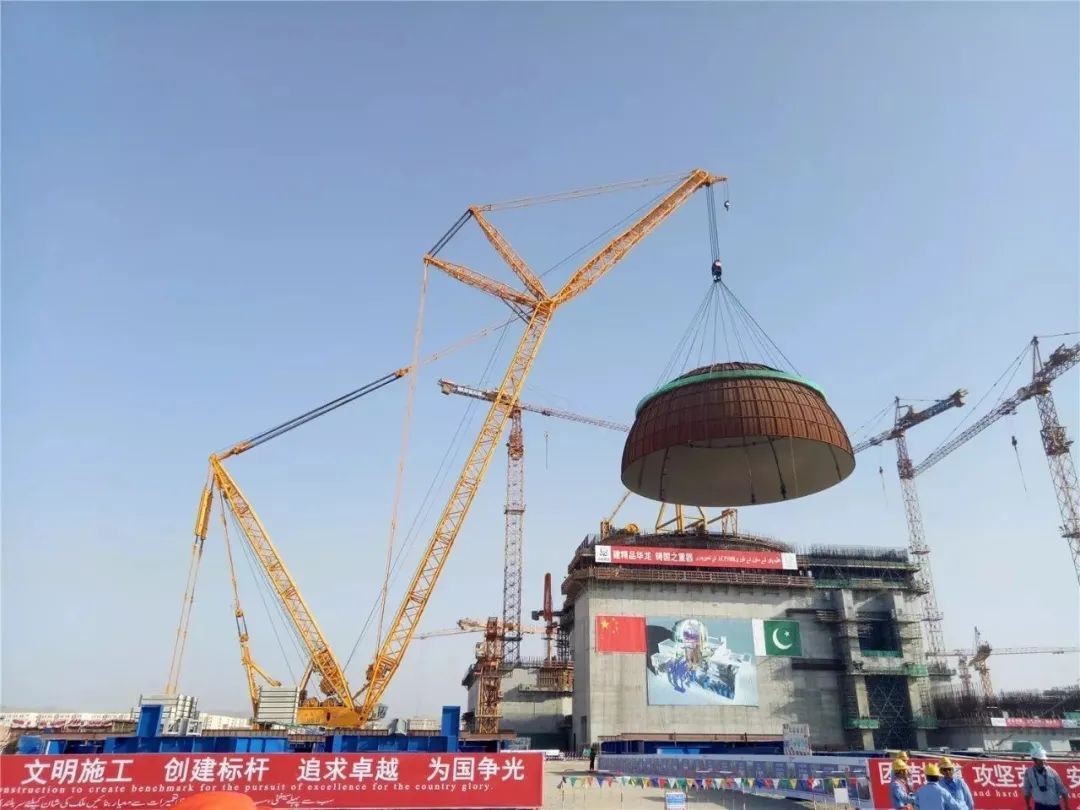

2017年7月,2號機組的反應堆容器在中國第一重型機械集團中國工廠完成了壓力測試,9月安裝完畢。
2017年1月的一份新聞報道稱,為了實現CPEC項目運營目標,兩個機組的工作都在加緊。
2017年3月,IAEA批準了巴基斯坦對這兩個核電站實施國際保障的請求。
2019年11月,CNNC報告已開始對卡拉奇2號進行冷測試,熱試驗于2020年9月完成,2020年12月開始燃料裝載。

2021年2月達到第一臨界值,并在67個月的建設后,3月與電網連接,2021年5月開始商業化運營。
鑒于巴基斯坦無法在公開市場上購買鈾,PAEC表示,巴基斯坦已與CNNC達成協議,為反應堆提供壽命為60年的燃料供應。
恰希瑪核電站5號機組
2010年11月,PAEC與CNNC簽署了恰希瑪核電站5號機組的施工協議。
2013年2月,PAEC與CNNC簽署了一份關于恰希瑪核電站1000 MWe機組的進一步協議。
據報道,中國預計,根據《不擴散核武器條約》(NPT)和NSG的指導方針,該協議將引起爭議。
2013年初,CNNC確認該反應堆將是一個ACP1000裝置,但不一定在恰希馬。
2017年11月,CNNC與PAEC簽署了一份合作協議,恰希瑪 5號機組將使用華龍一號技術。
2020年,環境評估正在進行中。
