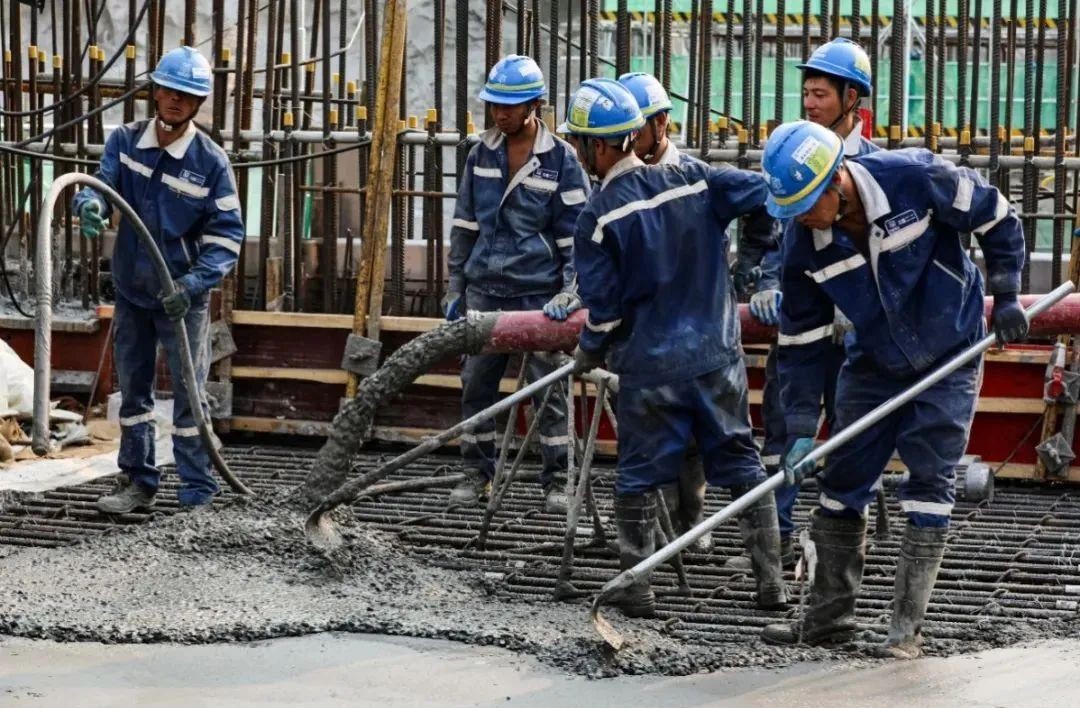

華能海南昌江核電二期工程項目3號常規島主廠房最后一塊筏基澆筑完成,標志著3號常規島全面進入主體結構施工階段。
3號常規島主廠房筏板基礎平面最長115.5m,寬85.5m,筏基體量大,為保證整體澆筑質量,施工中將筏基分為8個施工塊,采取跳倉法澆筑。汽機基座筏板基礎厚3m,局部厚5m,其余筏板基礎厚1.5m。

整體筏基鋼筋總量約3800t,施工周期共218天。主廠房筏基鋼筋密集,層次復雜,縱橫交錯,擋墻、柱等插筋施工難度高,同時3號常規島筏基施工過程中,周邊GB廊道、除鹽水廠房、循環水明洞施工全面開工,可用于常規島主廠房材料周轉、澆筑站位點的場地非常有限,增加了各分塊筏基的施工難度。昌江公司聯合相關單位優化場地布置,梳理各子項施工邏輯,及時與周邊子項召開協調會,合理規劃鋼筋倒運、混凝土澆筑時間窗口,隨時攻克各類施工難點,打通施工、設計問題高效處理通道,保證主廠房及周邊子項施工連續性,提前完成“4.15”里程碑節點,為土建高峰期施工創造了有利條件。

后續,3號常規島將全面進入主體結構建設階段,土建施工進入高峰期,安全風險和質量管控難度增大,昌江公司將繼續發揚黨建引領、聚力攻堅和華能“三千”精神,以海南省“建功十四五 奮進自貿港”勞動競賽暨華能海南昌江核電二期工程項目“聚力攻堅杯”勞動競賽為契機,以賽為令,團結奮戰,加強過程管控,做實經驗反饋,安全高質量完成常規島各項目標任務,以優異成績迎接黨的二十大勝利召開。
