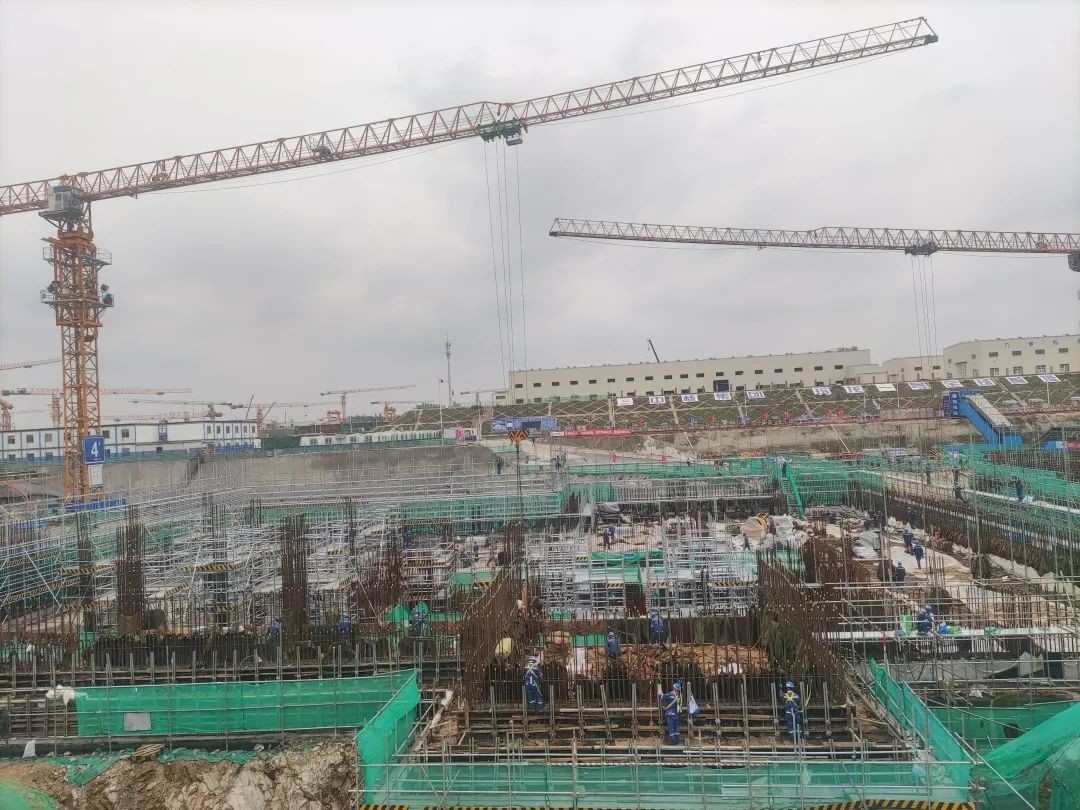

2022年5月3日凌晨2:00,海南昌江多用途模塊式小型堆科技示范工程“玲龍一號”常規島最后一塊筏基澆筑完成,提前10天完成二級里程碑,為后續常規島0m板結構施工創造條件,奠定堅實的基礎。
“玲龍一號”常規島主廠房筏基長60m,寬53m,筏基標高分層多,為保證整體澆筑質量,將筏基分為9個施工段。汽輪基座筏基厚度2.5m,局部厚度4m,其余筏基厚度1m,整體筏基鋼筋總量約1300t,施工周期169天。

“玲龍一號”常規島筏基施工分塊多,且存在疫情、高溫、春節降效、資源制約等種種困難。自常規島筏基施工開始,中核工程海南項目部組織各參建單位成立“常規島攻堅小組”,通過精細化管理模式,分解施工過程、梳理制約因素,每天召開碰頭會,以“問題不過夜”的態度,提前解決資源投入、后臺提資、人力組織等各項制約問題,為筏基的最后澆筑提供有利保障。

海南項目部堅持把方向、定目標、抓落實、出成果,以時不我待的精神狀態,嚴、慎、細、實的工作作風,開展“精細化管理”相關工作,“玲龍一號”常規島筏基圓滿澆筑完成充分展現了“精細化管理”戰略措施的前瞻性,為助推公司“精細化管理年”專項工作的實施貢獻力量。
