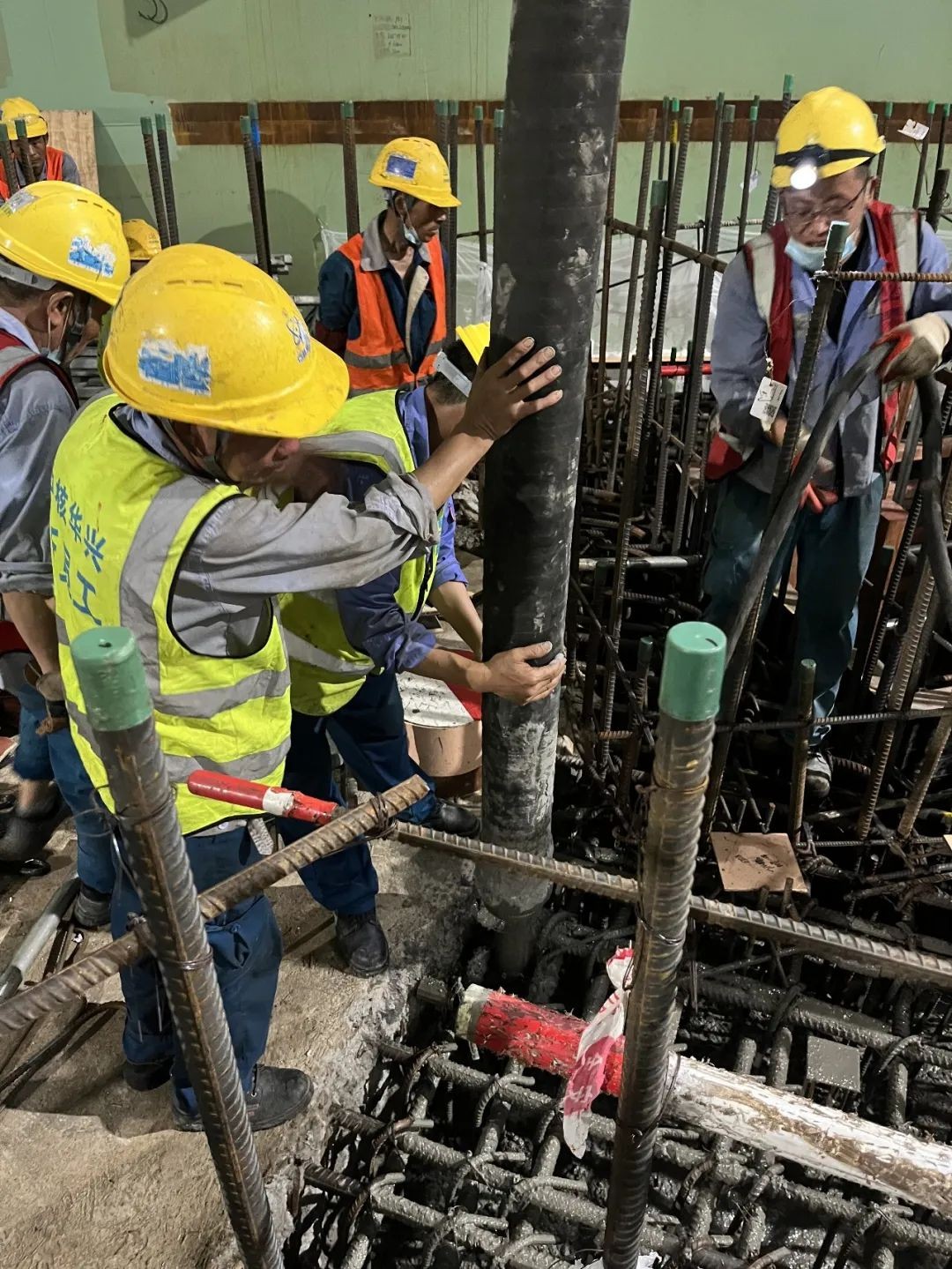

2022年8月6日11時 , 田灣核電站7號機組反應堆廠房內部結構+8.00m樓板混凝土澆筑順利完成,提前三級進度計劃13天完成。本次澆筑歷時30.6小時,共澆筑混凝土1119.5立方。

為保證計劃目標的順利實現,中核工程田灣項目部高度重視,精心部署,參建各方協同配合,面對當?shù)匾咔椤⒏邷睾陀昙緦κ┕さ牟焕绊懀啻氩⑴e,攻堅克難,提前組織施工推演,將可能出現的問題解決在施工前,嚴格按照制定的計劃推進,圓滿完成了既定的目標。在第一塊+8.00m樓板混凝土澆筑完成后,項目部及時組織參建各方進行總結,不斷優化施工方案,確定將堆芯和檢查井與+8.00m樓板整體澆筑,在降低了堆芯和檢查井施工難度的同時,大幅提前了堆芯和檢查井的進度。

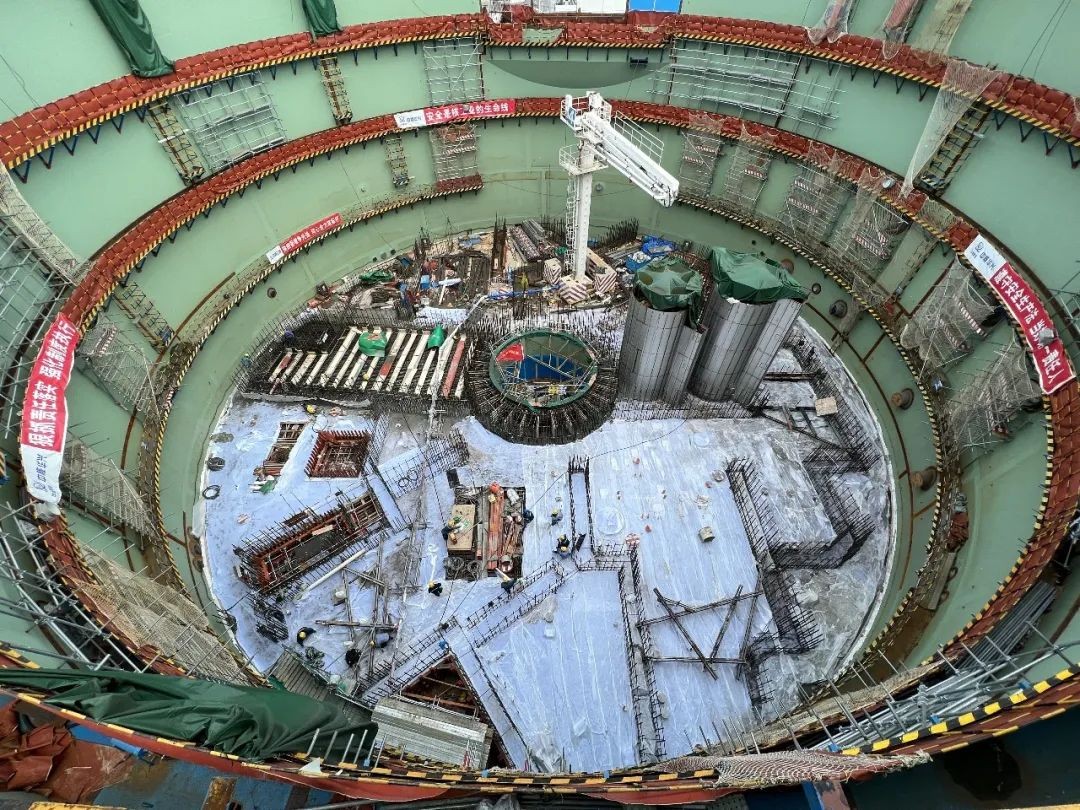

8.00m樓板混凝土澆筑的順利完成,為7號機組反應堆廠房整個內部結構后續的土建施工按計劃完成打下了堅實基礎。
