8月份以來,面對復雜嚴峻的疫情防控形勢,昌江公司高度重視,第一時間升級二期工程項目現場防疫管控方案,部分施工管理人員以及產業工人被隔離在廠外,島內施工材料運輸暫停。8月9日,今年第七號臺風“木蘭”來襲,雷暴天氣、強降雨對現場施工的正常開展再次造成了不小的沖擊,深基坑、溝道等多個低洼地段出現不同程度的積水。現場施工中斷頻繁,施工管理難度增加,進度管控壓力大。
1、快速響應,沖鋒在前

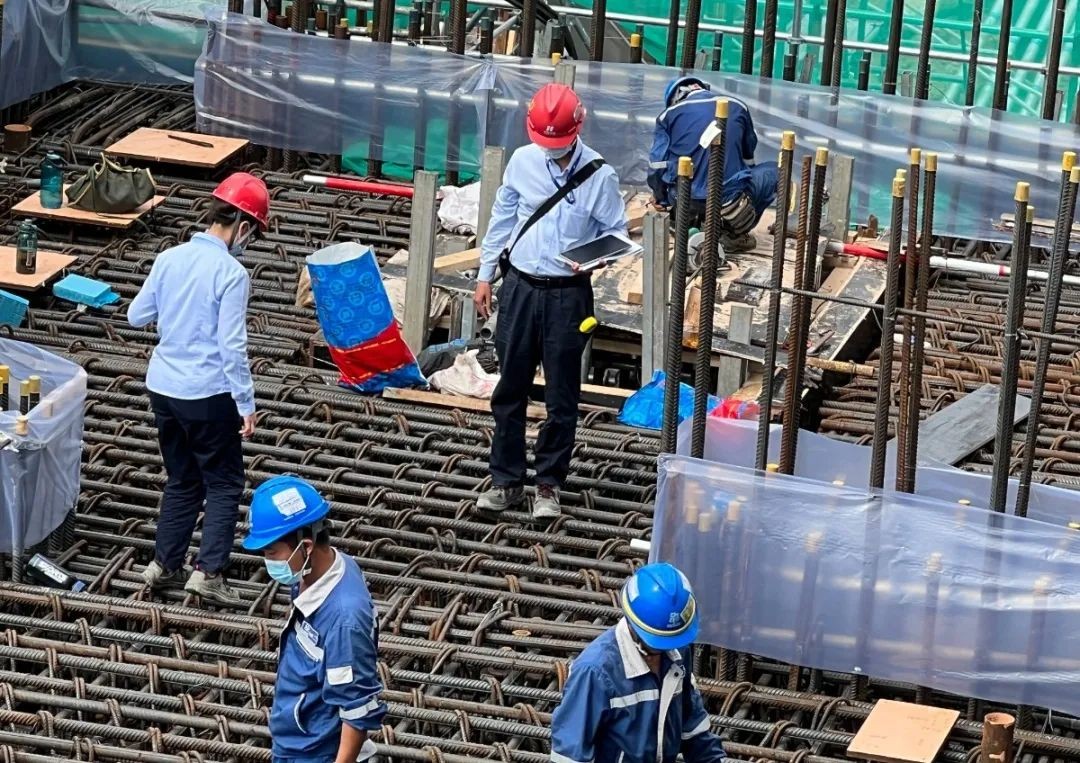

面對重重困難,昌江公司工程管理等部門快速響應,沖鋒在前——提前檢查現場防臺防汛設施,臺風過境期間第一時間奔赴現場各處,緊密關注邊坡沖刷、排洪渠泄洪,以及基坑、溝道、廠房內抽排水情況。
2、主動作為,聯合攻堅

為廠外土建單位測量、技術、質檢等關鍵管理人員辦理出入廠手續,每天對人員名單、核酸檢測信息信息等進行確認,協調班車接送,解決現場施工管理人員不足的問題。
3、團結協作,驗收靠前

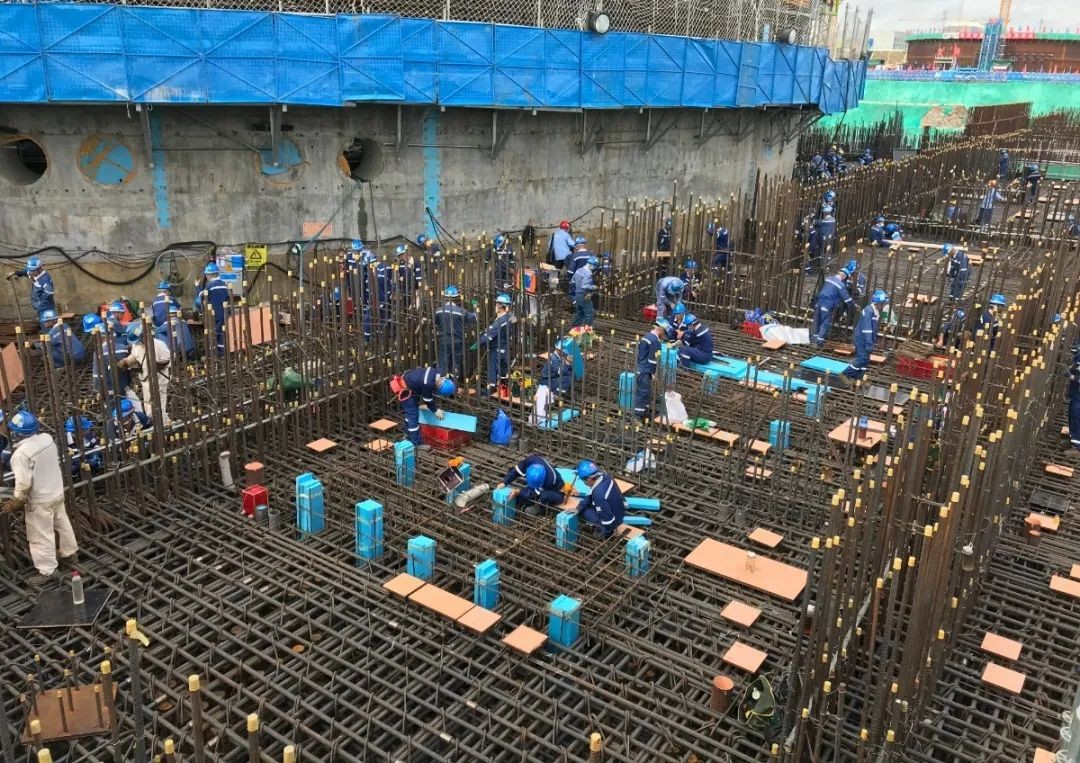

聯合各單位重新梳理各子項主線,統籌施工組織,調整施工資源,同時,工程管理人員提前檢查驗收項,深夜驗收成常態,及時解決施工問題,保主線、控進度。
4、多項主線目標順利實現

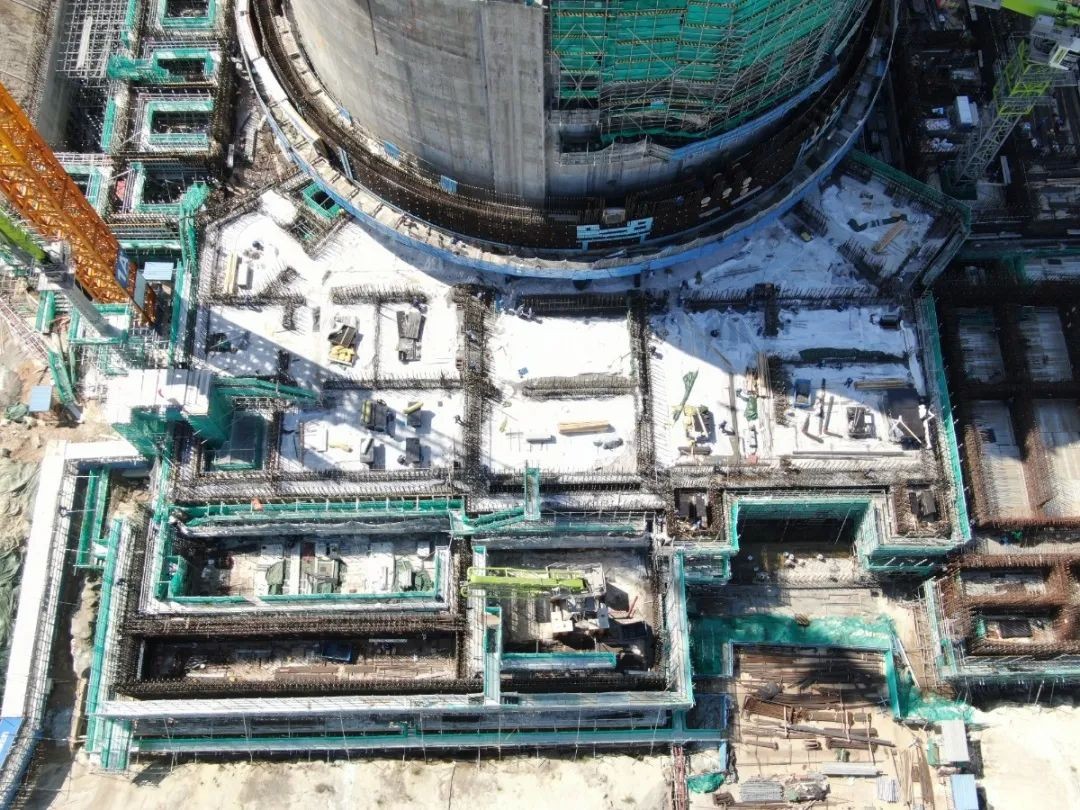

2022年8月9日,4號燃料廠房1段-8.3m樓板澆筑完成,3號核島內殼筒體15段澆筑完成!8月13日,3號燃料廠房-5.3m樓板混凝土澆筑完成!8月14日,3號常規島擋土墻全部澆筑完成,提前完成二級里程碑節點!
昌江公司將秉持“三色使命、萬無一失”的核安全理念,大力弘揚“黨建引領、聚力攻堅”精神,全力打贏疫情防控阻擊戰,安全高質量建成建好昌江核電二期項目,為海南自貿港建設添磚加瓦,以優異成績喜迎黨的“二十大”勝利召開!
