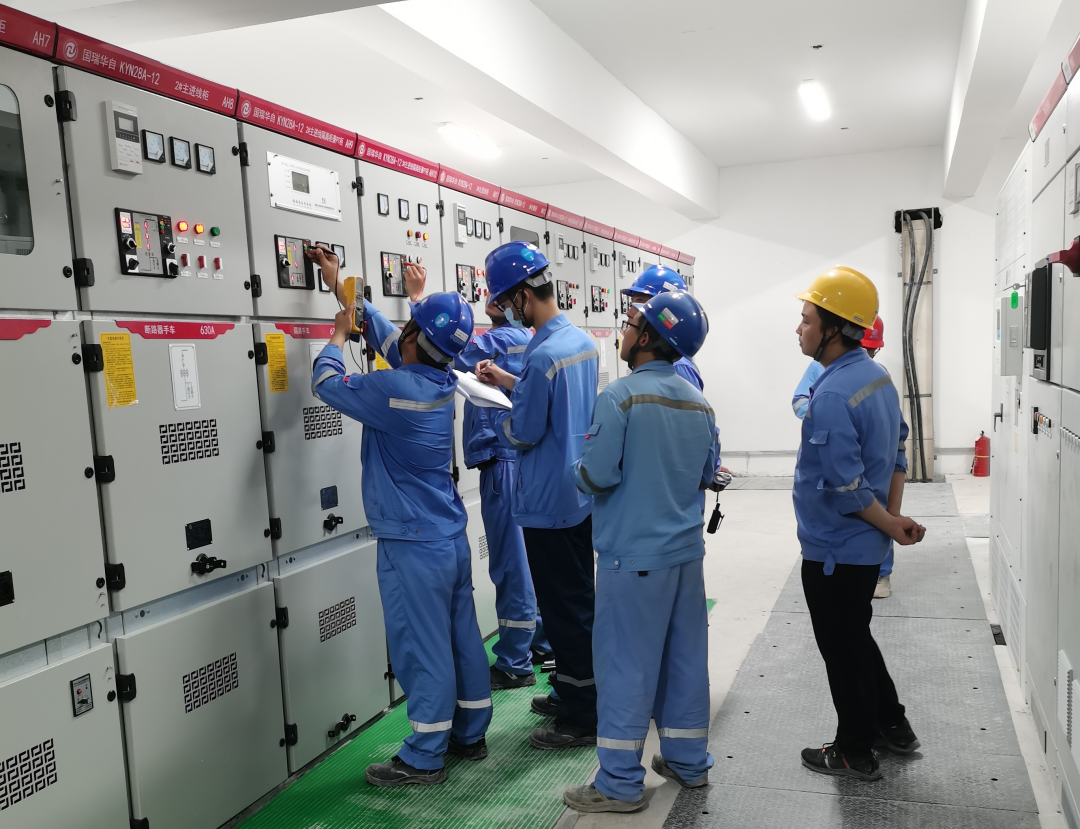

8月24日19:50分,漳州核電廠前區工程樓4號變壓器第5次沖擊試驗順利完成,標志著漳州核電廠前區工程樓10kV配電系統送電工作一次成功!

工程樓10kV配電系統送電過程,先由35kV變電所通過兩段約1000米電源進線送電至10kV配電室的進線隔離柜兼PT柜;然后10kV I、II段母線受電;最后送電至三臺1600kVA及一臺1250干式變壓器分別做5次沖擊試驗。自17時18分35kV變電所開啟送電,至19時50分最后一臺變壓器沖擊試驗完成,歷時2小時32分鐘。工程樓10kV配電系統送電過程順利,各項參數滿足標準要求,設備運行穩定。
在工程樓10kV配電系統施工過程中,面對工期短、材料大幅漲價、設備到貨和人員進場嚴重受限等諸多問題,工程樓項目管理團隊運用黨建聯建工作機制,始終堅持以問題導向,統籌安排、齊心協力、聚焦目標、奮力拼搏,秉承“拼搏、敬業、安全、創新、共贏”工作理念,攻破了一個個大難關,啃下了一塊塊硬骨頭,先后完成工程樓進線電纜合同委托、電纜規格設計審查、電纜溝路徑優化,電纜、盤柜、變壓器采購安裝調試等,大大節省投資。

工程樓為漳州能源自管項目,漳州核電項目是中國核電首個采用一體化辦公樓模式的核電項目,它包括綜合辦公、調試檢修辦公、信息檔案中心、宣傳展覽中心、培訓中心、保安區、車隊管理區、調試檢修食堂和公共食堂,以及地下停車庫等,總建筑面積超過6萬平方米,能滿足業主、監理、工程公司辦公需要。工程樓成功送電,為后續的設備、系統調試提供了穩定可靠電源,為模擬機房正式通冷風創造了條件,也為工程樓可用奠定了堅實基礎。
