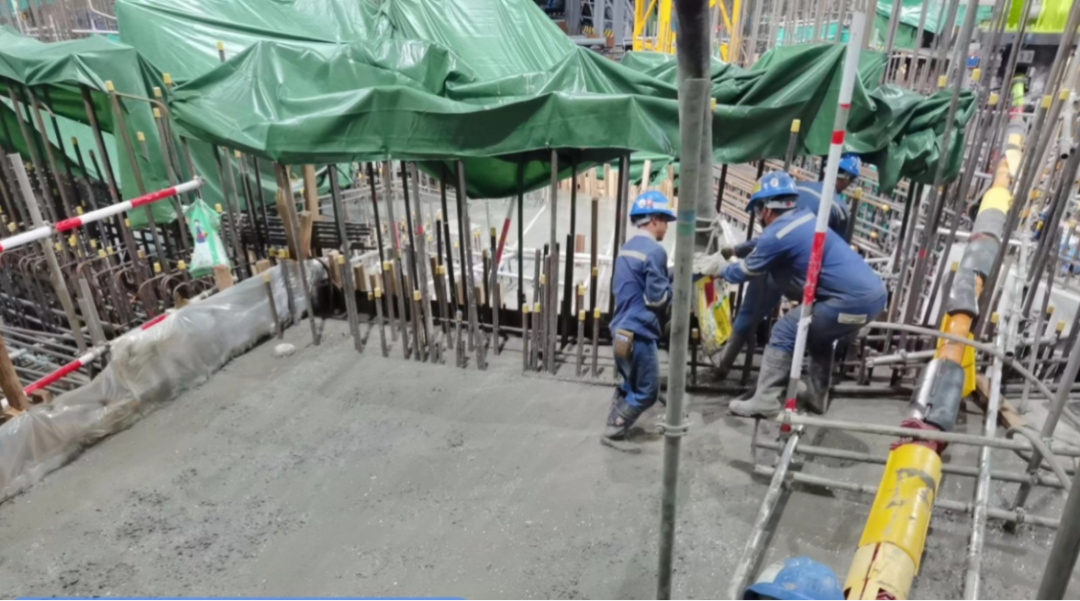

2022年,華能海南昌江核電3號機組反應堆廠房內部結構7.5米板混凝土澆筑完成,本層樓板分8段施工,共澆筑混凝土670立方米,持續澆筑時長30小時。本次澆筑完成后標志著3號機組反應堆廠房7.5米板圓滿完成。

八月份以來,海南省疫情形勢嚴峻,施工現場響應防疫要求進行封閉管理,各參建單位近千人無法進入施工現場,導致反應堆施工產業工人、管理人員嚴重不足。在此情況下,昌江公司發動黨員干部沖鋒在前,千方百計組織參建各方積極推動反應堆廠房內部結構7.5米板施工作業,通過24小時不間斷施工,縮短施工工期;施工方案優化,提前開展支撐架支設,確保滿堂架施工不占主工期;優化埋件測量放線工藝,在底板同時完成底埋、頂埋定位,既提高埋件安裝精度又縮短測量放線時間;全過程跟蹤梳理先決條件、過程制約因素等,每日跟蹤日計劃完成情況;保障前后工序高效銜接,土建工程師24小時待命進行質量計劃消點,驗證現場實體與圖紙、方案要求的一致性,及時糾正工程隱蔽前的質量問題,保質保量完成實體驗收。各參建單位人員直面挑戰、連續奮戰,歷時15天安全優質完成施工任務,較原定工期節省25天。7.5米板的澆筑完成為反應堆廠房后續主設備引入及穹頂吊裝奠定了堅實基礎。

后續,昌江公司將繼續發揚逢山開路、遇水搭橋的開拓精神,敢闖敢干、敢為人先的創新精神,堅持黨建引領、聚力攻堅,發揚華能“三千”精神,以質求進、以進固穩,堅決扛起新時代賦予的責任與使命,為建設海南自由貿易港注入華能力量,以優異的成績迎接黨的二十大勝利召開。
