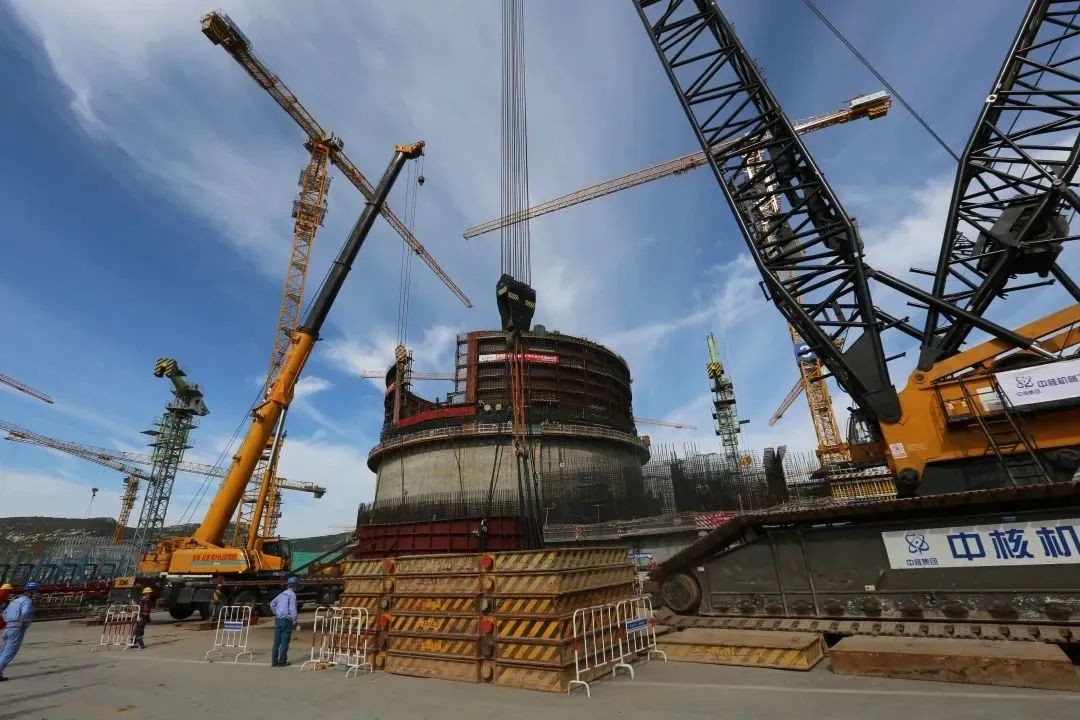

“起鉤”!隨著現場指揮一聲令下,一輪別樣的“圓月”正在田灣核電7號機組上方緩緩升起......

10小時作業
9月9日,中國核建成員單位中核華興、中核機械工程負責施工的田灣核電7號機組安全殼鋼襯里設備閘門套筒模塊順利吊裝就位。

上午8點整,經過掛鉤、翻轉、調平等一系列標準操作后,9點59分各項指標檢查合格,具備起吊條件,履帶吊主臂逆時針回轉、起升、調整、落鉤,10點59分吊裝就位完成。

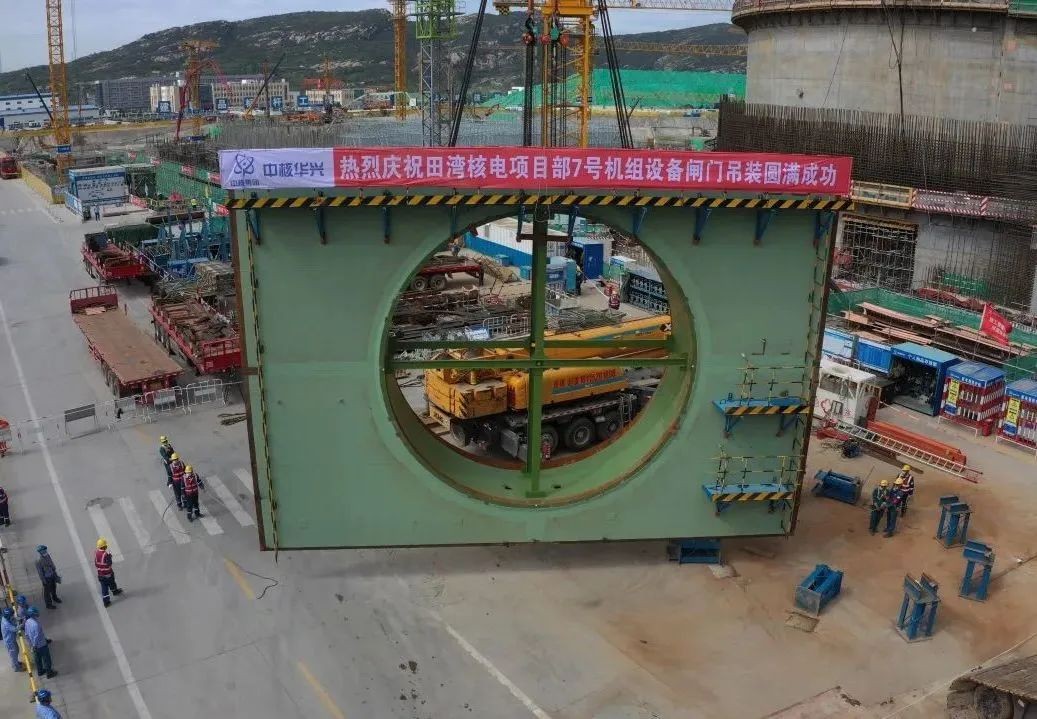

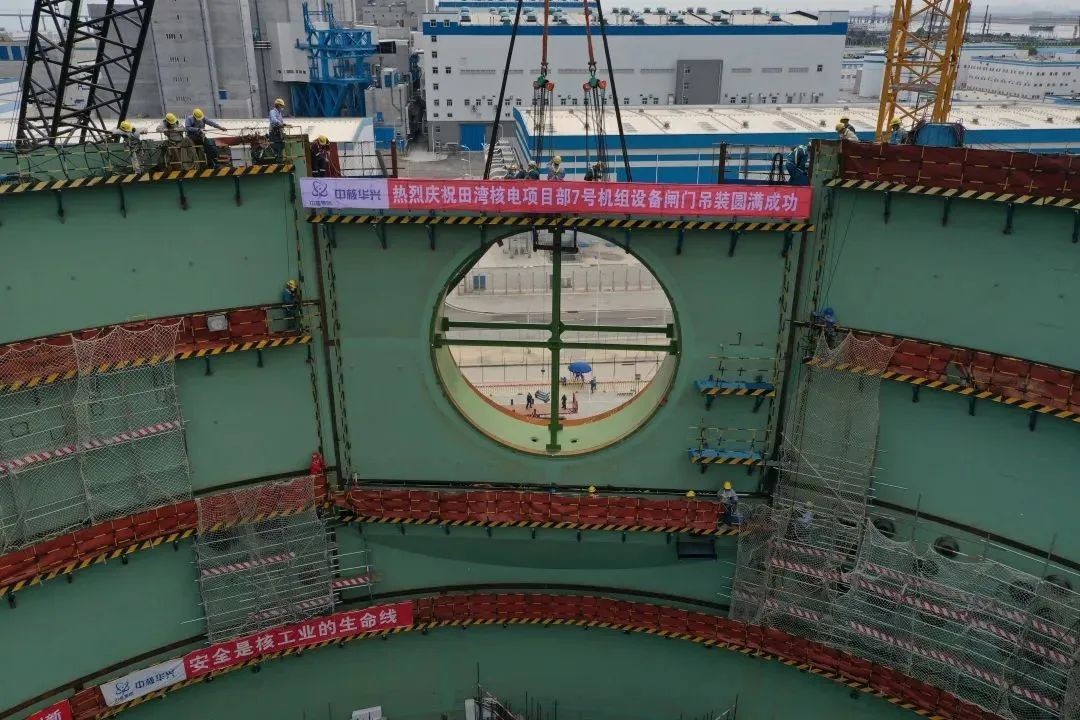

18點03分,歷時約10小時作業,設備閘門套筒完成吊裝就位、加固、同心度調整、環立縫組對等各項預定工作,順利摘鉤。該節點的完成,標志著7號機組安全殼鋼襯里筒體施工即將進入收尾階段。
至此,田灣核電7號機組安全殼鋼襯里設備閘門套筒模塊吊裝作業圓滿完成,安裝作業過程嚴格按照方案籌劃執行,整體施工過程平穩、有序、可靠。
1次成功的創新優化
設備閘門套筒是反應堆廠房安全殼上最大的預埋件,通過法蘭與密封鋼襯里焊接,保證密封。傳統設計方案采用設備閘門套筒分體式安裝方法,工藝復雜,占用關鍵線路。中核華興在施工前期準備中,不斷攻堅克難,主動優化,大膽創新,經過多次討論、反復研究,調整優化設計方案,將設備閘門套筒與其周圍襯里板進行預拼裝,采用整體模塊化吊裝方法。
創新改進后,現場拼裝量大幅下降,高空作業時間、關鍵線路占用時間大大減少,為后續成功吊裝奠定良好的基礎。

公司依托豐富的VVER堆型建造經驗,不斷總結經驗,推陳出新,本次設備閘門套筒模塊整體吊裝的成功即是一次成功的創新應用。
提前38天
在整個設備閘門套筒施工階段,項目施工團隊成立業務骨干黨員突擊隊,充分發揮黨員沖鋒在前示范引領作用,先后克服了設備閘門運輸、預拼裝、吊裝過程中的重重困難,對拼裝工藝、吊裝方法反復核算與推演,確保了設備閘門套筒施工全過程的精準實施。

面臨高溫施工難題,項目合理調整作業時間、配備防暑降溫藥品和飲品,保障員工身體健康,同時提高工作效率。
相比三級進度計劃吊裝日期,設備閘門套筒吊裝就位提前38天,為7號機組安全殼后續施工爭取了寶貴時間。

中國核建將繼續深入理解把握“三新一高”發展要求,貫徹“2345”發展思路,統籌資源,協同作戰,錨定打造精品工程、標桿工程、示范工程的目標,以優異成績迎接黨的二十大勝利召開!
