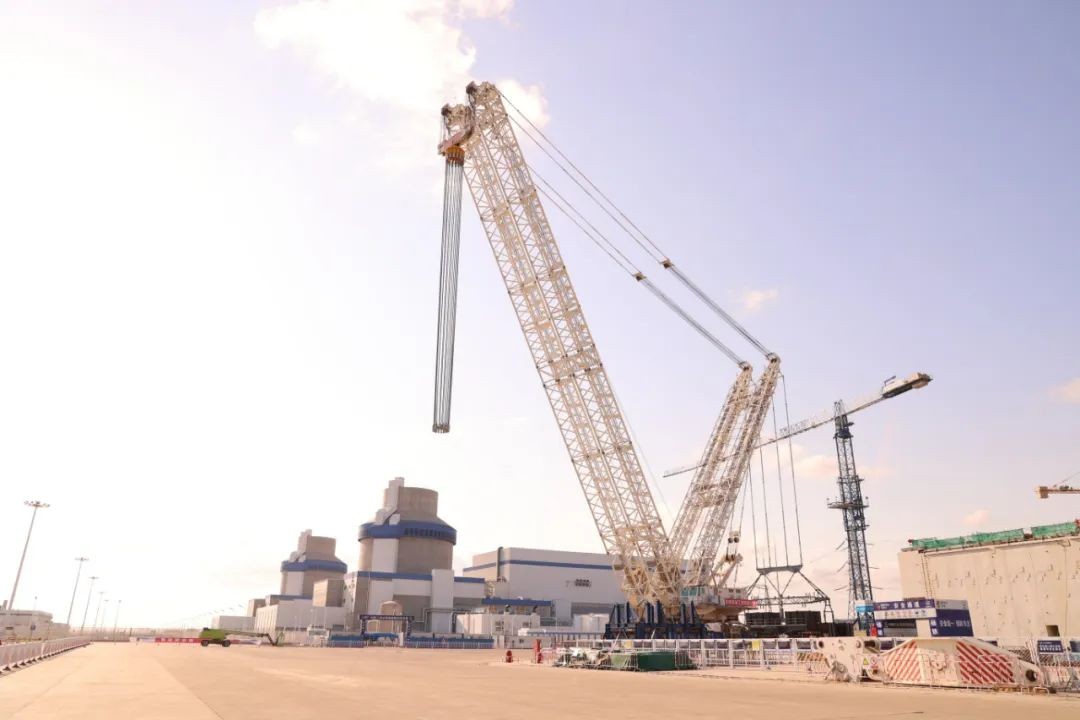

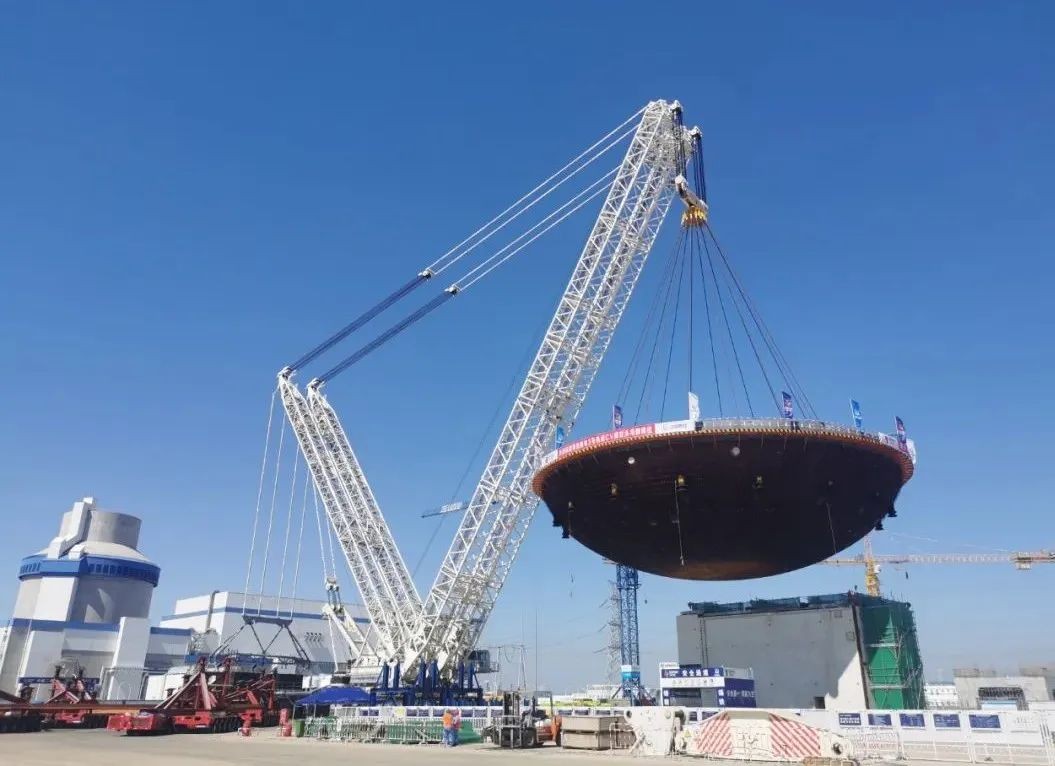

2022年9月25日12時39分,中核機械工程完成海陽核電二期3號機組CV底封頭吊裝,本次吊裝于10時17分正式起吊,2時22分順利就位,吊裝采用中核機械工程3200噸履帶式起重機,就位半徑42米,吊裝總重量達753.9噸,3200噸履帶起重機經過起鉤、主臂逆時針旋轉、帶載行走、主臂順時針旋轉、落鉤等系列動作,精準完成CV底封頭就位,為后續各島體模塊的吊裝工作打下了堅實基礎。

準備充分,確保萬無一失
為準備CV底封頭吊裝,繼8月29日完成CA20模塊吊裝之后,中核機械工程海陽核電吊裝項目部立即開展3200噸履帶起重機改工況作業,現場人員加班加點,在9月11日這天完成了所有主臂部分的連接。受12號臺風“梅花”影響,項目部開展設備爬桿,做好現場防臺風防暴雨準備。臺風過后,項目部再次投入到緊張有序的改工況作業中,9月16日,在解除應急響應的第二天就精準、迅速完成3200噸履帶式起重機的改工況作業,為吊裝CV底封頭爭取了寶貴的時間,受到了業主及其他單位的一致認可。

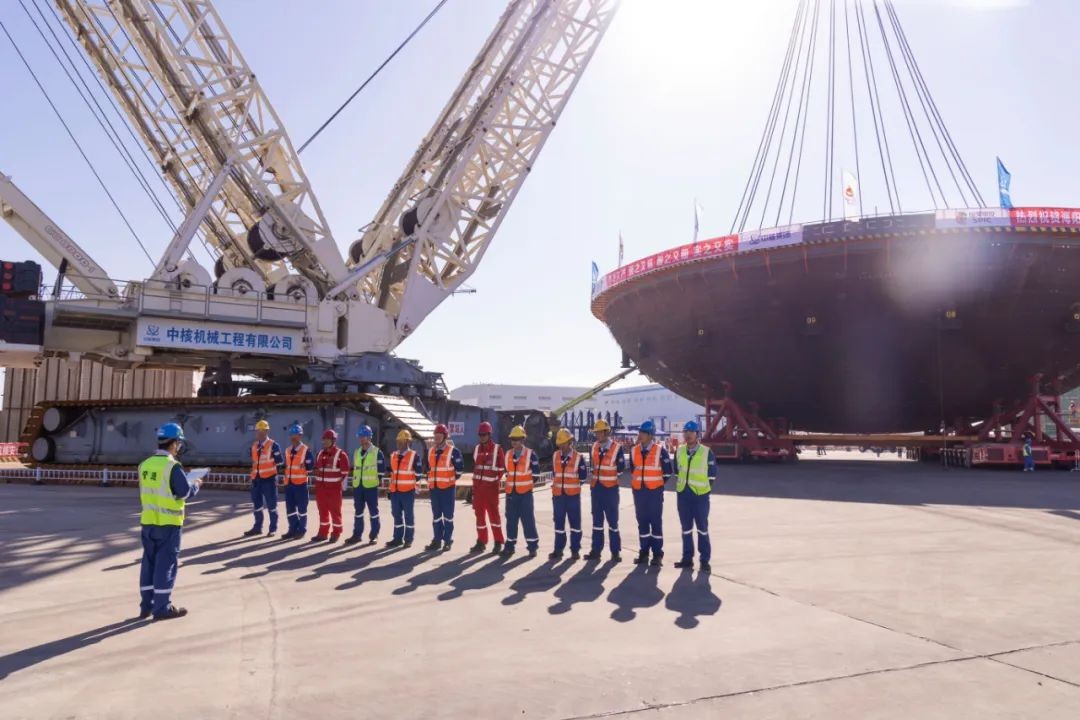

吊裝前,中核機械工程項目部配合做好起重機與設備的索具連接,應力監測、調平等工作;對3200噸履帶起重機進行全面檢查,重點對卷揚機構、鋼絲繩、吊鉤、制動器等受力結構件與安全裝置等做了細致檢查,保障設備處于良好狀態;對起重機站位及作業區域進行排查,清除障礙物,設立警戒區;開展作業前安全技術交底,確保現場作業人員對吊裝方案的每一環節清晰了解,做好吊裝前的所有準備工作。

挑戰難度,精準平穩就位

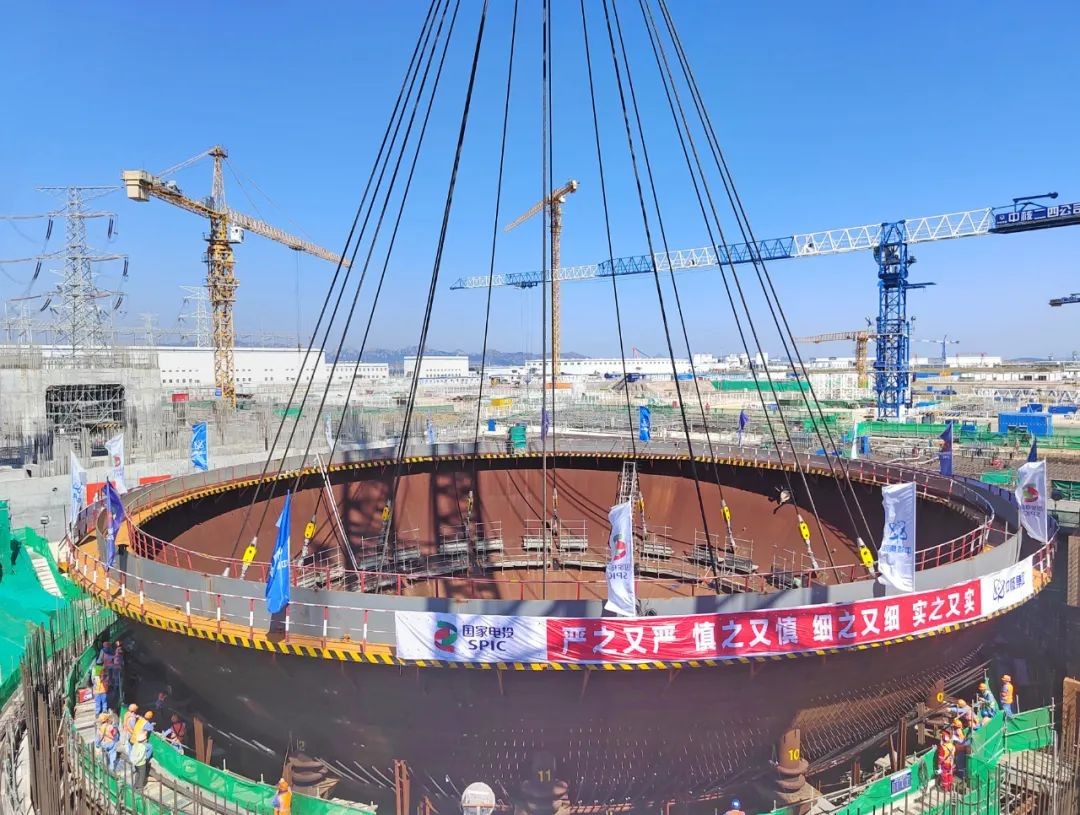

CV底封頭位于核島底部,設備凈重656.5噸、內徑約39.6米,高約11.6米,是鋼制安全殼的重要組成部分,其主要作用是構筑屏障,有效防止放射性物質外泄。其形狀呈半球形,此次吊裝重難點在于需要將CV底封頭越過CA20模塊頂部,設備體積大,重心調平難度大;重量重,吊裝作業半徑遠,對吊機操作要求極高。

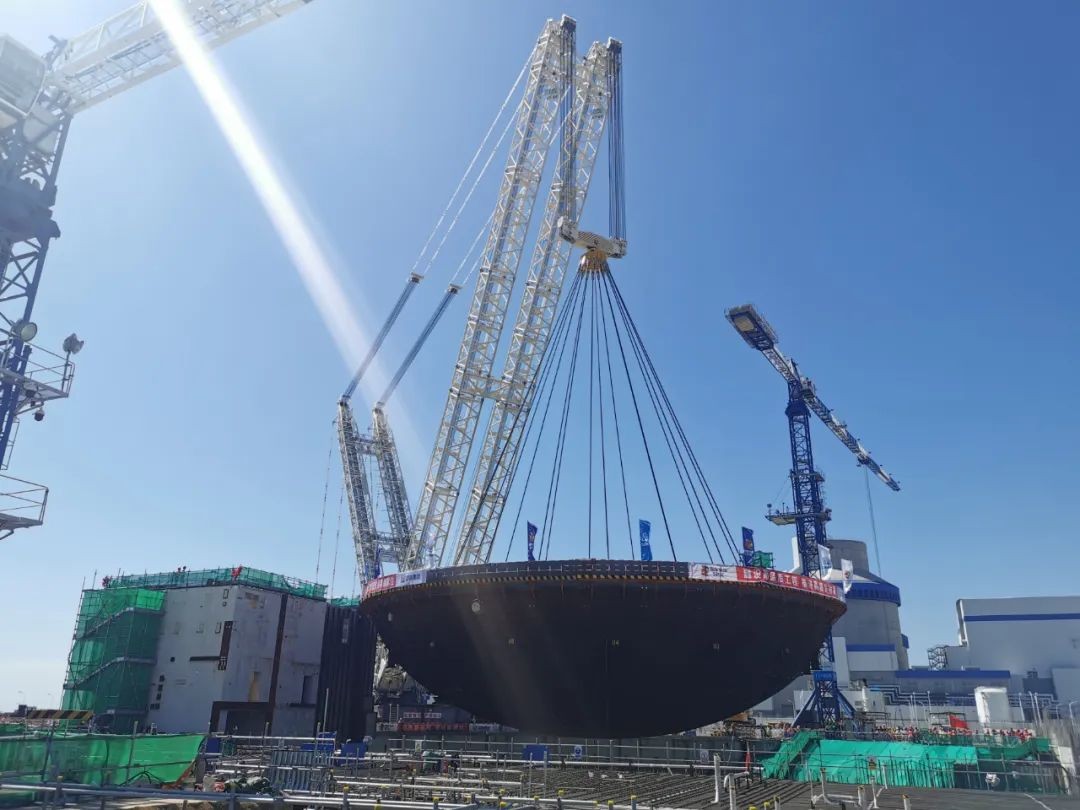

吊裝過程中,3200噸履帶起重機操作員精準操作起重機,機組成員時刻觀察起重機運行情況,及時向 3200噸吊車負責人匯報吊車狀態;起重車指揮執行吊裝負責人命令,指揮輔助吊車配合吊裝作業,及時向吊裝負責人反饋輔助吊車的狀態;安全監督人員對 CV底封頭吊裝過程中從各方位進行安全監督工作,并及時匯報工作,中核機械工程和現場各單位協同合作,將CV底封頭精準平穩就位。

至此,中核機械工程海陽核電二期吊裝項目部已圓滿完成海陽核電3、4號機組建設的前三臺大件吊裝工作,在核電建造模塊化施工中貢獻了中核吊裝力量。中核機械工程吊裝人將繼續秉承新時代核工業精神,實施“六大控制七個零”精細化項目管理,踐行“安全至上,萬無一失”的安全理念,向社會奉獻精品吊裝工程,不斷擦亮中核機械吊裝品牌,為黨的二十大勝利召開獻禮!
