在海南省西北部的昌江縣海尾鎮,坐落著我國最南端的核電基地——海南核電基地,黨的十八大以來,海南核電實現一期工程1、2號機組全面建成投產并保持良好運行業績,二期工程3、4號“華龍一號”機組、多用途模塊式小型核反應堆“玲龍一號”機組正式開工建設,形成“三堆共建、雙龍齊飛”的格局,成為同時擁有二代改進型、三代、示范小堆多種堆型機組的核電基地,為海南自貿港建設注入強勁動力。
與此同時,海南核電緊密圍繞“以核為主、一主多元、協同發展”戰略,堅持以保障核安全為首責,充分發揮央企科技創新引領作用,在海南自由貿易港產業規劃框架下,充分發揮央企科技創新引領作用,配合昌江縣委、縣政府積極推進核電關聯產業、清潔能源產業和核技術應用產業在海南的全面可持續發展,以核工業、電力行業、綜合能源產業、海洋工程及產業等內需和發展方向?yàn)闋恳a(chǎn)學研用密切結合,實現集群化、高質量發展,2021年6月4日,海南(昌江)清潔能源高新技術產業園正式納入省級產業園區,深度融入海南自由貿易港建設。
小編將帶您盤點黨的十八大以來,海南核電在各領域取得的豐碩成果,共同感受奮斗之美。
讓我們回望“玲龍一號”全球首堆示范工程的工程進展

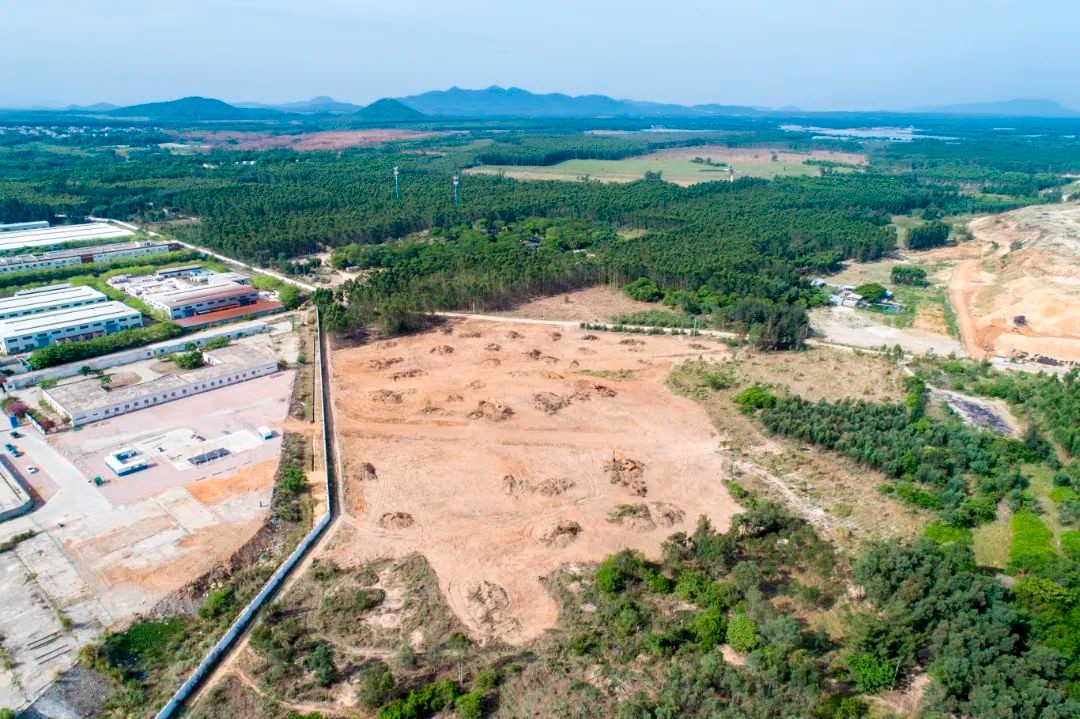

2019年7月15日“玲龍一號”廠址清表
2019年10月16日“玲龍一號”合作協議正式簽訂,集團內多單位協同推進

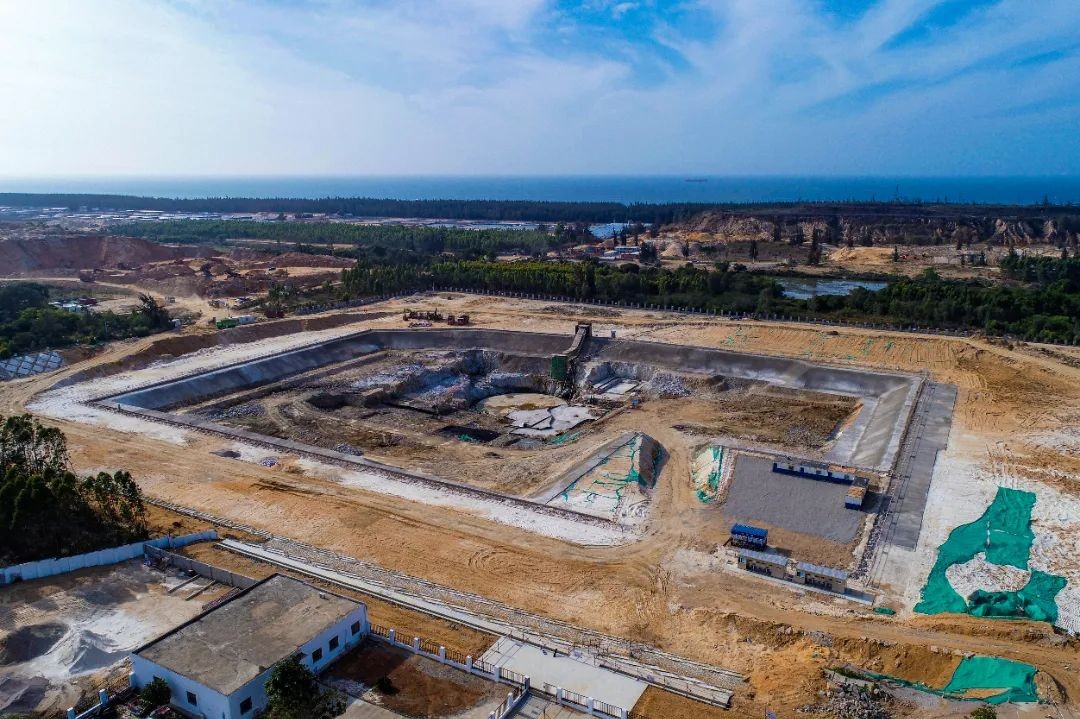

2019年12月10日“玲龍一號”完成基坑驗槽
2020年2月28日“玲龍一號”建設穩步推進

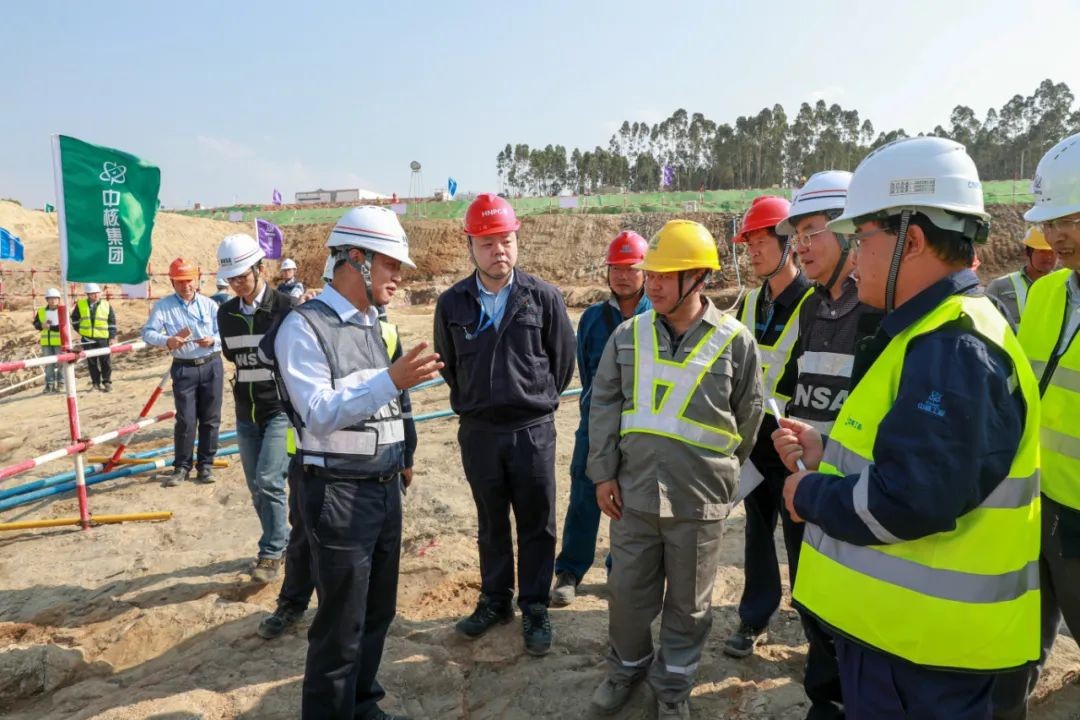

2020年6月4日“玲龍一號”核準評估會召開
2020年11月23日“玲龍一號”進行總工期沙盤推演

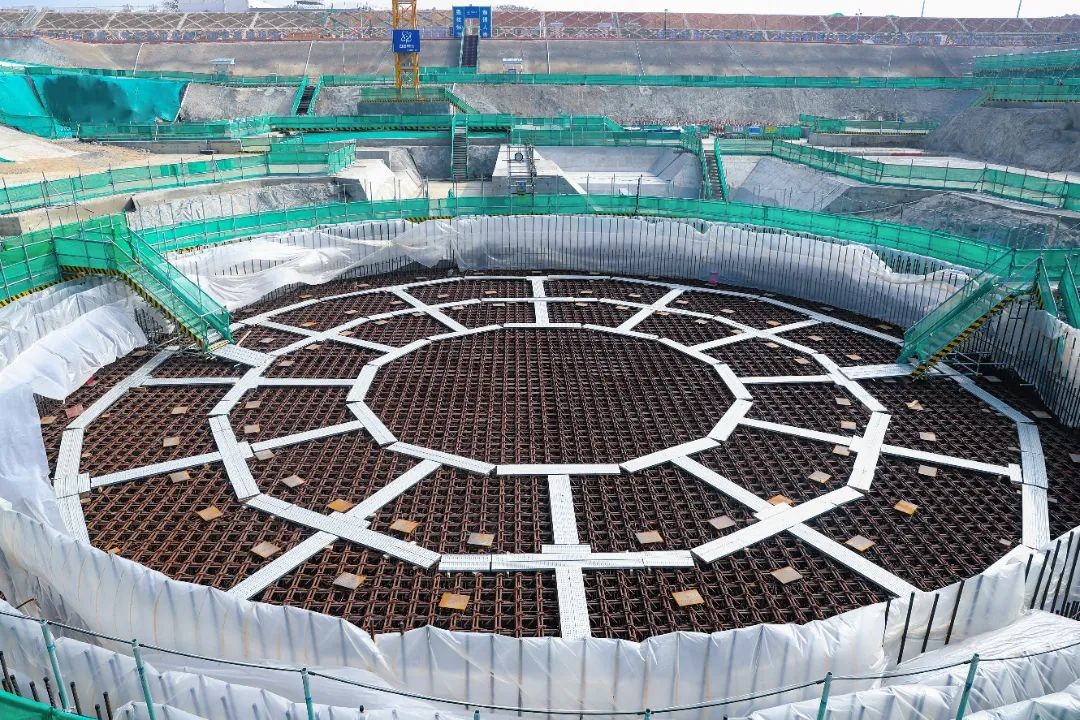

2021年1月28日“玲龍一號”核島筏基鋼筋綁扎完成

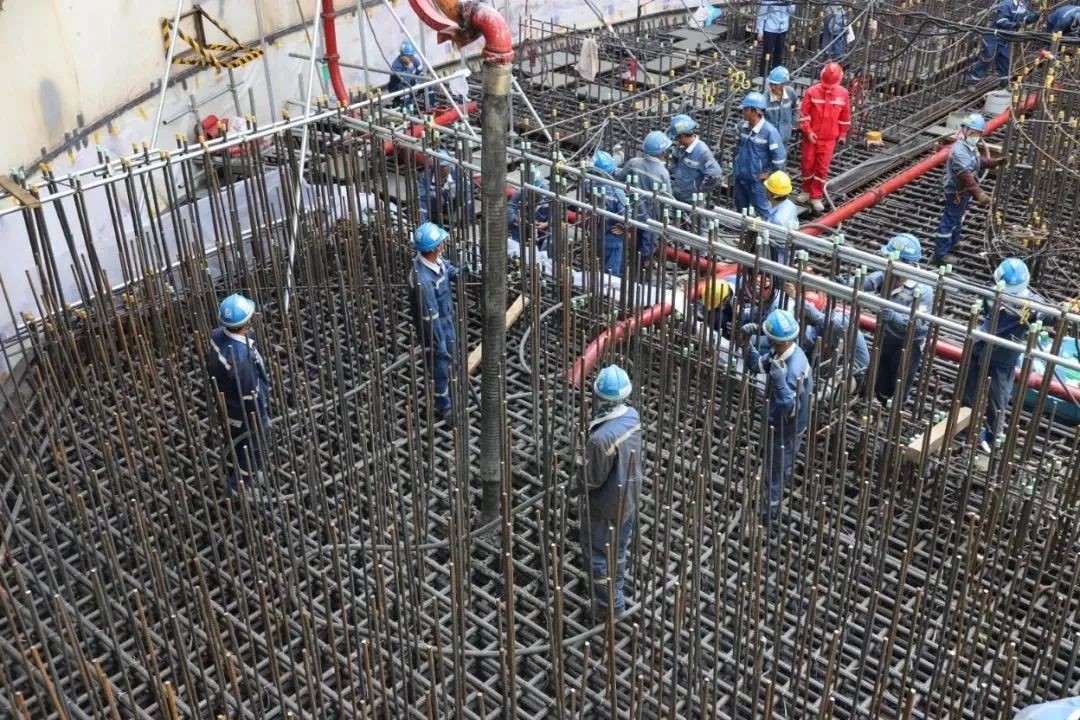

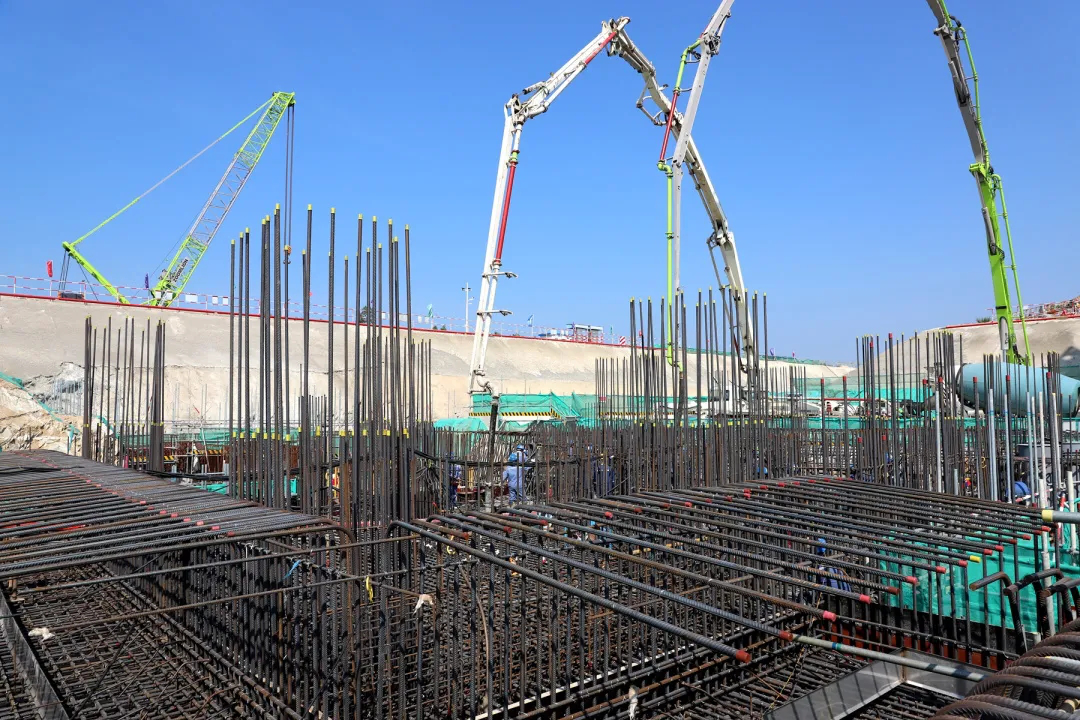

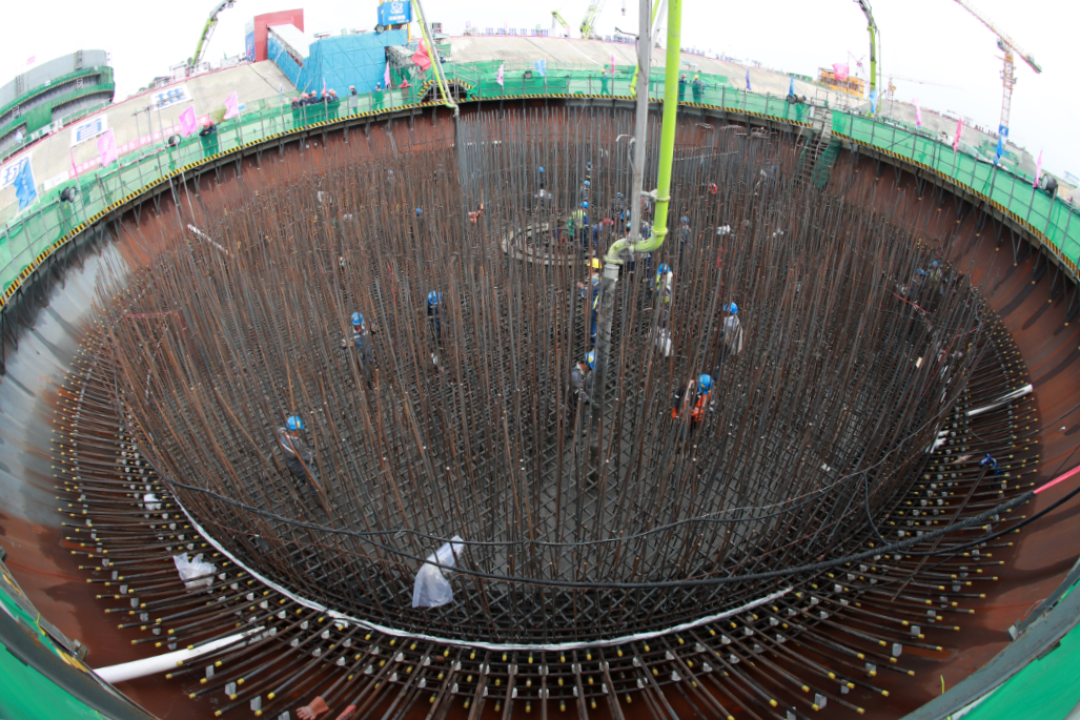

2021年7月13日“玲龍一號”澆筑核島第一罐混凝土

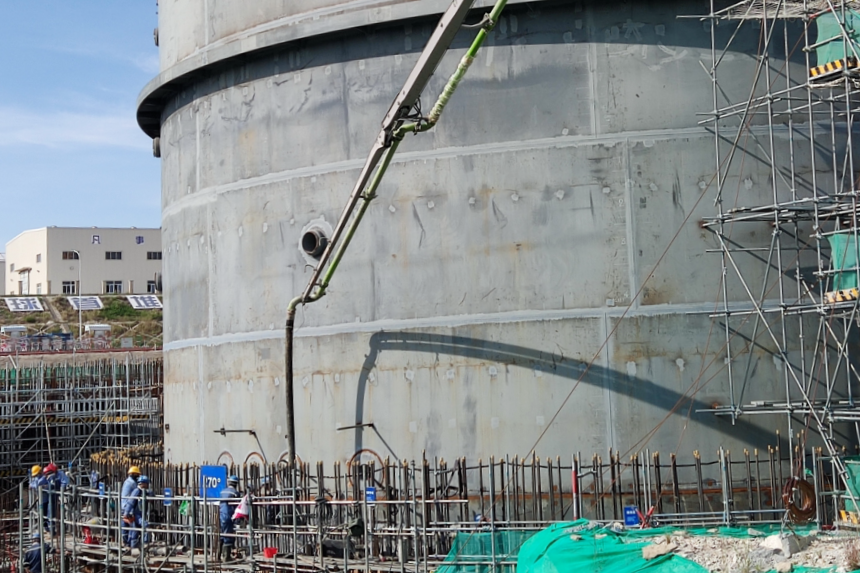

2021年10月24日“玲龍一號”鋼制安全殼底封頭吊裝成功
2021年11月29日“玲龍一號”汽輪機廠房筏基基礎底板混凝土澆筑完成
2022年1月12日“玲龍一號”內部結構Ⅰ層提前實現砼澆筑

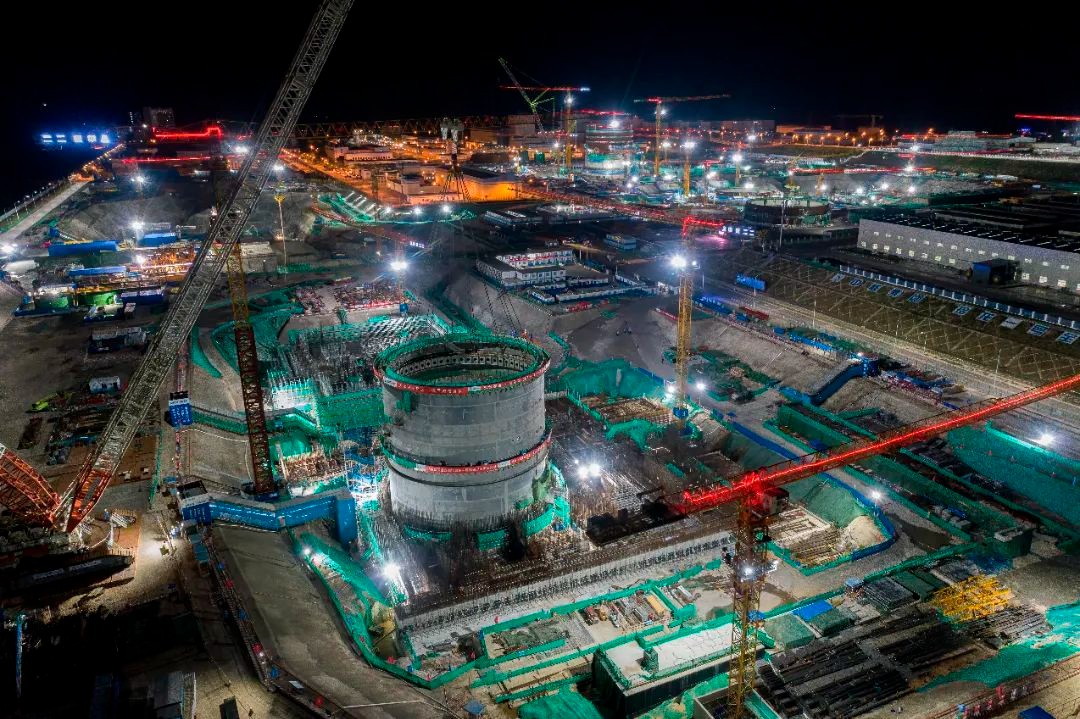

2022年2月26日“玲龍一號”鋼制安全殼下筒體吊裝成功

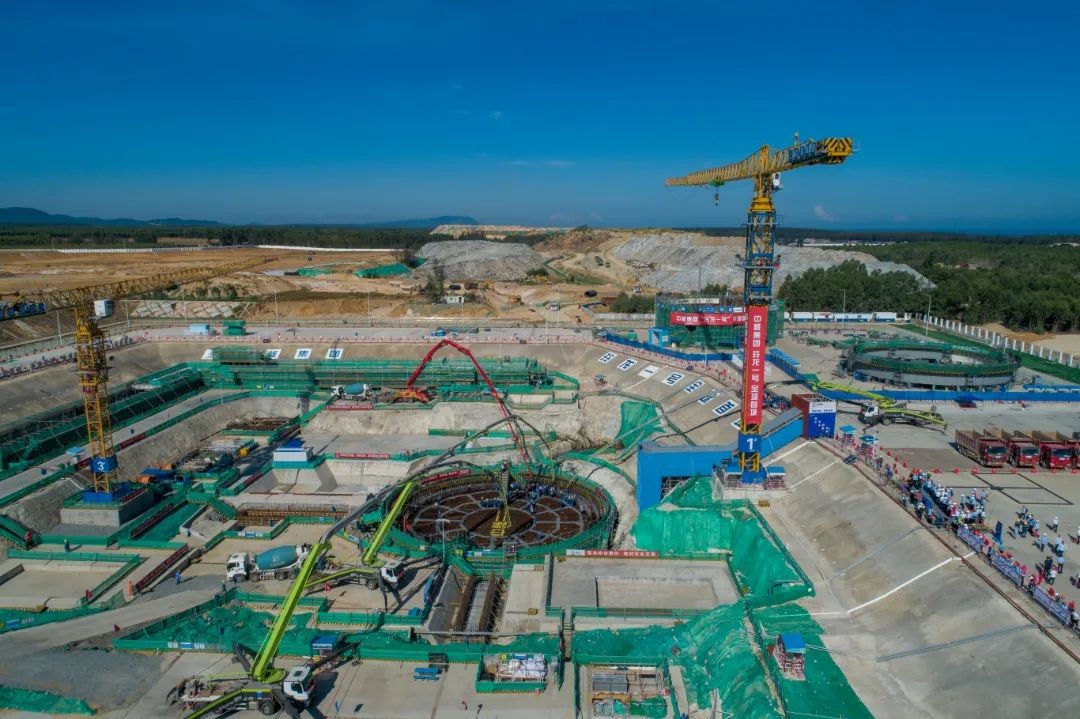

2022年4月26日“玲龍一號”反應堆廠房-8米內部結構完成澆筑
2022年6月3日“玲龍一號”核島廠房環形區結構澆筑完成

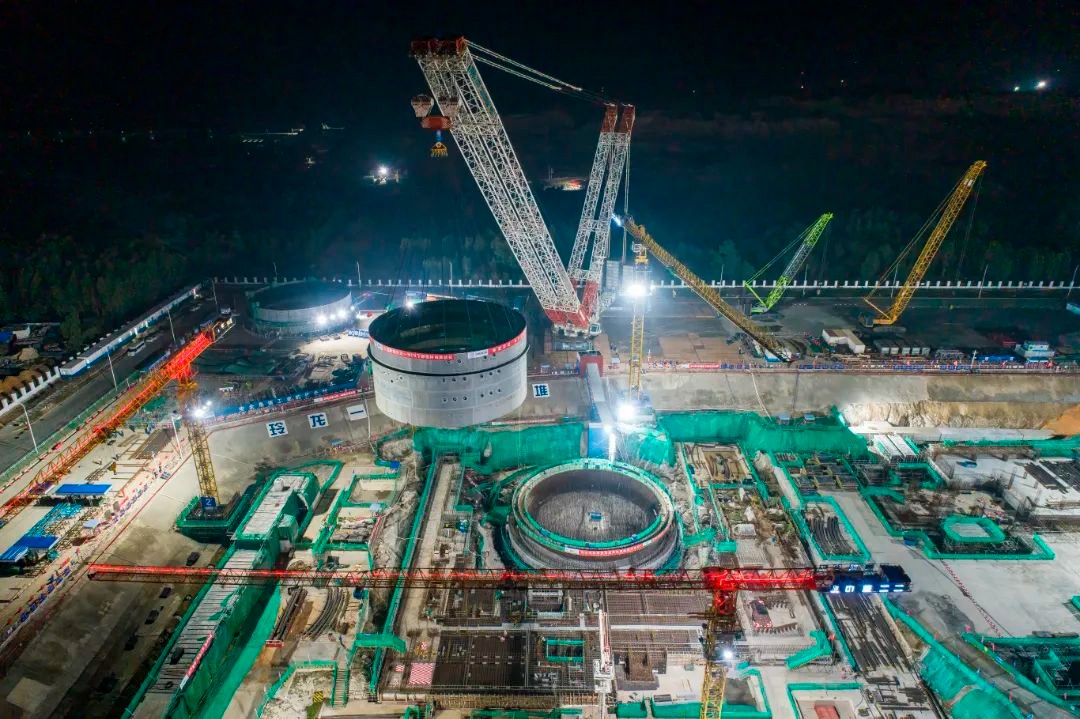

2022年7月6日“玲龍一號”鋼制安全殼上部筒體吊裝成功

2022年9月29日“玲龍一號”一體化反應堆主設備組焊授權開工
