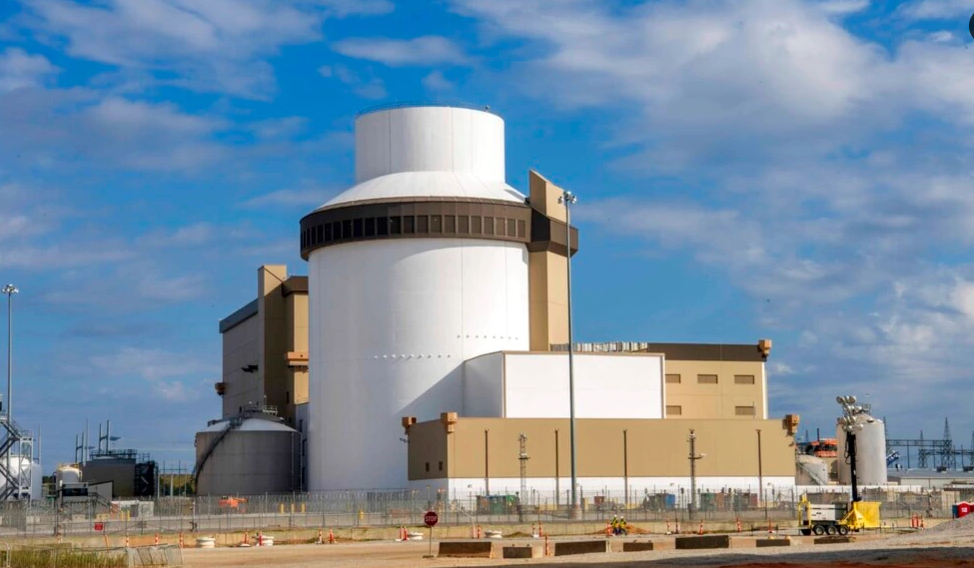

沃格特勒核電站是美國唯一在建的核電站。
公用事業公司周五表示,美沃格特勒核電站3號機組開始裝載燃料,這使得幾十年來建造的第一座新的美國核反應堆有望在未來幾個月內開始發電。
該核電站已經有兩個反應堆在運行,燃料被裝入第三個反應堆,第四個反應堆仍在建設中。
總部位于亞特蘭大的南方公司最大的子公司喬治亞電力公司的董事長兼首席執行官克里斯沃馬克在一份聲明中表示,燃料裝載表明沃格特勒核電站的“穩步而明顯的進展”。
氧化鈾裝入反應堆后,運營公司南方核電將測試核電站的冷卻和蒸汽供應系統是否在反應堆內的燃料處于由分裂原子產生的超高溫和壓力下工作. 然后,運營商將開始發電并將工廠與輸電網連接起來,反應堆計劃在 3 月底前投入商業運營。
喬治亞州公共服務委員會于 2012 年批準了新反應堆,第三反應堆原定于 2016 年開始發電。第三和第四反應堆的成本已從最初估計的 140 億美元攀升至超過 300 億美元。
核管理委員會批準了八月份裝載燃料的計劃。批準被推遲。
第四個機組預計將于 2023 年底完工。這兩個新機組加起來預計將為超過 500,000 戶家庭和企業提供足夠的電力。
