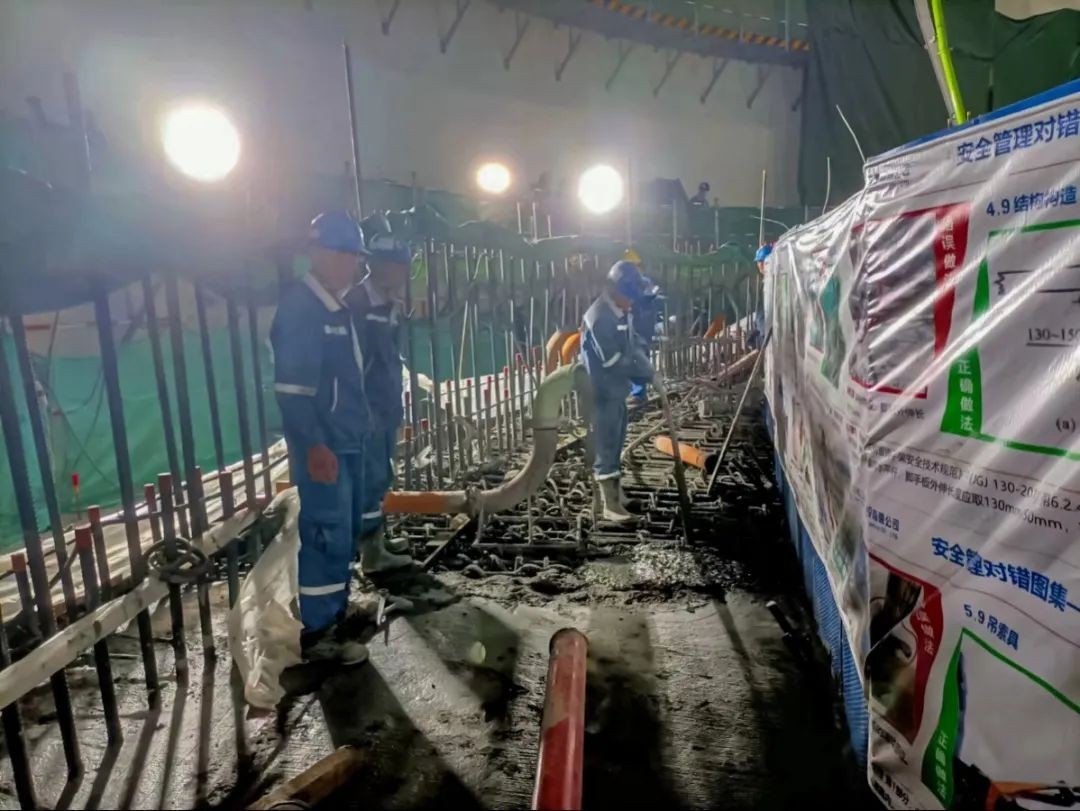

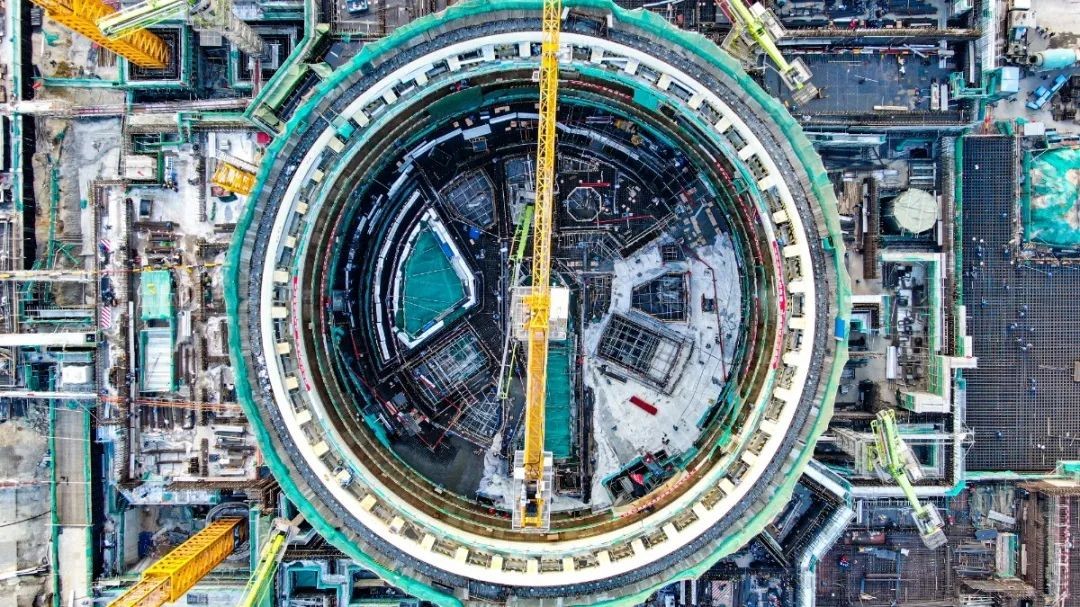

2022年12月15日23:00,華能海南昌江核電二期工程3號機組反應堆廠房內部結構+16.5m板澆筑完成,全過程歷時34小時,澆筑方量1997立方米。昌江公司經過精細調整,反應堆廠房內部結構由年初滯后工期20天到內部結構16.5米板提前30天完成,為2023年2月下旬穹頂?shù)跹b奠定了堅實基礎。

16.5m板平臺是3號機組內部結構廠房內最重要的大型設備引入平臺。該平臺半徑最大處約23m,樓板最厚部位近3m,鋼筋量約965噸,有近1000塊預埋件,屬于高低跨、大體積澆筑施工結構,施工難度極大;工期緊張且受疫情影響,施工面臨巨大挑戰。
為順利完成16.5米板節點任務,昌江公司與海南核電及監理單位、中核工程公司、中核二二形成合力開展各項工作:一是施工工期優化,根據施工邏輯關系著重完成關鍵線路中關鍵工作。加強技術優化,調整埋件安裝工藝、支撐架不占用主工期無間隙施工等節約時間。二是善于經驗反饋解決施工中的難點問題,如混凝土泵送堵管、埋件精細調整、模板安裝等事項都通過經驗反饋方法防止后續問題發生。三是通過質量計劃臨時管控措施對工程質量形成有效管控,質量問題現場發現及時解決。四是聚力攻堅組織施工單位在關鍵工期節點集中精銳力量攻堅克難,并結合“勞動競賽”給予表現優異員工激勵。

聚力攻堅,高效執行見成效
實行日例會工作機制,對區域攻堅專項計劃執行情況進行動態跟蹤。通過日例會的執行縮短了管理鏈條,解決了現場溝通協調難、問題反饋難、監督管理難等問題,強化責任、全員聯動,推動現場各項工作高效執行,實現了對比三級進度計劃工期減少30天的成效。
精耕致遠,管理提升有成果
以“勞動競賽”的開展為契機,針對先決條件梳理,要求提前2個月對圖紙、方案、質量計劃、材料計劃等進行全面系統梳理,在過程中進行跟蹤、預警、糾偏、考核,形成先決條件閉環管理,實現資源合理調配,確保準備工作滿足現場施工需求。針對進度管控,對內將進度計劃延伸至各管理職系,將先決條件納入進度管理程序,確保技術準備、材料采購、加工、配送等工作均按照計劃實施;同時下沉進度管理,延伸至協作隊伍、施工班組、專業分包乃至供應商、廠家,提升全員進度管控意識。
未雨綢繆,全力推進保進度
昌江公司組織參建單位優化施工邏輯,將13.5m至16.5m墻體與16.5m板同步施工,提高工效,并改變埋件錨筋方式,提前將高精度預埋件的安裝支撐進行預埋,不僅降低了后續埋件安裝難度,且將安裝精度提高了95%,安裝效率提高了40%;組織施工單位熟悉施工圖紙及設計文件,解決施工技術與施工工藝之間的矛盾。督促統計材料用量,及時提報加工計劃并持續跟蹤加工狀態。各參建方土建工程師24小時待命,及時進行質量計劃消點,縮短工期。

3號內部結構16.5米板是2022年最后一個一級里程碑節點,標志著3號機組進入了主體結構施工的新階段。后續昌江公司將繼續踐行“三色使命、萬無一失”、“敬畏核安全、捍衛核安全”、“安全第一、質量第一”的理念,主動創造條件克服困難,積極面對挑戰化危為機,在海南省“建功十四五 奮進自貿港”勞動競賽暨華能海南昌江核電二期項目“聚力攻堅杯”勞動競賽中尋求新突破,為打造昌江二期精品工程、樣板工程、平安工程、廉潔工程貢獻新的更大力量!
免責聲明:本網轉載自合作媒體、機構或其他網站的信息,登載此文出于傳遞更多信息之目的,并不意味著贊同其觀點或證實其內容的真實性。本網所有信息僅供參考,不做交易和服務的根據。本網內容如有侵權或其它問題請及時告之,本網將及時修改或刪除。凡以任何方式登錄本網站或直接、間接使用本網站資料者,視為自愿接受本網站聲明的約束。
