2023年1月8日,中核機械工程同日內先后完成三門核電3號機組CA01模塊、海陽核電二期3號機組CA05模塊、大連恒力石化新材料項目硝酸吸收塔吊裝,展示出了行業內少見的資源配置和人員專業化能力。作為工程吊裝行業主力軍,公司持續為核工程和民用工程“兩個品牌”建設貢獻專業化力量。
第一吊:凌晨 | 三門核電大件吊裝成功

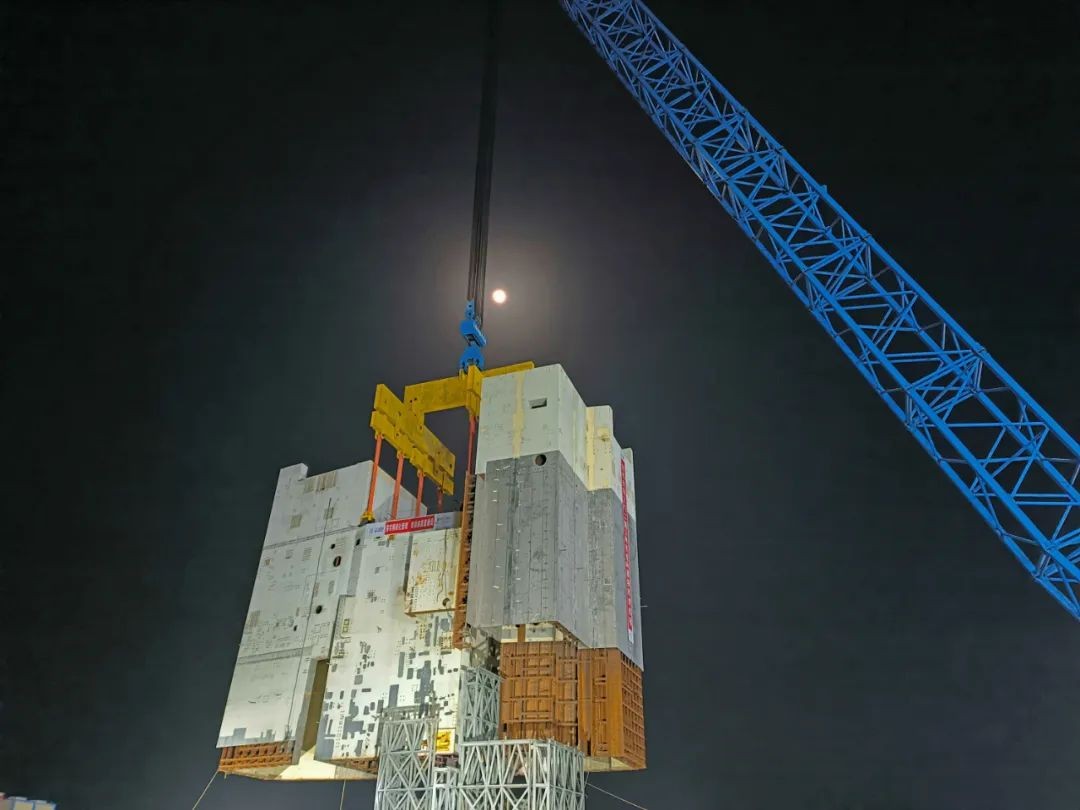

2023年1月8日0時52分,中核機械工程參與完成三門核電二期3號核島CA01模塊的吊裝工作,吊裝用時5時6分,此模塊重約835.2噸、長28.928米、寬28.534米、高23.469米,吊裝總重量達1046.2噸!本次吊裝設備重量大,體積大,項目部嚴格把控安全技術交底工作,確保交底內容落實到人。開展吊裝前大吊車專項檢查,確保大吊車工作狀態良好。嚴格控制起吊風速在6.5m/s以內,實時跟蹤風速,氣象站數據與現場實測數據相結合,動態分析靈活預測吊裝風速。

設備子模塊多,結構復雜。為保證吊裝時模塊的水平度,在正式吊裝前對模塊進行精準調平,根據高差計算在配重框內不斷調整調平配重,最終使模塊達到水平狀態。子模塊多對應的就位平面相對復雜, 為保證模塊精準就位難,項目部全體人員通力協作,精準無誤完成大吊車吊裝操作,實現模塊化吊裝一次成功。
第二吊:正午 | 海陽核電05模塊穩就位

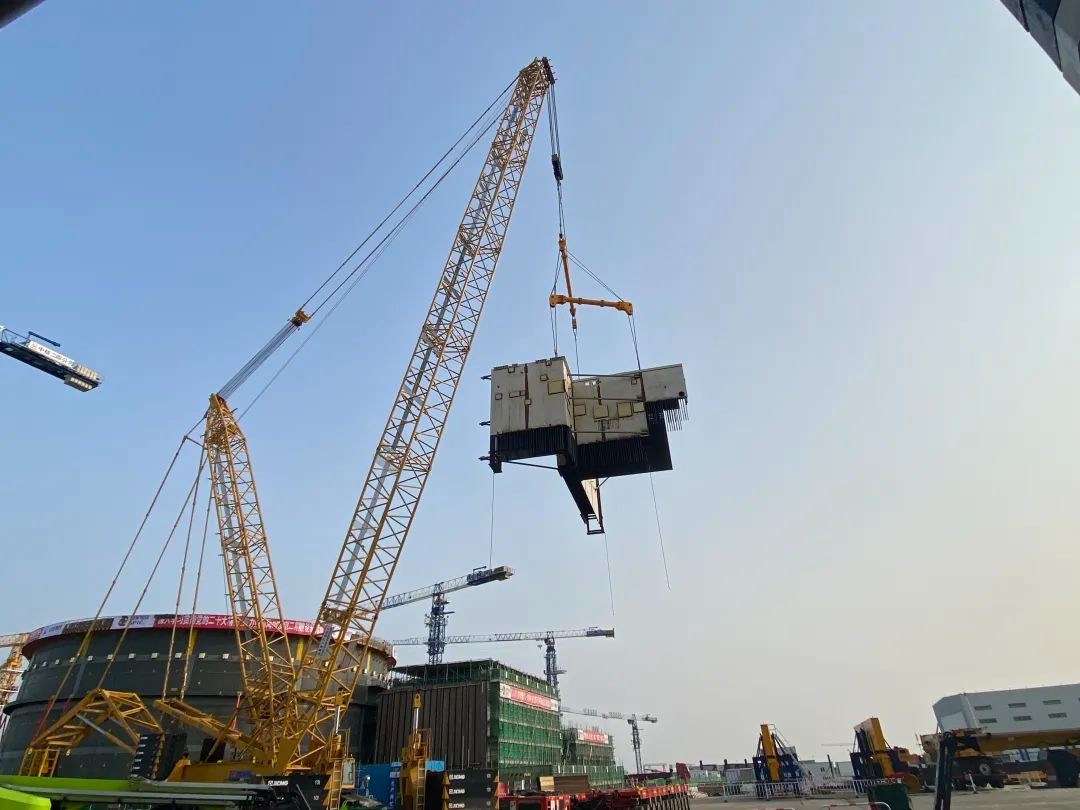

距離CV1R吊裝完成僅4天時間,海陽項目部迎來新年第二吊!2023年1月8日11時59分,中核機械工程圓滿完成海陽核電二期3號機組CA05模塊吊裝工作,該模塊外形尺寸約15.7m*13.3m*8m,就位半徑50m,模塊凈重75.02噸,吊裝總重量達101.44噸。于9時27分起吊,11時59分完成就位,歷時2小時32分。本次吊裝采用650噸履帶式起重機主吊,經過起鉤、主臂逆時針旋轉、變幅、落鉤等系列工作,精準完成CA05模塊的就位。

本次吊裝重難點在于大型吊裝設備拆裝及轉場難度大。施工主機械更換,導致前期準備工作增加,且在短時間內,需要將3200t履帶吊112塊配重全部拆除、并退出吊裝場地,給650t履帶吊讓出吊裝場地。其次主吊設備吊前準備工作要求高,650t履帶吊到達起吊點后需先進行CV1R的調平配重拆除工作,才能進行吊籃擺放、配重的加載,增加了工作難度。最后,CA05模塊吊裝作業半徑遠,起升高度需要高過CV1R高度才可以順利回轉至島內,這對吊機的性能也是很大的考驗。
第三吊: 黃昏 | 恒力石化硝酸吸收塔就位

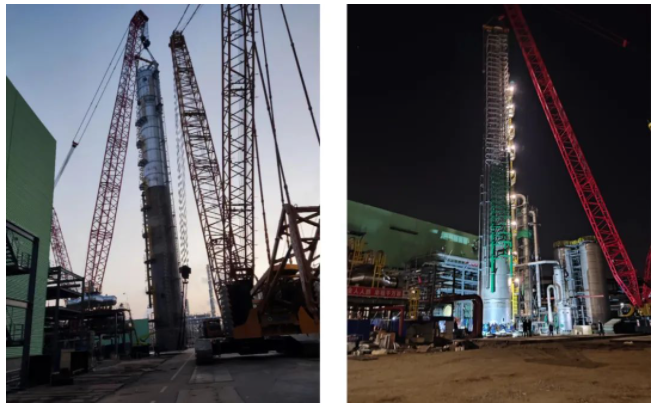

2023年1月8日18點,中核機械工程順利完成大連恒力石化新材料項目硝酸吸收塔的吊裝工作,用時1時36分,本次吊裝設備重約410噸,設備直徑5.2m,高64.5m。

本次吊裝使用1000T履帶式起重機與650T履帶式起重機配合施工,吊裝全程2臺起重機運行平穩,現場安全可控。該設備具有體積大、重量重的特點,且施工作業場地周邊環境復雜,極大提高了對吊裝工作的要求,為確保設備順利吊裝就位,吊裝前項目部嚴格把控安全技術交底,根據施工方案并結合施工現場情況合理規劃吊車站位與行走場地;吊裝期間合理安排人員,確保吊裝機械與設備安全監護到位。項目部全體成員始終將安全放在首位,時刻踐行“安全至上、萬無一失”的安全理念,保障吊裝工作順利完成。
