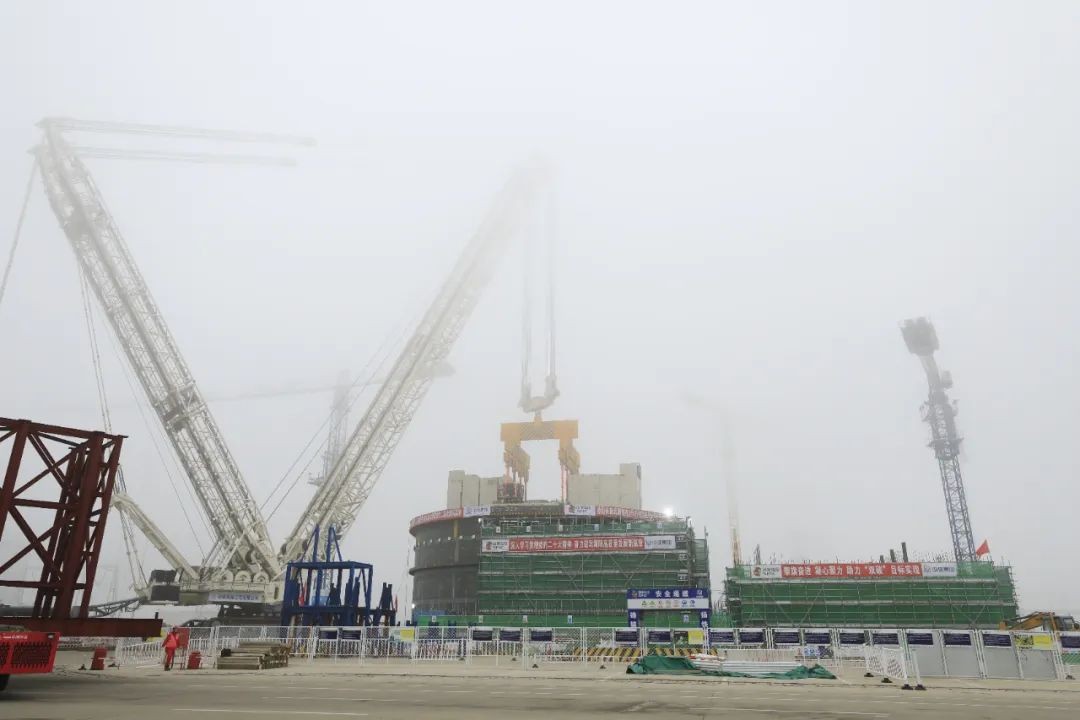

2023年1月12日10時29分,海陽核電3號機組核島反應堆廠房CA01模塊順利吊裝就位。

CA01模塊長約29米,寬約27米,高24米,整體呈T字型結構。模塊本體重量820噸,吊裝總重量超過1000噸,就位后用于構成蒸汽發生器隔間、穩壓器腔室及堆芯換料水箱等重要房間,是核島反應堆廠房核心模塊。本次吊裝于1月12日6時57分開始起吊,經過起鉤、懸停、旋轉、帶載行走、下落、調整等系列動作,歷時3小時32分,于10時29分順利就位,整個過程安全、平穩、有序。
作為海陽核電3、4號機組2023年首個重要里程碑節點,海陽核電建設團隊高度重視,采取里程碑日會制度,詳細梳理各項先決條件及制約因素。山東核電開展專項監督檢查,嚴把安全、質量關,穩步推進各項準備工作。在充分吸收前期大件吊裝經驗反饋基礎上,采取有限元變形分析、三維空間掃描等先進技術,確保模塊吊裝變形控制及就位精度。

CA01模塊順利吊裝為核島反應堆廠房后續土建、安裝高峰打下了堅實的基礎,創造了良好條件。
