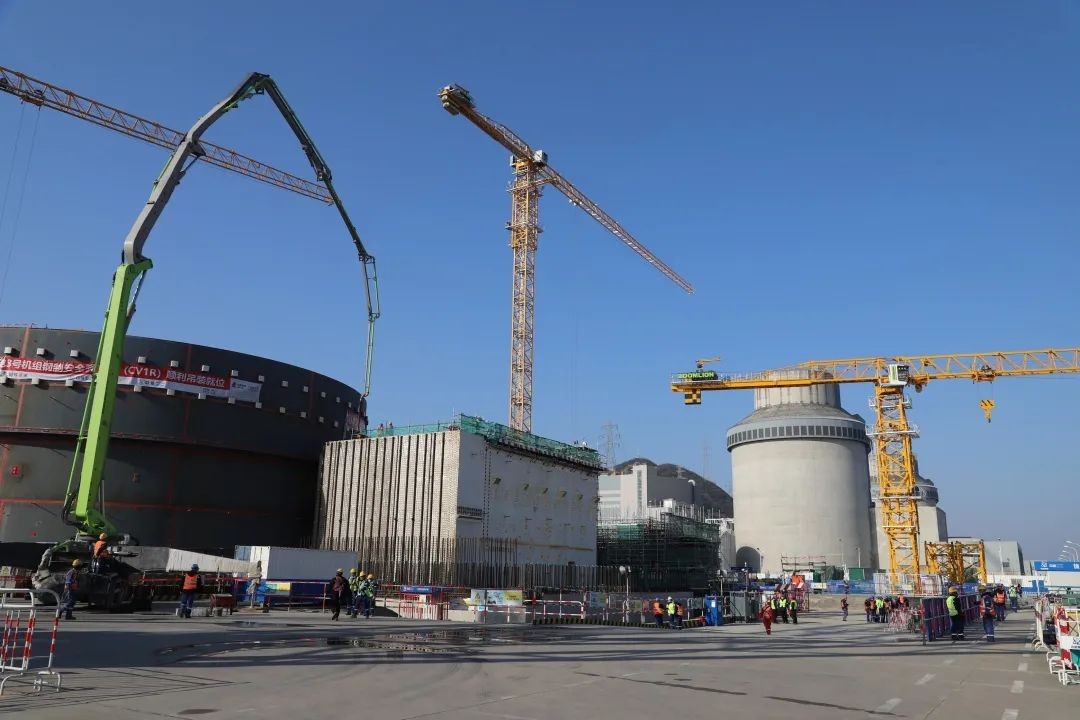

2月2日10時16分,歷經95小時,“五天四夜”的晝夜奮戰,中核二二承建的三門核電3號核島CA20模塊墻體混凝土一次性整體澆筑完成,成功打響三門核電2023年工程建設攻堅“第一槍”。

CA20模塊位于輔助廠房5、6區,主要用于乏燃料儲存、轉運、熱交換以及廢物收集的大型鋼結構模塊,墻體高度最高近21米。模塊墻體狹窄、形式復雜、孔洞較多,且內部鋼筋、錨釘、管道等諸多材料形成阻隔。為避免模塊變形,混凝土的一次澆筑高度受到嚴格限制,如果采用常規澆筑方法,該模塊墻體將分10次澆筑,施工時間約6個月,質量也不易保證。對項目部來說,這無疑是一場“細致活兒”。

針對這場“細致活兒”的重重考驗,中核二二應用了獨創發明專利“一種螺旋上升整體連續澆筑方法”,該專利技術的應用完美解決了這個施工難題,避免了在模塊墻體內受限空間處理施工縫帶來的質量、安全風險,同時模塊變形遠低于允許變形值,工期也得到了極大節約,創造了良好的經濟、社會效益。

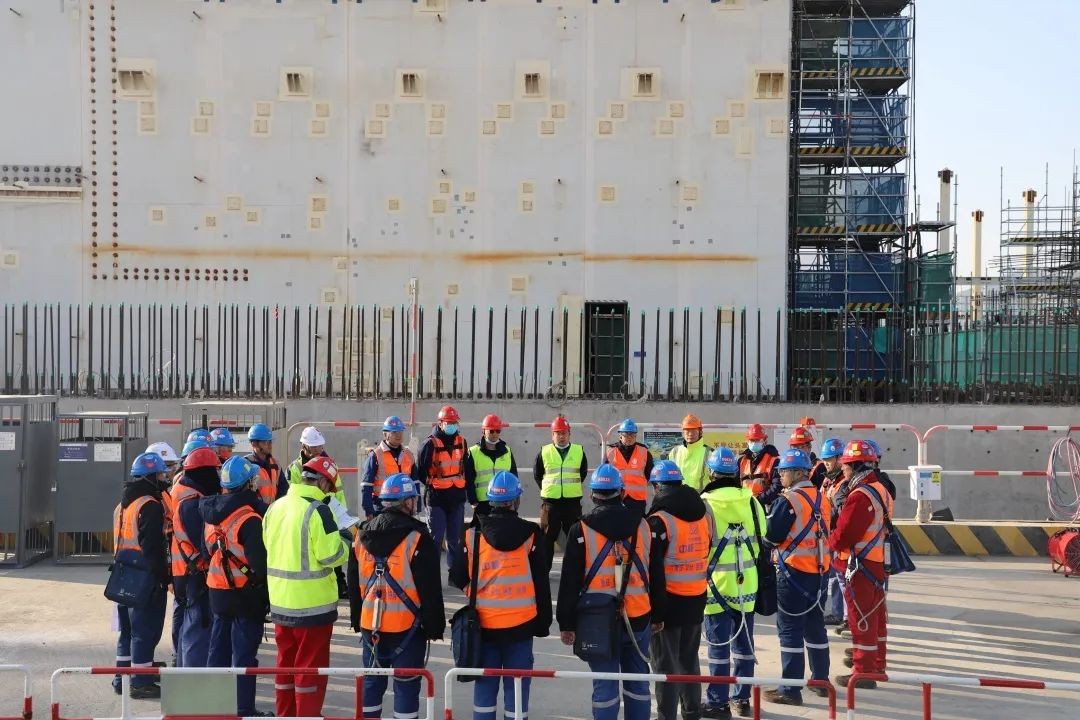

節點攻堅正值春節期間,為堅決確保節點目標按期實現,三門核電項目部堅持春節“不打烊”,近200名管理人員堅守崗位,保障施工安全、質量和進度。節后迅速組織人員復工復產,項目領導班子帶頭落實節后收心教育,開展全線覆蓋、全員覆蓋的交底活動,確保人員“思想”返崗,為圓滿實現全年目標起好步、打好底、開好局。

新春“第一槍”振奮了精神、堅定了信心,中核二二三門核電項目部將以此次節點順利實現為契機,大力創新優化,高質量推動工程建設,以“開門紅”引領實現“全年紅”,以強核報國實際行動推動黨的二十大精神全面落實。
