加拿大達林頓核電站的CANDU堆翻修更換計劃提前完成,并且整個過程費用低于預算。
1、電廠延期運行

達林頓核電站正在更換所有四個CANDU堆
經過30多年時間的運行,加拿大安大略省達林頓(Darlington)核電站四個CANDU堆的一些部件已達到預定使用壽命,需要進行翻修更換。
這項翻新計劃始于2016年10月,但之前已經進行了十多年的規劃,以確保該計劃的完美執行。
第一個停機更換部件的是2號機組,2020年6月完成并恢復使用。
即使通過了多年的規劃,但是要在十年內完成三次反應堆部件的更換,同時保持項目按時、按預算交付,充滿個各種挑戰。其中關鍵是能夠從2號機組中吸取經驗教訓,將其經驗教訓真正應用于后續的工作。
“我們獨立完成了2號機組的工作,因此可以從該項目中吸取所有教訓,”安大略發電公司(OPG)新核增長副總裁加里·羅斯(Gary Rose)解釋道,“然后我們開始了3號機組的工作,應用了所有這些經驗教訓,取得了一些巨大的成功。”
在該項目的最新更新中,OPG宣布,渦輪機控制改造的靜態調試已經完成,目前正在通過最終的現場變更和軟件升級。

達林頓2號機組反應堆拆除(圖源:OPG)
到目前為止,3號機組90%以上的工作已經完成。獲得監管部門批準后,3號機組將開始恢復運行,劃于2023年下半年開始運行反應堆。
“我們在2020年9月開始3號機組工作,目前已接近完工。可能會在今年年中恢復使用,將提前于計劃。”羅斯說。
在2022年底,3號機組在下部進料管安裝完成后,共有6,240束新燃料裝入反應堆。

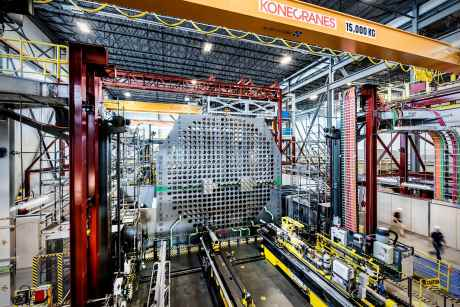

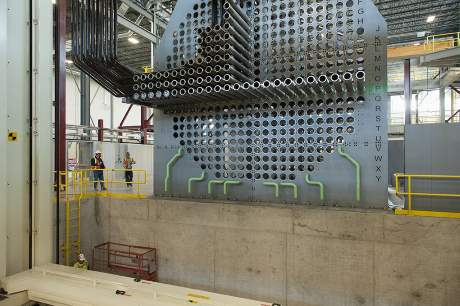

OPG慶祝達林頓3號機組翻新工程獲得批準(圖源:OPG)
在OPG的計劃中,達林頓的1號和3號機組幾乎同時進行翻修。1號機組的翻修于2022年2月開始,目前大約已完成一半。

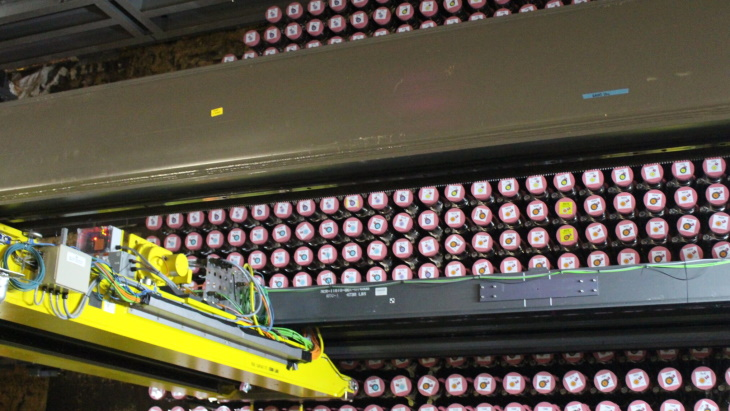

反應堆拆卸正在進行中,隨后將拆除所有反應堆內部部件,包括約480根排管和壓力管。
正如羅斯所說:“1號機組與3號機組同時啟動。我們于去年1月(2022年)啟動了1號機組,因此我們接近該機組的中點。”
據OPG稱,整個項目現已進入下半年。
2、翻修經驗不斷積累

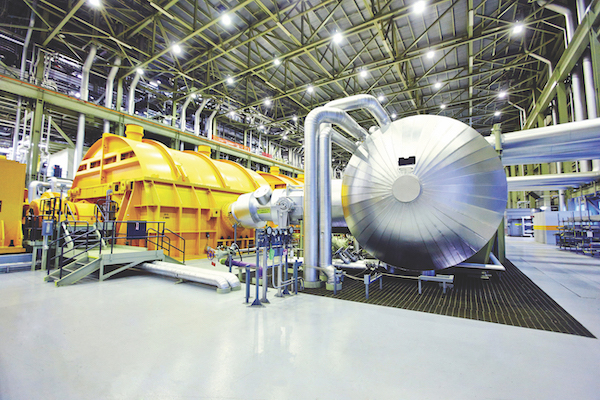

1號機組與3號機組同時進行翻修,兩者都在借鑒2號機組的經驗。圖為渦輪機廠房(圖源:OPG)
與此同時,OPG正在根據從翻修早期階段工作中吸取的經驗教訓規劃4號機組的工作計劃。4號機組的更換預計將于今年第三季度開始。
羅斯說:“一旦3號機組完工并恢復使用,我們將在今年晚些時候啟動最后一個機組,即4號機組。到2026年,我們將完成所有四個機組。”

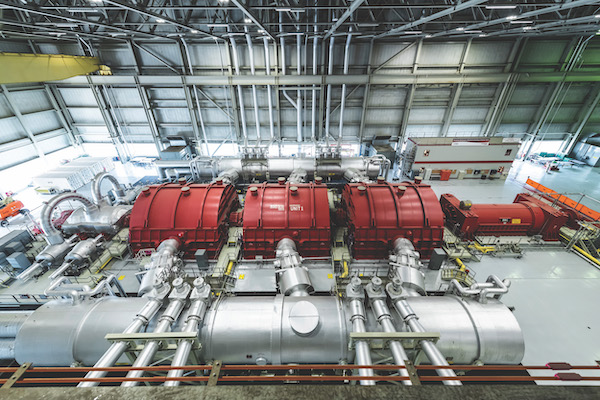

3號機組渦輪機廠房(圖源:OPG)
盡管CANDU堆是其標準運行模式的一部分,但在運行30年后更換它并不是一項容易的任務。
羅斯解釋道:“被更換的主要部件是反應堆堆芯。我們正在進行管道更新,拆除和更換壓力管、排管和饋線管,這是發生核反應的地方。我們還查看了其余系統,并進行了部件狀態評估,以了解需要更換哪些系統,來支持電廠30年延長壽命。”
例如,大多數蒸汽發生器在30年后也不需要更換,也進行兩臺蒸汽發生器的初級汽水分離器的更換工作。
羅斯指出:“達林頓電站的蒸汽發生器狀況非常好。”
同樣,盡管工廠的產量不會因翻新計劃而改變,一些系統正在適當改進。

3號機組翻新的關鍵部件——定子,已抵達反應堆現場。
羅斯表示:“我們正在對渦輪機的控制系統進行升級,并進行維護工作。雖然沒有更換任何葉片,但更換了定子。我們還進行了一些安全升級,以確保工廠項目的平衡,如電氣系統和一些管道工程。”
CANDU堆的設計要求,在中期階段更換壓力管和排管容器管。
“達林頓的中期使用壽命約為23萬有效滿功率小時,但當然不能在到期那一天內一下更換所有四臺機組,因此在18萬小時左右就啟動了2號機組的工作。當我們工作到達最后一臺機組時,正好在需要更換的時間范圍內。這種中期翻新是設計的要求,取決于機組的中期使用時間情況。”
3、在實踐中學習與改進

翻修工作進行中(圖源:布魯斯電力)
達林頓反應堆更換計劃在核項目中幾乎是獨一無二的,它不僅在預算內,而且完工期也提前了。
羅斯將這一顯著成果歸功于詳細的多年規劃,也歸功于他在各個機組間的經驗學習:“很多經驗都來自于2號機組的工作。該團隊跟蹤了大約3000種不同的工作經驗,其中包括一些是非常小的技巧,例如,我們更新了工作程序,使其更容易、更高效、更安全或質量更好。”
他解釋了將詳細計劃轉化為現場行動所面臨的挑戰,以及對反應堆更換部件等重大設施項目保持動態方法的必要性。

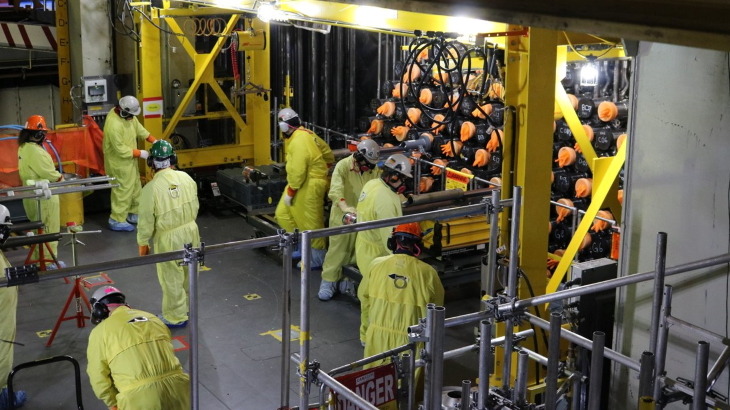

達林頓2號機組正在裝載燃料(圖片:OPG)
“當你第一次做任何事情時,可能都會制定很好的計劃,但一旦進入這些計劃和工作面的實際行動,就很難完全按照你的計劃進行。團隊實時吸取了教訓。包括調整焊機的參數,以優化這些給水管與集管的焊接。通過學習如何焊接2號機組上的饋線,使后續機組的效率更高。”
其中一個關鍵問題是改變概念團隊結構,在OPG員工和第三方承包商之間建立一個更具凝聚力的單位。

工人們慶祝達林頓電站2號機組的重建(圖源:OPG)
羅斯說:“我們學到的一大教訓是‘一個團隊’的概念。當我們開始2號機組工作時,我們采用了傳統的EPC方式,其中OPG是總承包商,我們有一個供應商是EPC。”
他繼續說道:“在完成2號機組的過程中,我們發現,與其讓我們的團隊進行監督,不如讓我們成為一個整體的團隊。因此,我們將OPG監督團隊與供應商團隊整合到這個整體團隊的概念中。你不知道誰在為哪家公司工作,這也無關緊要。一切都是為了一個共同的目標而合作,并按時按預算完成翻新工作。”
羅斯強調了從傳統EPC模式向綜合項目交付模式轉變的重要性,這是成功的關鍵組成部分。
此外,OPG方法還意味著有勇氣改變CANDU堆更換的模式。
羅斯解釋道:“我們在2號機組上還學到了其他一些東西,例如,我們首先拆除了壓力管,然后將排管串聯起來。這就是我們之前進行的10次翻新的方式。但在2號機組工作期間,我們開始考慮一些可能的效率改進,其中一位工程師提出了將壓力管和排管一起拆除的想法,這種方式更快,事實上更安全,因為從反應堆到廢物流的壓力管運輸更少。在3號機組工作中,這為我們節省了30多天的時間,至少也為1號機組和4號機組節省了時間。這項投資最終節省了90天的時間,考慮到所有參與該項目人員的成本、資本化利息等,這是一筆相當可觀的費用。”
4、工具和測試

作為達林頓翻新計劃的一部分,OPG對渦輪發電機進行了大修,并正在安裝新的數字渦輪控制裝置。
設計一種同時取出壓力管和排管器的新程序,既要改變工藝,又要開發新設備和新裝置。所有這些變化也必須經過認定。
正如羅斯所說:“對工具、程序和表面工作的修改——在核領域,每項任務都需要認證,所以我們必須有程序,必須有檢查點,所有與過程變化相關的需要做的事情也需要完成。”
OPG還盡可能采用了新的數字化和自動化工具。
這不僅意味著工廠設備,如蒸汽輪機的新數字控制,而且還意味著翻新過程。
“我們正在拆除反應堆中已經存在了30年的部件,拆除階段使用的許多工具都應用了數字化和自動化工具,使過程更安全、更容易。其中許多工具由一名操作員控制。該操作員遠離實際工作地點,提高了工人的安全性。”
羅斯說:“在工具方面進行了許多數字化改進,并繼續推進工作自動化和提高工人安全。”

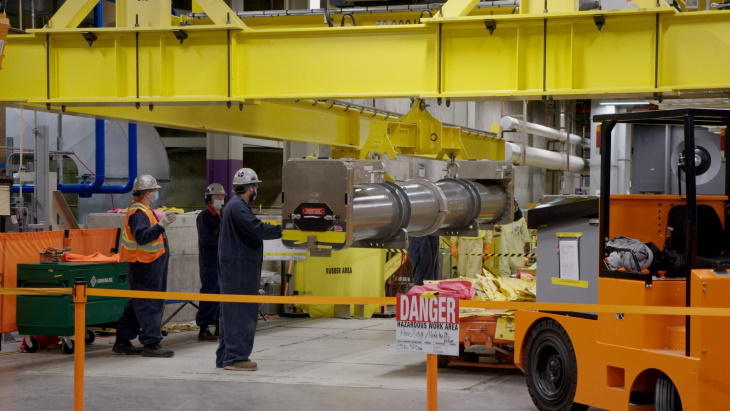

3號機組使用新的拆卸工具(圖源:OPG)
從2號機組中學習到的經驗,主要是最大程度地利用自動化工具。
他說:“我們的許多給水管焊接工具都是自動化的。可以鎖定這些焊工,校準所有工具,并通過計算機輔助流程進行焊接。但要獲得正確的參數來確保焊接合格是非常困難的。這是2號機組工作學到的教訓之一。”
“隨后對每個焊縫進行檢查,在2號機組中,射線檢查每個區域。我們在隨后的機組中進行了數字射線檢查,3號機組中通過數字射線檢查,不需要工人走出安全區進行射線照相。這是另一項技術進步。”
實體模型的使用和新工具對程序的詳細建模,對翻新方案總體成功也很重要。

達林頓能源綜合體中的反應堆模型(圖片:OPG)
“該項目的另一個關鍵經驗是,我們在距離發電站約1.5公里的達林頓能源綜合體創建了一個完整的排管區模型。在工廠使用的每一個工具,都在功能測試期間在工廠進行了一次全面測試,也在我們的模型內進行了測試。”

反應堆模型用于測試工具和程序,以及培訓工作人員(圖源:OPG)
“我們將在盡可能真實的情況下對其進行測試,把它們放在塑料套裝中,并讓它們完成操作過程。我們甚至會試圖打斷它,然后把異物扔出去,確保應對各種可能性。如果你在模型中充分測試了該工具,并在工人進入實際工作之前對他們進行了充分培訓,成功可能性會更高。”

OPG與第三方承包商SNC-Lavalin公司合作,但工具分包給了許多不同的公司,包括ATS、Cambridge、Rolls-Royce等。CANDU還生產了一些工具。
盡管達林頓的實體模型帶來了許多優勢,但由于藍圖和竣工工廠之間的實際差異,仍會存在各種問題。
這需要額外修整過程,如對現有工廠進行藍色激光掃描,以了解各個部件的實際位置。
“我們將其作為規劃的一部分,”羅斯說,“這些反應堆是30年前建造的,盡管有設計圖紙等,但就確切位置而言,這些部件是有點錯位的。當你重建部件時,我們需要明確其中差異,所以我們對核島進行了全面的激光掃描,然后創建了一個數字模型。”
5、規劃的重要性

按時按預算交付任何類型的核項目,因其復雜性和獨特性,很難具體量化過程,但達林頓核電站的翻新工程是通過嚴格的規劃過程實現的,包括實物模型和建模。
“實際上,其經驗可以歸結為‘細致規劃’。規劃不能保證成功,但缺乏規劃就可能會失敗。我們對這項工作規劃得非常好。我們受到安大略省能源委員會的效率監管,必須向他們提交我們的計劃和成本估算時間表。獨立核算專家表示,他們還沒有看到一個項目如此細致的執行計劃。因此,我們有很好的計劃必須堅持下去。”

布魯斯核電站3號機組于3月1日從斷開電網,這一步驟被稱為“斷路器斷開”,準備翻修工作(圖源:布魯斯電力)
“項目規劃得確實可圈可點,建立了風險登記冊,然而在項目執行過程中,所有這些似乎都被擱置和遺忘了。因為對項目規劃得太好了,我們知道我們每天工作進度,如果我們沒有達到效率,也是顯而易見的。我們每天都有一個問題,我們為什么沒有實現計劃的進展,以及我們正在做什么來解決這些問題。每天一絲不茍的專注驅使我們取得了成功。如果出現問題,我們會詢問原因,并盡早修復和糾正。”
然而,他還補充說明深入規劃所帶來的內在靈活性。
羅斯說:“在每個項目中我們都有意外開支。每個項目都有風險,我們有提取意外開支的機制,過去常常為意外開支提取資金。通過2號機組的經驗,我們在3號機組中把預算放回到意外開支中,以防發生其他事情。我們創建了與風險登記相對應的所謂機會登記冊,在管理風險的同時積極尋找創新機會。”
一旦翻新計劃在2026年完成,這個128億加元(94億美元)的項目將使達林頓核電站能夠再運行30多年,但對CANDU堆的相關學習可能會持續更長的時間,從而降低反應堆更換的成本和風險。
