2023年7月10日16時18分,隨著最后一個環路沖洗后臨時濾網檢查合格,標志著中核工程總包的漳州核電1號機組二回路主給水管道沖洗工作圓滿結束。

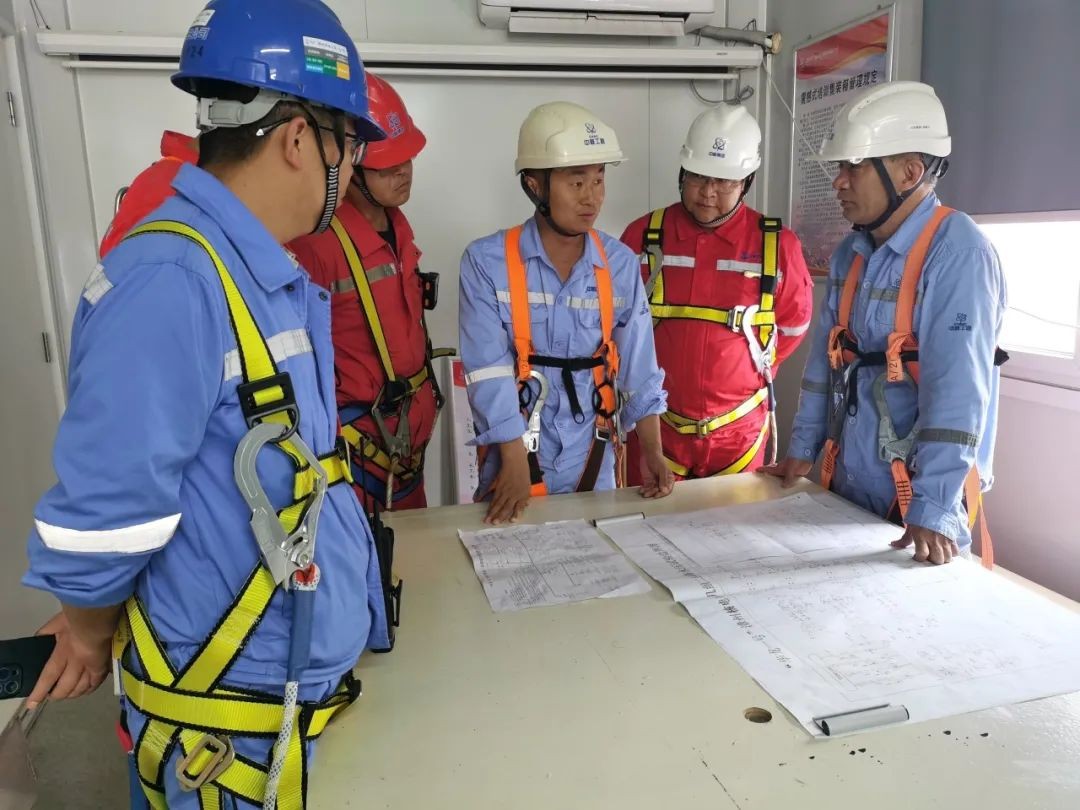

為確保二回路水壓試驗相關工作順利推進,在項目部的統一部署下,二回路聯合試驗專項小組著力沙盤推出急需解決的問題,對上下游條件進行了全面梳理。專項組通過周例會、專題會議形式組織推進,小組無法解決的問題第一時間提到板塊會議進行協調,確保各類問題不積壓、不過夜。
隨著二回路系統現場全部鋪開,周例會已無法適應工作推進的節奏,專項組及時調整戰法,2022年4月初將周例會、專題會轉為日例會,每日現場碰頭,抓住主線不放,合理調整施工邏輯,確保工作不偏,集中優勢資源,將好鋼用到刀刃上。通過各方不懈努力,逐步實現了除鹽水可用、閉式冷卻水可用、凝結水泵帶載試車、核島/常規島主給水管線貫通等關鍵目標。

跨島聯動、緊密配合、開合有序。2023年6月21日上午10時23分,執行指揮一聲令下,凝結水泵正常啟動,標志著二回路沖洗正式開始。隨著常規島側流量控制閥門開度的不斷變化、凝結水位不斷下降、常規島與核島各回路的切換,現場各值守點工作有條不紊的展開,對講機不斷傳出“閥門TFE013VE開度5%、10%、15%、25%;凝汽器水位2000mm、1800mm、…、600mm;常規島、核島各站位點一切正常”等匯報和指令信號。聯合沖洗期間各單位、部門有序配合、高效順利,充分展現了漳州團結緊密、凝聚力強、大局意識足的大團隊精神。

集眾力無敵于天下、匯眾智無畏于圣人。二回路沖洗工作的順利推進,離不開項目領導的高度關注、離不開專項組的統一指揮、離不開各部門、各單位的大力支持。過程中及時送餐解決了現場值守人員的能量補給問題、優先采買對講機解決了跨島聯動的通訊問題、提前制水保證了系統沖洗的聯系性、深入交底和專項推演規范了沖洗過程的信息傳遞路徑。端午節期間項目領導親臨現場調研,深入一線了解沖洗進展,慰問值守的同志,為同志們加油鼓勁。正是基于上下齊心,各方緊密配合,才成就了漳州核電二回路沖洗“滴水不漏”的壯舉。
漳州核電1號機組二回路沖洗完成為二回路水壓試驗奠定了堅實的基礎,通過二回路沖洗的淬煉,為后續跨島聯動活動積累了寶貴經驗。
