2023年7月13日,海南昌江核電基地 “玲龍一號”開工建設兩周年了!
自2021年7月13日“玲龍一號”示范工程開工建設以來,在集團公司及中國核電的正確領導下,全體參建者以“卓越首堆 國際玲龍”為愿景,大力協同,扎實推進項目建設,項目一級進度計劃按時完成率100%,“六大控制七個零”全面受控,卓越示范工程有序推進。截至目前,土建施工工程量完成約80%,項目各子項陸續進入安裝階段,反應堆核心設備一體化壓力容器于今日啟運現場,為示范工程安裝工作全面推進奠定了堅實基礎。
接下來以圖文形式回顧2年來”玲龍一號“建設過程中的重要節點,一起見證”玲龍一號“的成長過程。

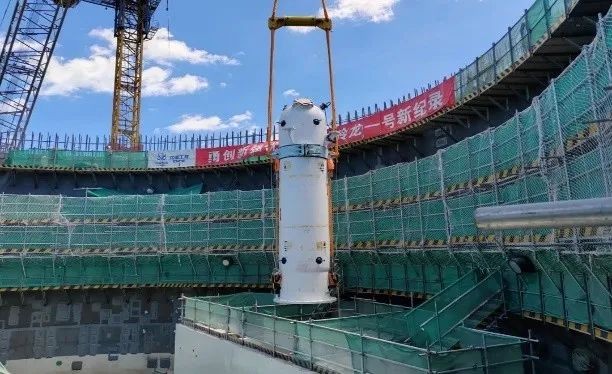

“玲龍一號”反應堆一體化壓力容器啟運現場。——2023.07.13

“玲龍一號”核島第一罐混凝土澆筑(FCD), 全球首個陸上商用模塊小型堆正式開工建設。——2021.07.13

“玲龍一號”核島鋼制安全殼(CV)底封頭吊裝就位,為反應堆廠房主體結構施工奠定堅實基礎。——2021.10.24

“玲龍一號”常規島汽輪機筏基第一罐混凝土澆筑,標志著常規島土建工程全面開工。——2021.11.28

“玲龍一號” 核島鋼制安全殼(CV)下部筒體吊裝就位。——2022.02.26

“玲龍一號”首臺預引設備“反應堆冷卻劑疏水箱”順利引入。——2022.07.05

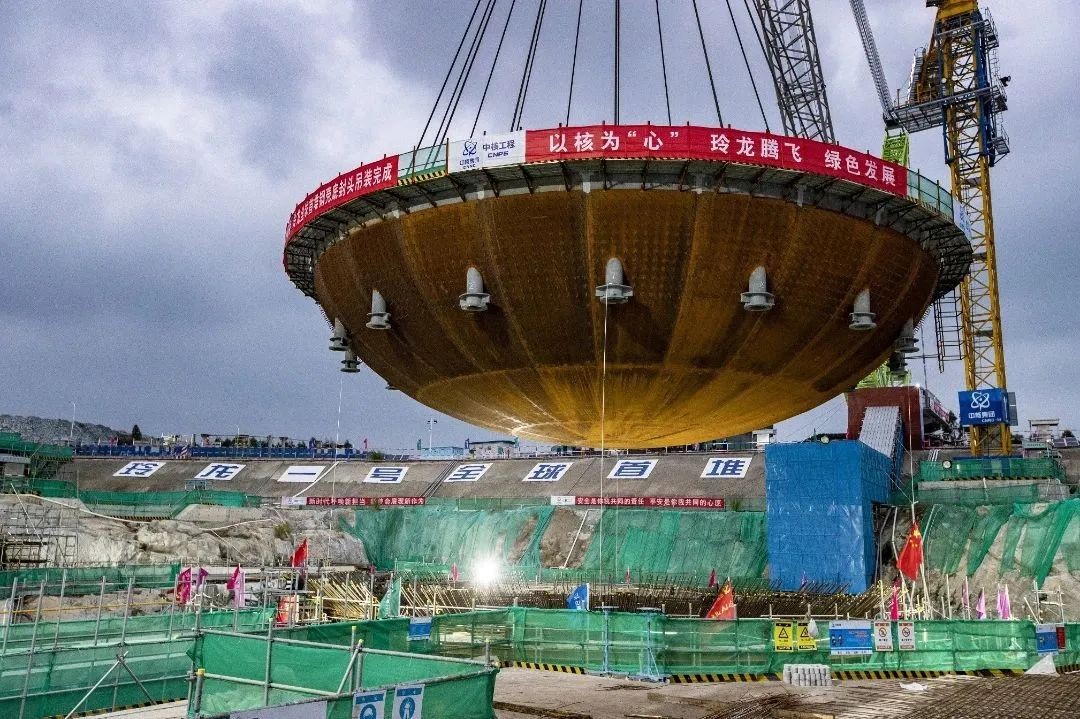

“玲龍一號” 核島鋼制安全殼(CV)上部筒體吊裝就位。——2022.07.06

“玲龍一號”JR反應堆廠房內部結構0米板施工完成。——2022.09.20

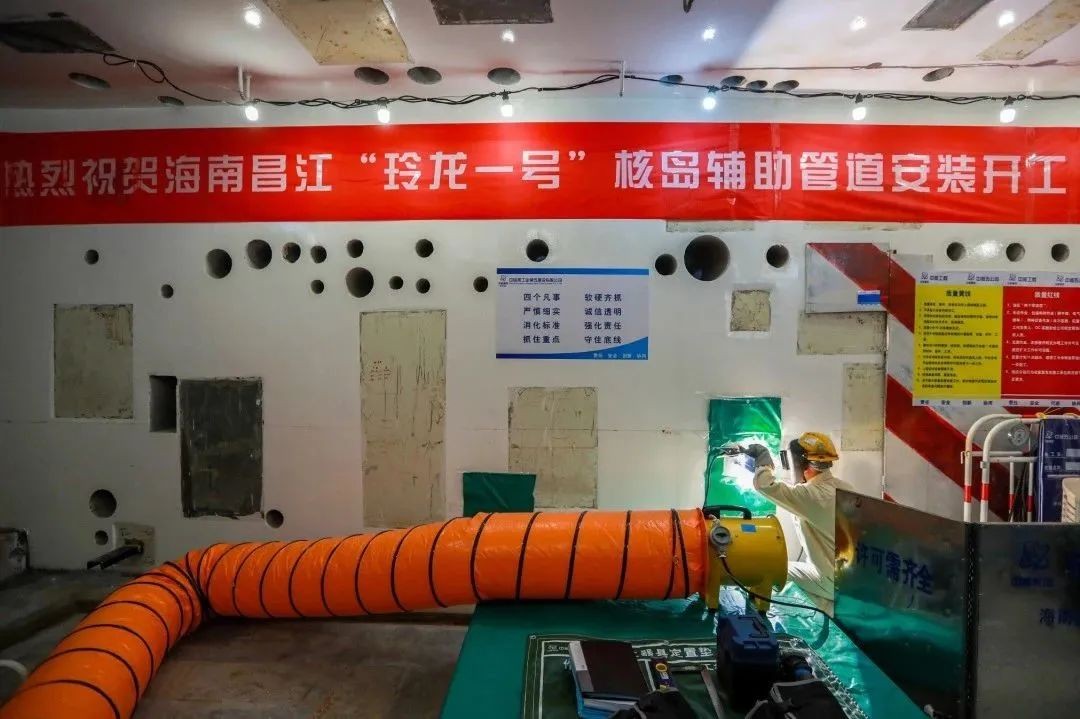

“玲龍一號”核島安裝工程正式開工。——2022.11.30

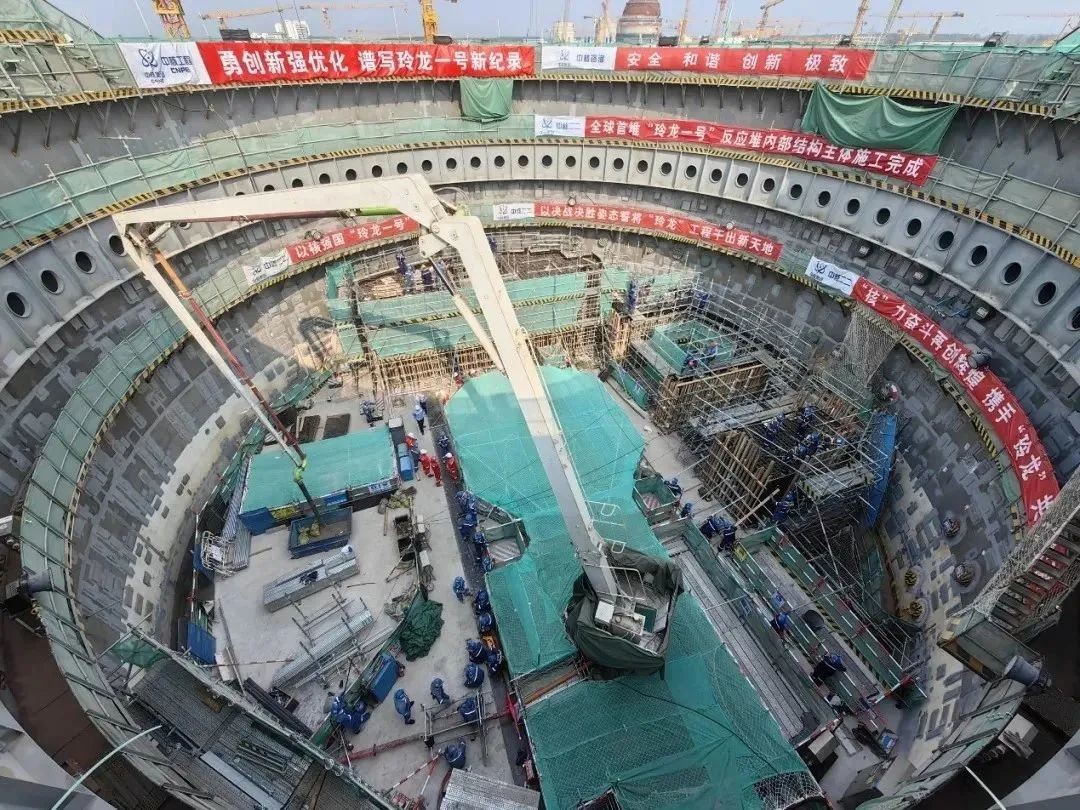

“玲龍一號”JR反應堆廠房內部結構主體施工全部完成,為后續堆腔一體化設備引入和CV頂封頭就位創造有利條件。 ——2023.03.08

“玲龍一號” 反應堆壓力容器與蒸汽發生器組焊順利完成。——2023.06.15

“玲龍一號”首臺主系統設備“穩壓器”順利吊裝就位。——2023.07.06
