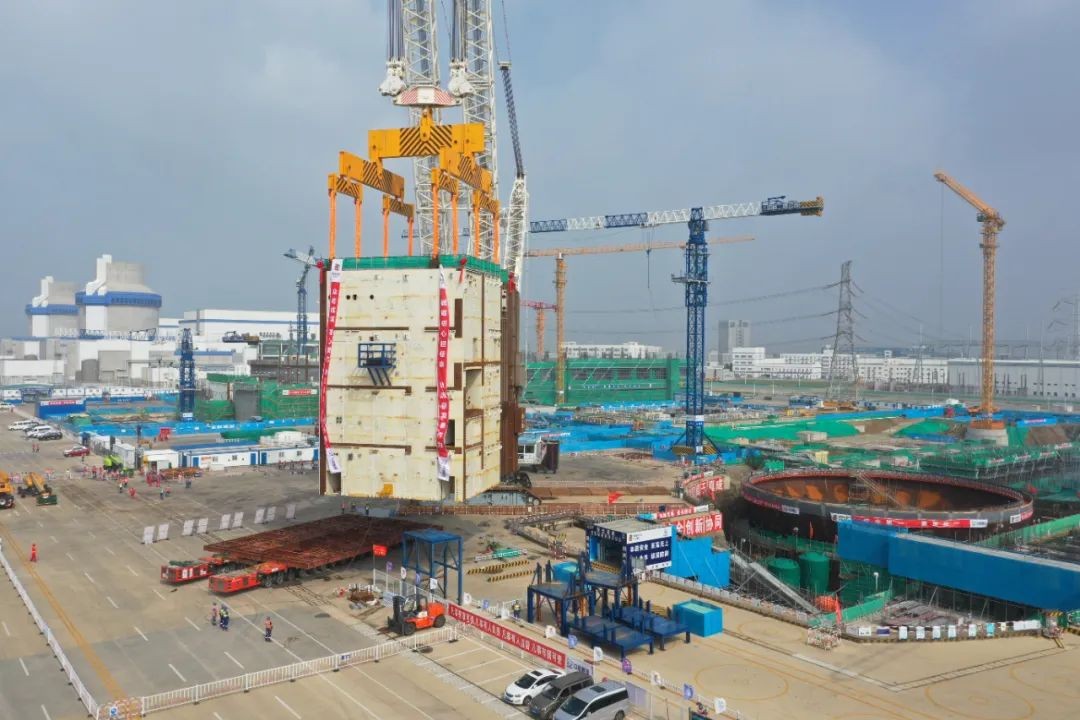

2023年7月14日10時39分,國家電投山東海陽核電4號機組核島最重模塊——CA20模塊順利吊裝就位,核島進入新的全面施工階段。本次吊裝工作自8時17分開始,經過起鉤、懸停、旋轉、帶載行走、回轉、下落、調整等一系列動作后,近“千噸級”的CA20結構模塊順利吊裝就位于核島,歷時2小時22分鐘,整體吊裝過程安全有序。

作為世界先進的第三代壓水堆核電機組,在建造中廣泛采用模塊化并行施工,依靠當今發達的科學技術,大量地引入了平行作業,優化了傳統的施工理念,將土建、安裝、調試等工序進行深度交叉,從而大大縮短工期,提高工程質量。本次吊裝的CA20模塊為盒箱型鋼板墻結構,模塊外形長20.5米,寬14.2米,高21米,本體重875噸,吊裝總重約1090噸,是CAP1000機組重量最大的模塊。該模塊就位于輔助廠房5、6區內,具備乏燃料貯存、傳輸、熱交換等功能。

為確保此次吊裝作業安全、順利、有序進行,山東核電協調各方開展吊裝前監督檢查活動,對模塊拼裝質量及吊裝準備情況進行深入檢查,確保了模塊質量可靠、吊裝準備工作完備。為進一步提高模塊完成度,全面分析總結3號機組CA20施工經驗,深挖模塊化施工潛能,在模塊拼裝階段增加了管道、電氣等多專業施工,有效降低了島內交叉作業量及施工風險,充分發揮了模塊化建設優勢。本次吊裝是繼海陽核電4號核島底封頭就位后實現的又一重要工程里程碑節點,兩項大型模塊的就位為核島廠房后續施工奠定了堅實基礎。
