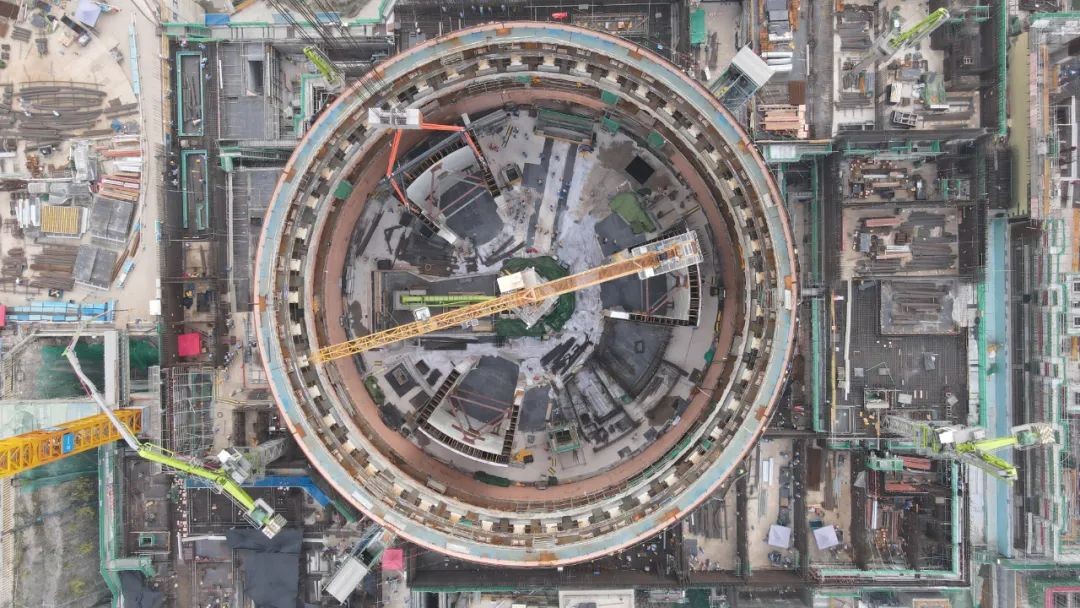

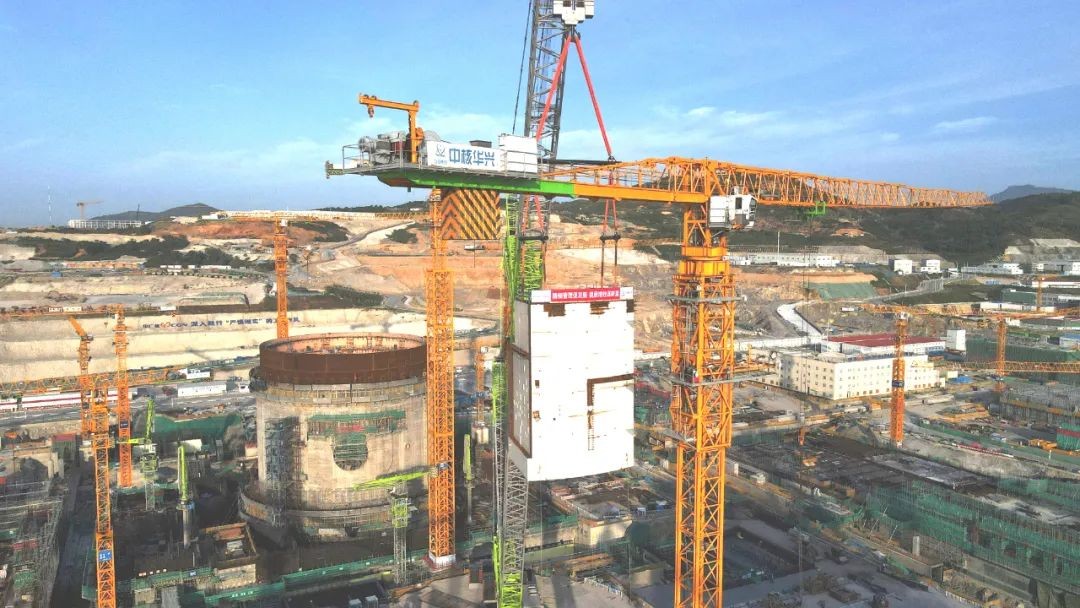

2023年8月6日7時41分,由中核華興承建的中廣核浙江三澳核電項目2號機組SG隔間鋼結構模塊一吊裝就位成功,標志著項目三個SG模塊全部吊裝就位,為后續2號機組穹頂吊裝重要節點創造了有利條件。

中核華興三澳核電項目部以“創新優化年”專項工作為契機,加快推進先進建造技術應用,通過推行鋼板混凝土模塊化施工,替代原有的鋼筋混凝土結構,有效降低施工安全風險,提高工程質量,達到科技創新助推降本增效的目的。
從首個模塊吊裝開始,項目部現場管理團隊在上游單位的統籌部署下,以精細化管理為依托,緊緊圍繞里程碑管理任務目標,多次組織召開專題會議研究制定模塊吊裝方案,并根據1號機組建設經驗,不斷對吊裝方案進行優化。
項目部開展數字建模計算,驗證方案可行性,確保工程安全風險精細化管控得到有效落實;提前識別過程風險,強化吊裝交底及吊裝大危培訓工作。車間預制精準打好“提前量”,聚焦施工重難點攻關,固化現場作業環境、調配經驗豐富的焊工,切實做到前后臺密切配合、高效聯動。同時,項目部編制專項施工進度計劃,實現技術管理、現場施工、機械設備等方面表單化管理,明確責任抓落實,做好資源組織與配置,確保吊裝節點順利實現。
本次吊裝提前3天對天氣預報進行觀測,選擇風速較為平穩的時間窗口開展吊裝,密切關注現場風速變化情況。從8月4日23時21分開始空鉤模擬,到SG模塊一吊裝就位,歷時32.3個小時,在保證安全質量可控的前提下高效完成此次吊裝。

后續,中核華興將不斷提升創新管理水平,抓實、抓細現場精細化管理,持續提升模塊化建造水平,創新優化、奮勇爭先,高質量、高標準完成三澳核電項目各項任務,持續打造核電建設新標桿。
直擊一線·SG模塊吊裝全紀實

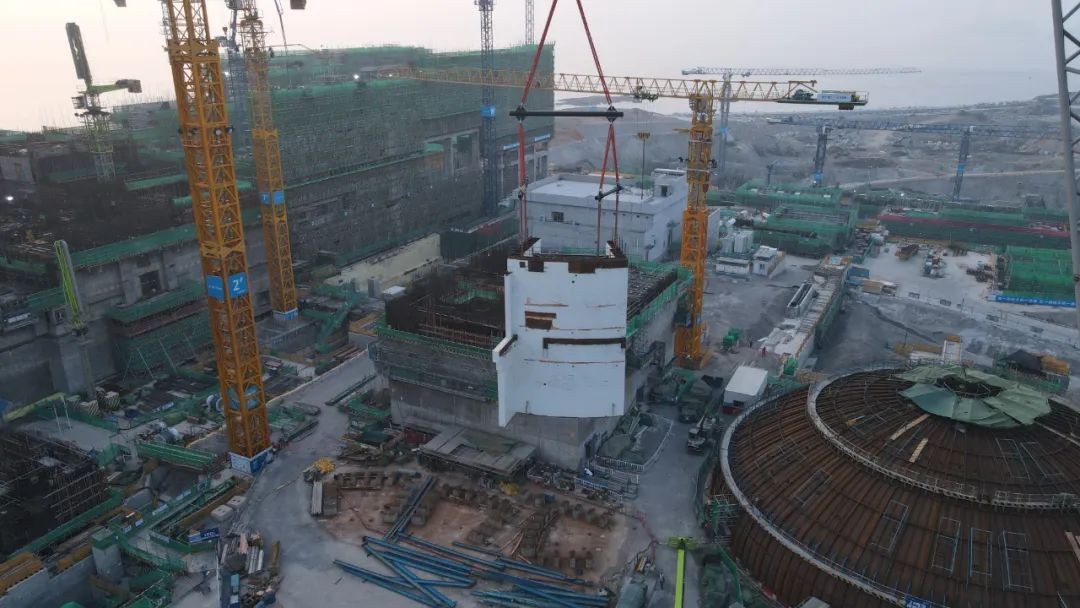

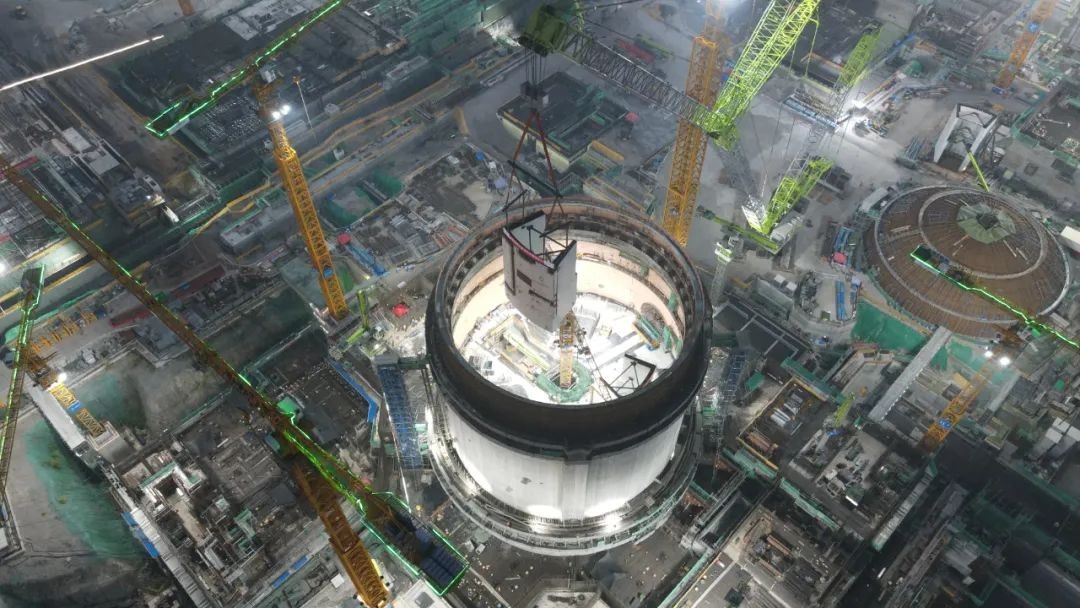

8月6月7時41分SG1模塊吊裝成功
歷時1小時59分

8月5月20時00分SG2模塊吊裝成功
歷時2小時14分

8月5日8時26分SG3模塊吊裝成功
歷時2小時16分
