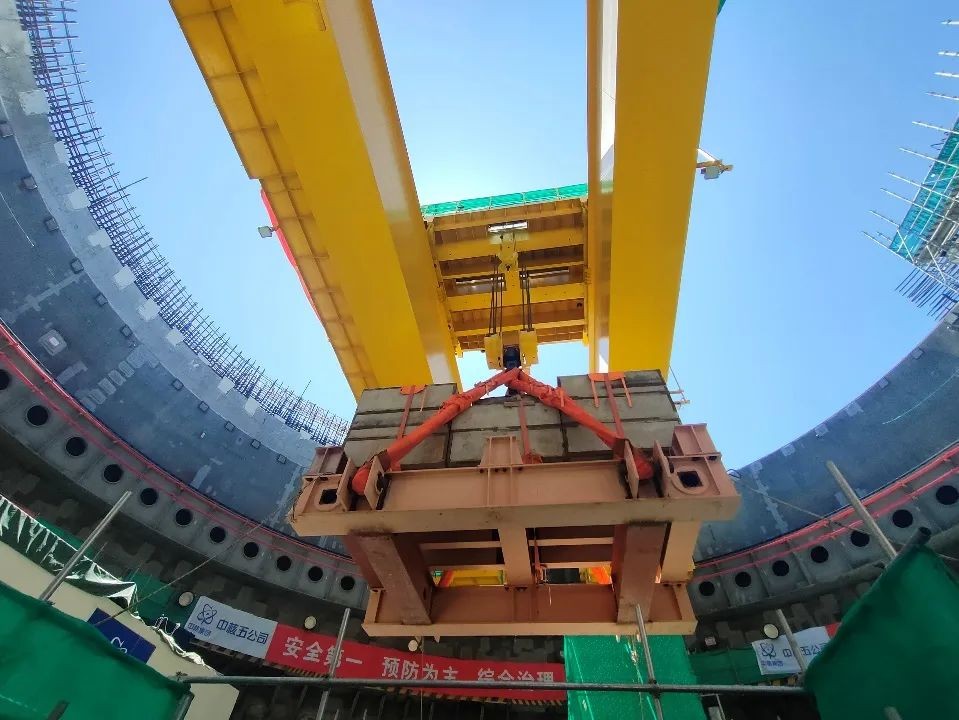

2023年9月21日11時48分,海南核電“玲龍一號”全球首堆環吊85T鉤頭完成全部載荷試驗,滿足可用條件。

為確保環吊載荷試驗的順利進行,海南核電工程管理團隊提前組織各參建單位提前6個月規劃載荷試驗布置,并根據CV頂封頭吊裝時間制定兩份載荷試驗規劃。在主梁就位后,海南核電工程管理團隊第一時間組織現場各專業梳理環吊載荷試驗前剩余尾項20余項,并制定專項施工計劃,解決了設備出庫、設備廠家人員協調等問題。同時,現場采用“配重和托架一體化” 吊裝方式,減少了試驗托架引入及配重倒運的時間,最終環吊在主梁就位后36天就實現了可用。

在工程建安階段,環吊主要用于各類大型設備吊裝,包括反應堆集成式堆頂、堆內構件、假頂蓋、螺栓拉伸機等。此次載荷試驗的成功,為后續設備的引入奠定了堅實的基礎。
