01、TW-OT602大修正式開始
02、田灣核電8號機組反應堆壓力容器上、下半筒體組對焊接
03、田灣核電7、8號機組220kV倒送電第一階段送電安全完成
04、田灣核電7、8號機組500kV GIS首批設備到貨
05田灣核電7號機組發電機定子完成總裝整機氣密試驗
06、田灣核電7號機組常規島除氧器吊裝完成

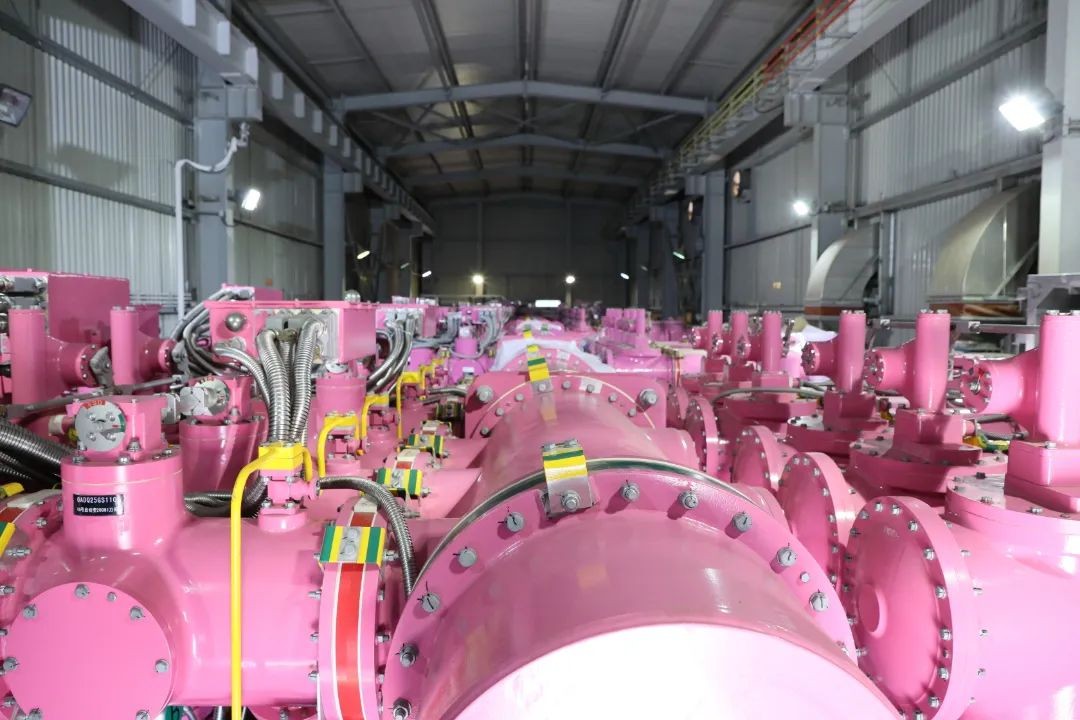

07、田灣核電7、8號機組首臺機組柴油發電機組的發電機型式和出廠試驗順利完成
08、田灣核電8號機組核島環吊2根大梁順利運抵田灣現場
09、田灣核電7號機組常規島蓄電池充電器及直流屏順利完成出廠驗收
01、TW-OT602大修正式開始
9月29日11:02,隨著當班操縱員執行汽輪發電機打閘操作,田灣核電6號機組與華東電網解列,標志著田灣核電OT602大修(6號機組第2次換料大修)正式開始。OT602大修計劃工期27天,大修計劃?rùn)z修項目預計6928項。

02、田灣核電8號機組反應堆壓力容器上、下半筒體組對焊接

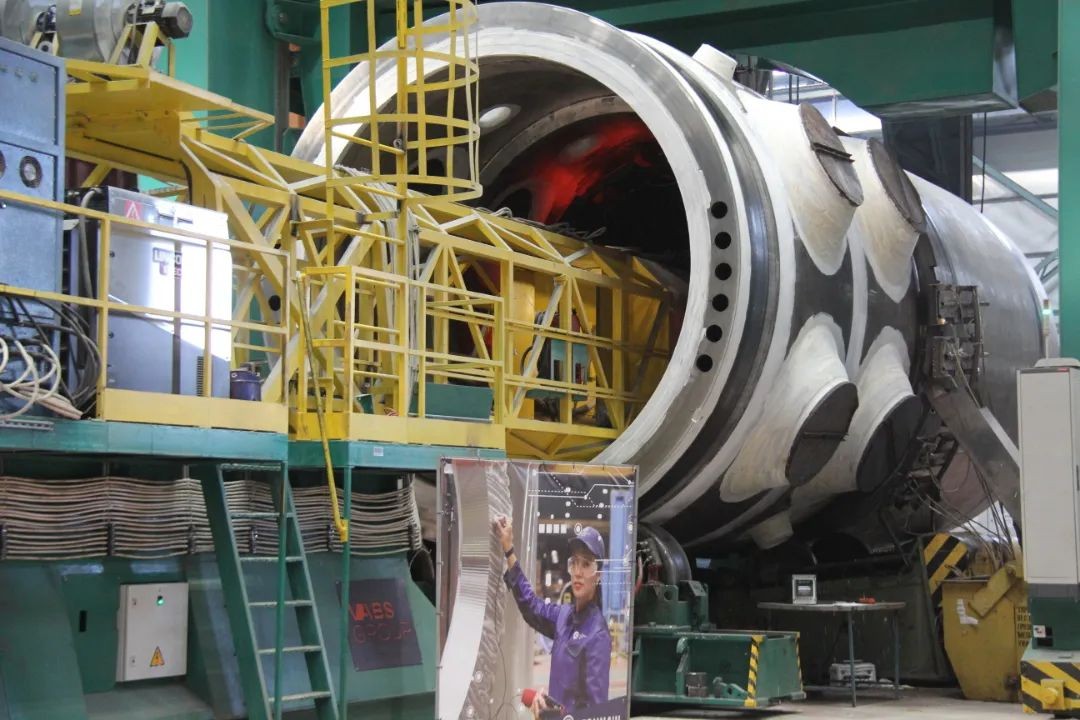

9月30日,在江蘇核電駐廠監造人員的現場見證下,田灣核電8號機組反應堆壓力容器上半筒體與下半筒體開始組對焊接。
本次焊接的№4環焊縫是組成反應堆壓力容器筒體的最后一道環焊縫,更是反應堆壓力容器制造的關鍵環節。同時,也標志著反應堆壓力容器筒體即將完成所有承壓環焊縫的焊接工作,正式進入整體組裝階段。
03、田灣核電7、8號機組220kV倒送電第一階段送電安全完成

9月28日11:18,“220kV進線開關合閘”,隨著田灣核電1號機組值長一聲令下,220kV系統II母對接后受電試驗正式開始。“母線電壓正常”、“母線相序正常”、“各項試驗數據符合要求”、“設備運行正常”, 田灣核電7、8號機組220kV系統II母對接受電一次成功,標志著田灣核電7、8號機組220kV倒送電第一階段節點安全完成。
04、田灣核電7、8號機組500kV GIS首批設備到貨

9月28日,田灣核電7、8號機組500kV GIS首批設備到達田灣現場,主要有CB41斷路器、隔離開關、主母線、斜拉母線、分支母線、密度計箱、接地線箱、銅排箱、軟管箱等,為500kV倒送電順利完成奠定了堅實基礎。
本期工程2臺機組高壓配電裝置在5、6號機組工程基礎上進行擴建,電氣主接線仍采用3/2接線方式。7、8號機組建設完成后,500kV配電裝置將形成4個完成串,每個完成串內均對應一臺機組進線和一回線路出線。

05、田灣核電7號機組發電機定子完成總裝整機氣密試驗

9月20日,田灣核電7號機組發電機定子完成總裝整機氣密試驗,標志著7號機組發電機定子、轉子、冷卻器、人孔、出線盒、端罩、油密封等系統或部件完成總裝配后的密封邊界無泄漏,為接下來的出廠試驗奠定基礎。

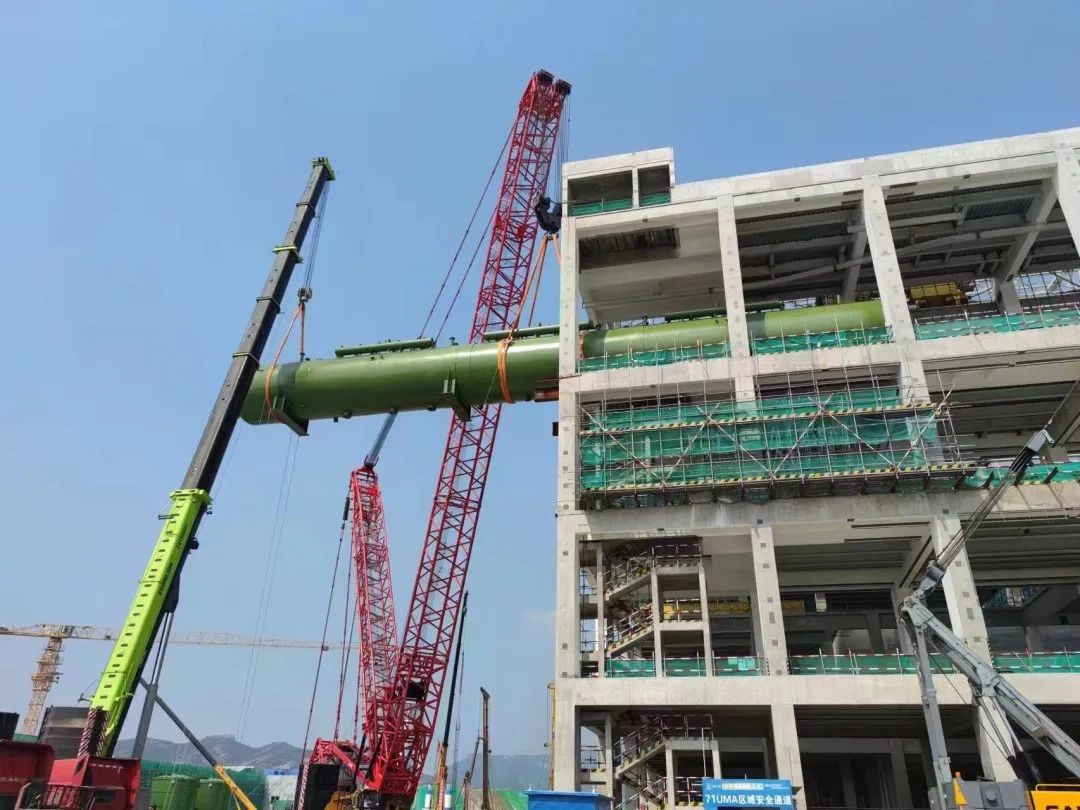

06、田灣核電7號機組常規島除氧器吊裝完成

9月16日,田灣核電7號機組除氧器順利運抵現場。
9月17日,田灣核電7號機組常規島除氧器順利吊裝就位完成,標志著常規島設備安裝工作正式拉開了序幕。除氧器的順利吊裝就位為常規島廠房封閉施工奠定了基礎,也為后續的管道安裝工作創造了良好的條件。
田灣核電7號機組除氧器采用整體方式進行供貨與安裝,長為48.95m,直徑約為4.5m,凈重約239噸,是國內核電領域采用整體供貨和安裝的尺寸最長的設備。除氧器布置在汽輪機廠房輔助間26.45m層3-8軸線間,除氧水箱有效容積為450m³,總?cè)莘e736m³,出水含氧量不大于5ug/L,能滿足蒸汽發生器三分半鐘的給水消耗量。
07、田灣核電7、8號機組首臺機組柴油發電機組的發電機型式和出廠試驗順利完成

9月9日-13日,田灣核電7、8號機組首臺機組柴油發電機組的發電機型式和出廠試驗順利完成,此次試驗的完成有力的保障了后續機組柴油機發電機組的組裝、聯調測試工作的順利開展。
08、田灣核電8號機組核島環吊2根大梁順利運抵田灣現場

9月8日,長達41.95米的田灣核電8號機組核島環吊2根大梁順利運抵田灣現場,為田灣核電8號機組現場環吊安裝、穹頂?shù)跹b的全面開展奠定了堅實基礎。環吊為安裝在核島反應堆廠房上部位置的重型起重設備,是核島內起重量最大的設備,最大起吊重量360噸;在核電廠安裝階段,環吊主要用于壓力容器、蒸汽發生器、穩壓器、主泵等主設備的吊運工作,是保障核島工程安裝進度的重要設備之一。

09、田灣核電7號機組常規島蓄電池充電器及直流屏順利完成出廠驗收

9月6日-7日,田灣核電7號機組常規島汽輪機廠房BVE、BVF、BVG段蓄電池充電器及直流屏出廠驗收順利完成。充電器及直流屏作為重要的直流供電設備,主要為汽輪機廠房汽輪機事故潤滑油泵直流電動機、發電機空側密封油泵直流電動機和柴油發電機廠房事故照明提供穩定的220V直流動力電源。
