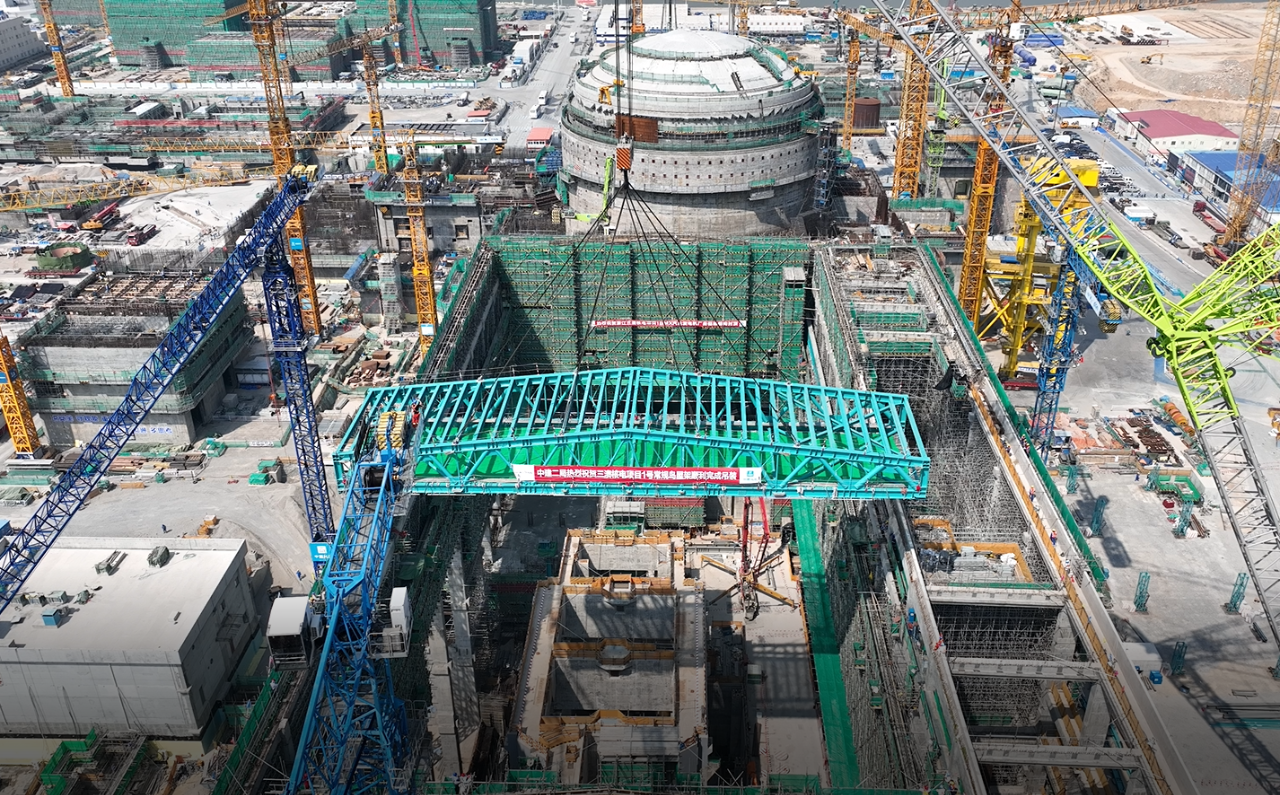

10月17日10時18分,隨著吊耳PT檢測順利通過,三澳核電項目1號常規島首次雙榀鋼屋架徐徐起吊,經過近2個小時連續動作,跨過BC列框架,最終實現與8-9軸框架預埋地腳螺栓的精準對位。本次屋架吊裝順利完成,為接下來1號常規島上部鋼結構施工、主廠房屋面封閉奠定了堅實的基礎。

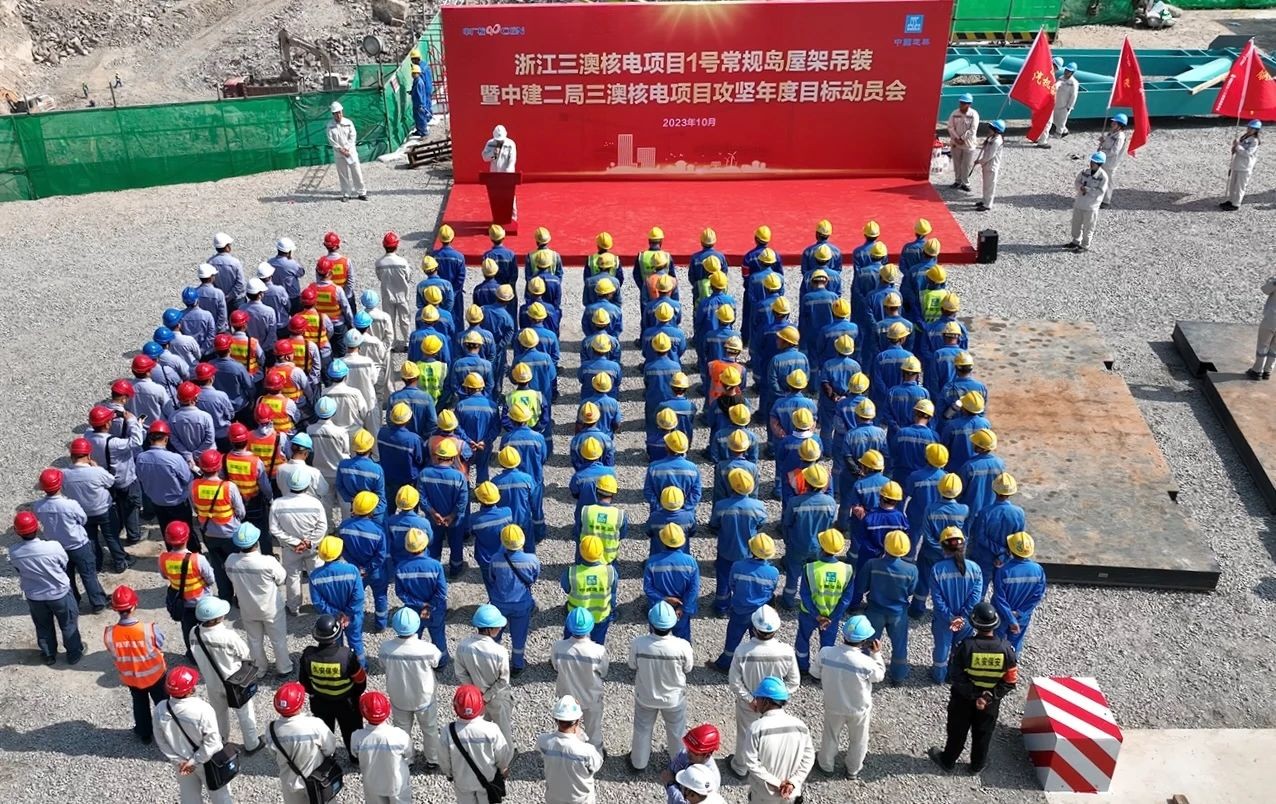

在吊裝現場,中建二局三澳核電項目部召開了1號常規島主廠房鋼屋架吊裝暨2023年年度施工目標攻堅動員會。蒼南核電工程管理部經理黃磊、中廣核工程蒼南項目部副總經理范廣昌、核鵬監理蒼南項目監理部副總監高坤岳出席動員會并發表講話,對大家取得的成績表示熱烈的祝賀,向全心投入工程建設的各方單位表示誠摯的謝意,也向奮戰在一線、付出辛勤勞動的中建二局三澳核電項目團隊廣大員工和工友們表示最由衷的敬意,同時也對常規島施工下一階段重點任務目標作出積極動員。

1號常規島主廠房屋面設置對稱雙坡鋼結構屋架,鋼屋架通過兩側柱底板與混凝土牛腿上部預埋錨栓和預埋板固定,鋼屋架跨度50米,共10榀,安裝底標高為+35.20米,屋脊標高為+41.541米,鋼屋架屋脊弦高6.2米,屋架總重約1400噸。本次吊裝的是1號常規島的8-9軸鋼屋架,自重204噸,采用2000噸履帶吊作為主力吊機,吊裝高度達60米。
