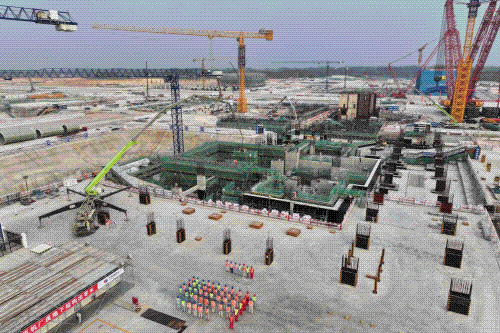

11月27日18時30分,廣東廉江核電項目1號機組常規島最后一根框架柱混凝土澆筑完成,標志著1號常規島零米以下結構全部施工完成,為后續工程順利推進奠定了堅實基礎。

1號機組常規島主廠房長108米,寬75米,零米以下結構主要包括汽機廠房框架柱、汽輪機基座、汽機廠房平臺鋼柱等深基坑基礎,整個地下結構混凝土澆筑量共計約27317立方,鋼筋量約2993噸。
基礎采用鋼筋混凝土筏板基礎和柱下獨立基礎兩種形式,按照不同標高和區域劃分成多個施工段,各施工段交互作業頻繁,鋼筋密集,梁、板埋件多,施工環境、接口復雜,施工邏輯性強。

為保障1號常規島施工有序?qū)嵤?022年10月29日1號常規島啟動負挖以來,394個日夜里,湛江核電高度重視,精心部署,組織各參建單位建立周會、專題會機制,協調解決項目施工中遇到的“瓶頸”問題,成立聯合辦公室和攻堅隊,凝聚合力、集中攻堅。
施工過程中,大量采用鋼筋混凝土擋墻的反支模措施,優化施工邏輯,解決鋼筋密集、埋件密布、大體積混凝土溫度監控等一系列難題,克服湛江地區高溫高濕、多臺風多降雨等不利影響,提前3天實現節點目標,工程實體及外觀質量良好,安全質量可控在控。

后續,湛江核電將聯合項目參建各方,充分發揮“大黨建”和大團隊協同作戰優勢,堅守“安全是核電發展的生命線”原則,持續秉承“把手中的事一次做到位”工作理念,高標準、高質量、高效率推動廣東廉江核電項目安全高質量建設,為中國核電事業發展蹚出一條新路。
