設備順利運抵徐大堡核電現場

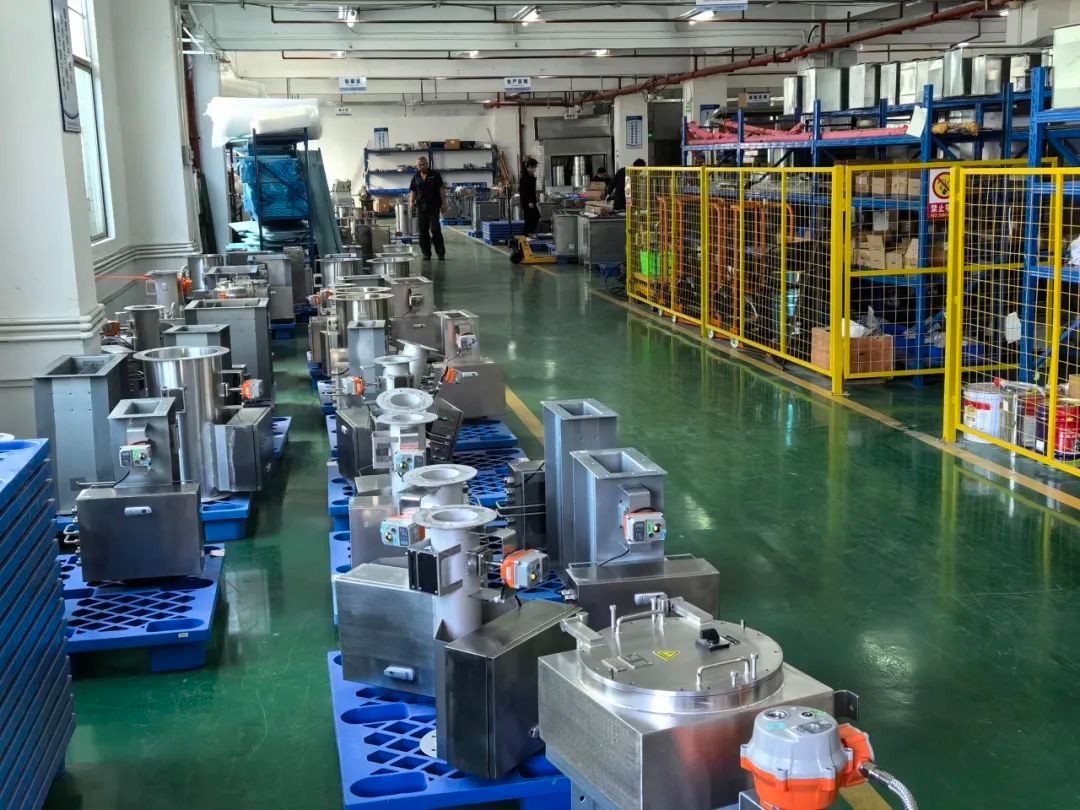

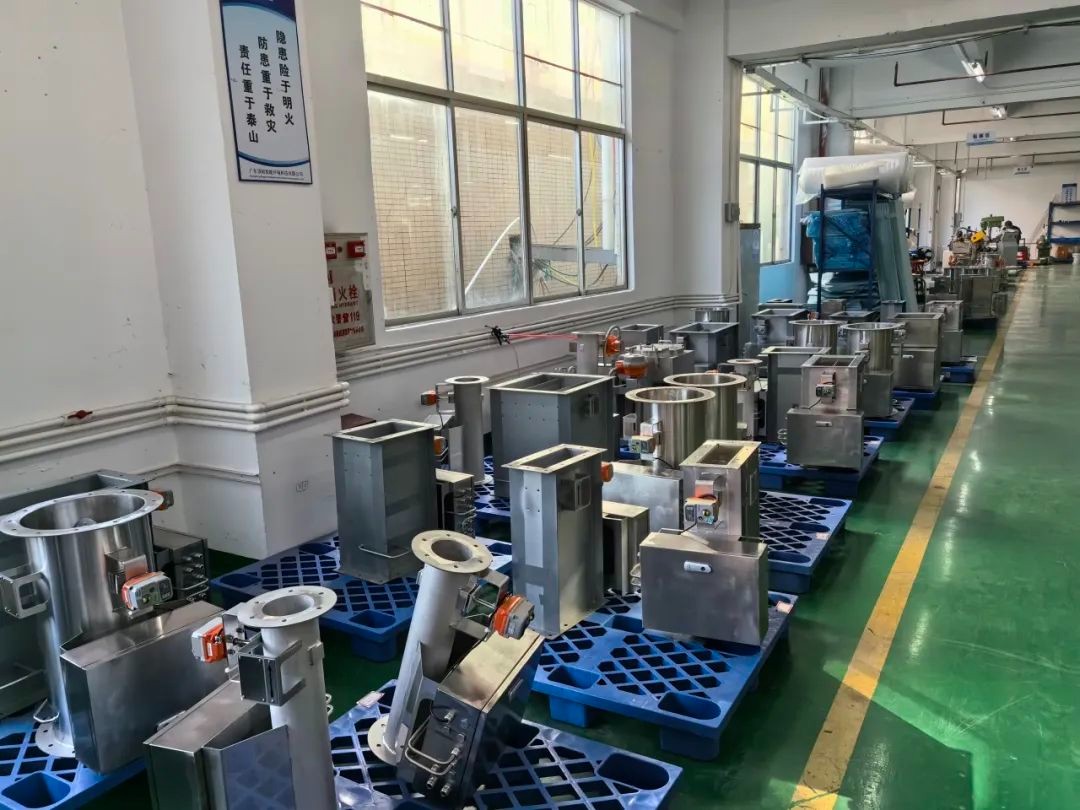

近日,徐大堡核電站3、4號機組廠區實驗室78臺定變風量閥設備順利運抵現場,為后續設備安裝和廠區實驗室廠房移交提供了有力保障。

為確保3、4號機組廠區實驗室工藝房間工作人員的健康和設備運行安全,設計院新增了78臺新型集成控制系統的定變風量閥,為滿足廠區實驗室廠房移交需求,該批設備要在今年11月底到貨。

敢于創新
善于協同

鑒于交貨期非常緊迫,遼寧核電設備采購處攻堅克難,積極推進總包方和供貨商于7月中旬完成該設備合同談判工作,聯合各相關方組建了項目突擊團隊。項目團隊充分發揮敢于創新、善于協同的精神,第一時間采取了設備合同簽署、分包設備合同簽署和項目執行同步啟動的聯動模式。項目團隊成員入駐設計院集中攻關設備提資各類接口難題,同步開展設備開工所需的各類文件準備工作,提前鎖定長周期原材料,最大限度化解了項目執行過程中各個關鍵環節風險項,有效縮短了設備交付期。最終,在項目攻關團隊的共同努力下,將設備合同簽訂到設備供貨的周期由8個月縮短至4個月,有力保障了廠區實驗室廠房移交需求。
遼寧核電設備采購處始終堅持以滿足現場需求為奮斗目標,創新聯動,通力協作,高質量推進徐大堡核電3、4號機組設備供貨任務,為項目實現“創標桿 樹典范”的目標貢獻智慧和力量。
