12月13日上午10:00,1號機組主變及廠用變壓器(以下簡稱“主廠變”)按計劃開展送電調試工作。歷經5次沖擊合閘試驗,主廠變各次沖擊合閘試驗結果及運行指標均符合要求,繼保、測控及自動化信號各項結果正常,順利進入24小時試運行。
500kV電源是一期工程1號機組冷態試驗所需電源之一。工程建設階段,其功能是連通電網進行倒送電,以滿足核電站內廠用電下游相關負荷用電需求。本次1號機組500kV電源系統主廠變送電成功,標志著500kV電源系統具備帶廠用電運行條件,為機組冷試提供了電源條件,也為后續機組裝料、并網、商運打下了堅實的基礎。

在24小時試運行期間,現場同步進行發電機組核相試驗及帶負荷測試試驗,經試驗驗證核相及帶負荷結果正常,主廠變送電期間各項調試試驗完滿完成。
500kV系統工程路線長、周邊影響因素多,地形復雜、多處高速、高鐵及供電線路交叉,項目核準階段,惠州核電領導高度重視,高瞻遠矚,長遠謀劃,以提前一個月完工為高目標推進項目,形成高端開局,為項目后續啟動、青賠及施工全面鋪開奠定了堅實基礎。

項目建設過程,惠州核電、工程公司惠州項目部及各參建單位充分發揮協作精神,為系統工程啟用、運行測試過程提供了有利支持,為了形成統籌指揮,優化資源,合理調整分工,成立專項推進小組,緊緊圍繞高目標,有效推動專項小組、工作專班高效運轉,快速解決路線工程青賠問題,為路線施工全面鋪開、沖刺創造了基礎條件。
為落實項目總體要求,在總體推進計劃基礎上,結合項目特點,惠州核電統籌項目部、監理、技術咨詢專家、施工單位共同組建項目大團隊,征集各方意見,形成了路線工程建設風險清單,從合法合規、實施準備、施工作業等多方面進行風險識別、防控。
同時,各級人員高頻次下到施工現場跟進施工進展情況,全面了解路線各標段建設進展及異常情況,發現預警風險及時反饋,并根據風險程度提級協調各層級領導進行有效推動解決重大風險,為塔基快速進展及后續持續性施工提供有利保障。

500kV電源是一期工程1號機組冷態試驗所需電源之一。工程建設階段,其功能是連通電網進行倒送電,以滿足核電站內廠用電下游相關負荷用電需求。
本次1號機組500kV電源系統主廠變送電成功,標志著500kV電源系統具備帶廠用電運行條件,為機組冷試提供了電源條件,也為后續機組裝料、并網、商運打下了堅實的基礎。

在前期,惠州核電大團隊積極介入相關系統的設計、設備采購,深入安裝現場,多人次全程參與調試,推動涉網調試工作,提前向電網開展參數申報、涉網定值申請;
送電前,積極協調中國廣核集團變壓器首席、繼電保護首席專家團隊現場檢查,組織啟動方案、操作單、定值文件、預案審查;送電期間現場開展技術支持指導,為本次送電保駕護航,保障了本次主廠變一次送電成功。

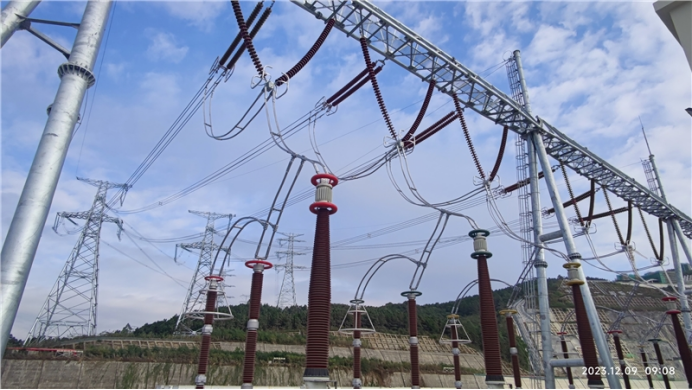

500千伏項目推進小組始終保持眾志成城,團結一致,攻堅克難的團隊合作精神,于12月2日實現全路段貫通,12月9日實現接入系統工程投用總體目標, 12月13日送電成功,為500千伏開關站啟動,主設備啟動創造了有利條件,為年底實現1號機組冷試目標提供重要的電源保障。
