1月13日12時50分,徐大堡核電站1號機組核反應堆廠房鋼制安全殼底封頭(以下稱“CVBH”)順利吊裝就位,這是1號機組核島反應堆廠房吊裝的首個核級大型模塊,釋放了內部結構和外部基礎施工作業面,標志著徐大堡核電站1號機組核反應堆廠房施工全面開啟,為主關鍵路徑推進創造了條件。

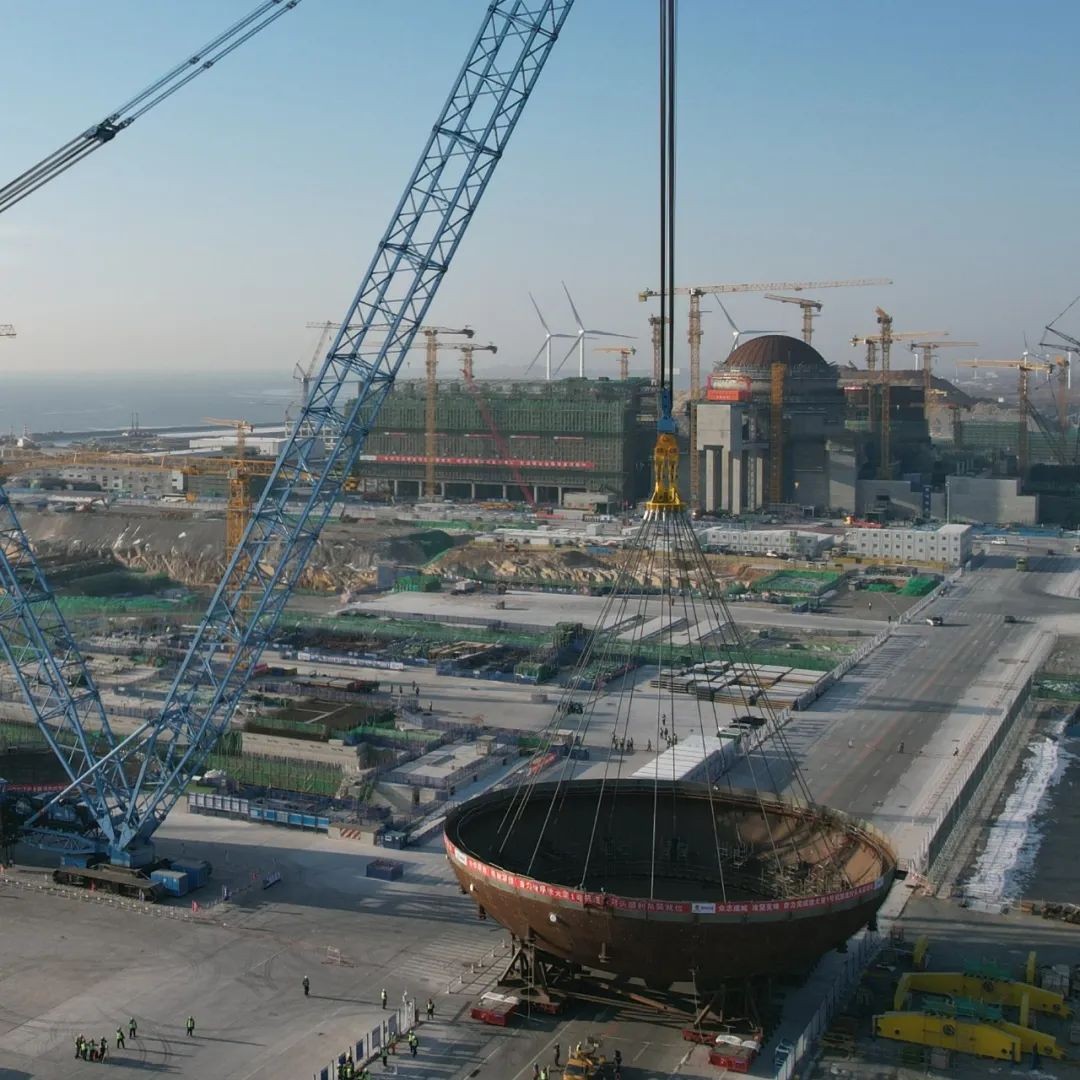

9時27分,現場吊裝總指揮下達起吊命令,經過起升、變幅、回轉、下降等動作,歷時3小時23分,CVBH一次精準落位,吊裝過程安全、有序、受控。

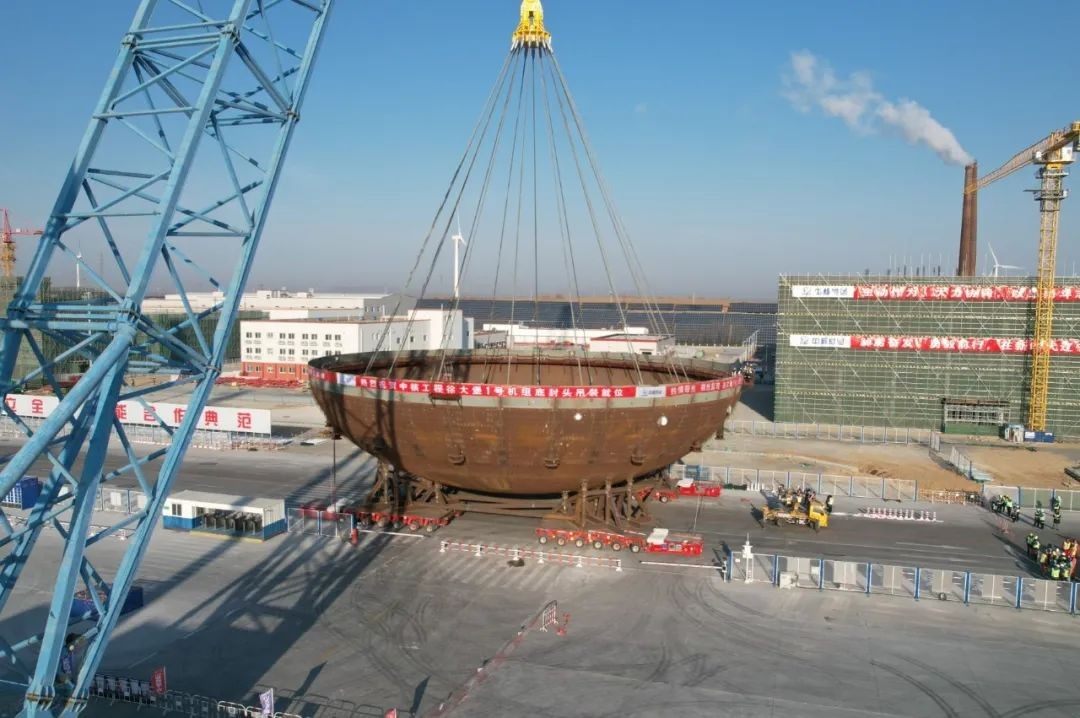

本次吊裝的底封頭為CV基底,呈半橢球形殼體結構,具有重量大、體積大、就位精度高、吊點數量多且吊索受力難以準確計算、就位環境復雜等難點,采用了LTL-2600B型履帶式起重機吊裝。為確保底封頭順利吊裝,遼寧核電秉承“整體·協同”的理念,與各參建單位一道詳細梳理落實各項先決條件,以日例會充分調動全場資源,協調推動各項工作落實及問題解決,為底封頭順利吊裝提供有力組織保證;吊裝前充分借鑒吸收國內核電底封頭吊裝經驗反饋,通過安裝索力監測系統,實時監測吊索具實際受力情況,確保吊裝安全及質量;利用三維掃描建模提前發現核島就位區域的干涉物項并精準處理,確保吊裝工作一次成功。

后續,遼寧核電及各參建單位將持續秉持“充分準備、一絲不茍、萬無一失、一次成功”的工程建設全過程精細化管理理念,落實落細“六大控制七個零”高質量精細化標桿模式的各項舉措,以實際行動踐行“強協同”的企業文化理念,以各項目參建方和全體項目建設者的“整體·協同”,賦能徐大堡核電項目“創標桿、樹典范”目標實現。
