中核工程聯合體ITER項目部2024年1月9、11日分別順利完成了TF14/15、BCC14-25、INST的CFT/CTB等大型部件的吊裝和精確就位;尤其是1月12日,ITER托克馬克PF6極向場線圈磁體饋線(簡稱“Feeder”)超導接頭順利通過Paschen測試、22KV高壓測試等一系列嚴苛測試,實現了2024年Feeder超導接頭施工的開門紅,全面拉開了ITER項目部2024年度“提質增效,銳意創新,牢記使命擔當,力爭發展新業績”系列攻堅戰的序幕。
Feeder是ITER托克馬克連接杜瓦內超導磁體與杜瓦外低溫制冷系統、電源系統以及控制系統的接口部件,自低溫(-269℃)向室溫過渡,其主要功能是向超導磁體提供電力與冷卻供應及信號測量。作為ITER托克馬克裝置的生命線,具有高強度、高耐熱耐冷性、高氣密性等特點。
ITER項目部在TAC1合同P1階段承擔ITER裝置31套Feeder超導接頭高精度就位和超導接頭施工。每個超導接頭組裝和絕緣施工涉及吊裝就位、3D測量、逆向工程與高精度機加、機械組裝、焊接、氦檢漏、液氮下熱沖擊、絕緣固化、高壓測試等諸多專業,質量計劃超過150個步驟,對施工過程控制要求極高。同時還需要克服空間狹小不便操作等困難,因此Feeder超導接頭的組裝是一項綜合性非常強的工程。

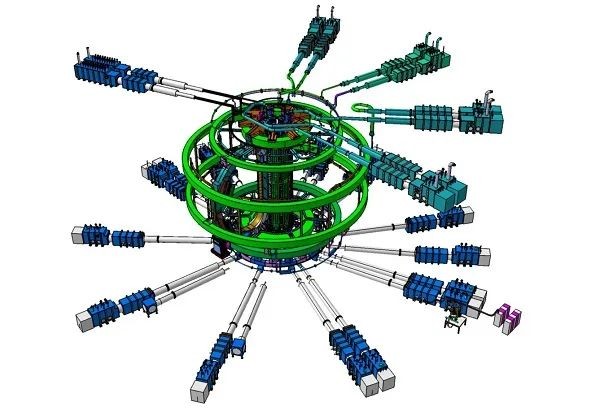

▲Feeder超導接頭分布示意圖
ITER項目部對Feeder超導接頭施工非常重視,根據不同工作階段成立了多個專項工作小組專題推進。各專項工作小組不斷進行技術創新優化、管理流程優化、工人技能培訓和提升,同時積極進行經驗反饋,這些優化措施和經驗反饋在Feeder超導接頭施工過程中得到很好的應用,取得非常好的效果,在保證施工質量的前提下,PF6超導接頭對比前一個接頭工期縮短了近1個月,施工效率得到了明顯提高,對后續Feeder超導接頭施工也起到了重要的參考意義。

2024年1月12日PF6超導接頭絕緣施工完成

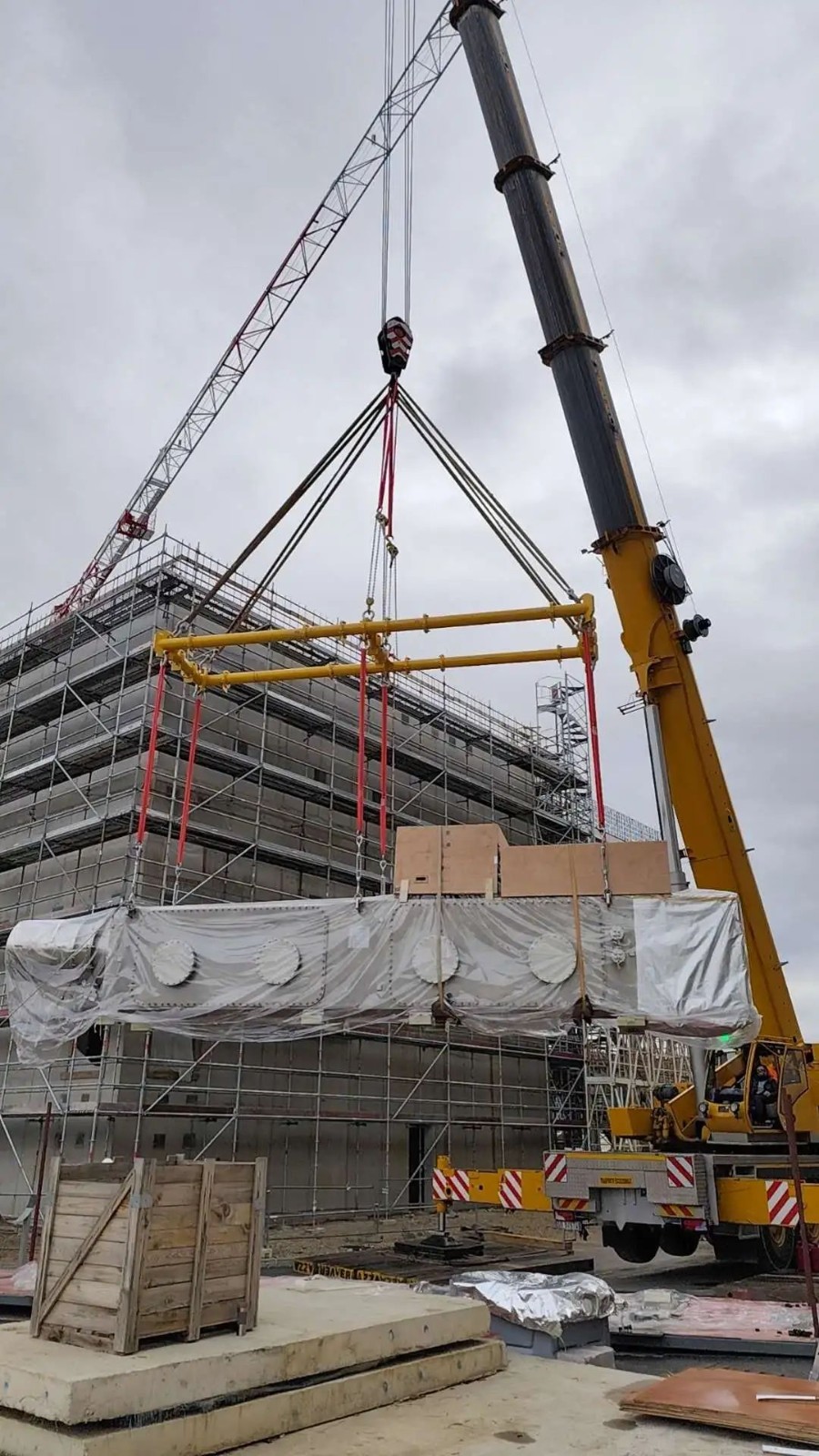

2024年1月9日TF14/15 CTB吊裝
