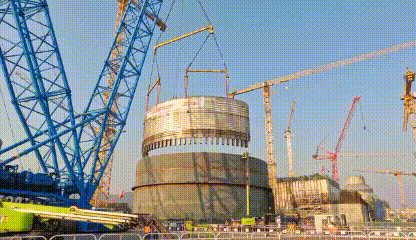

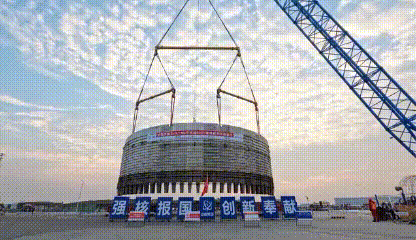

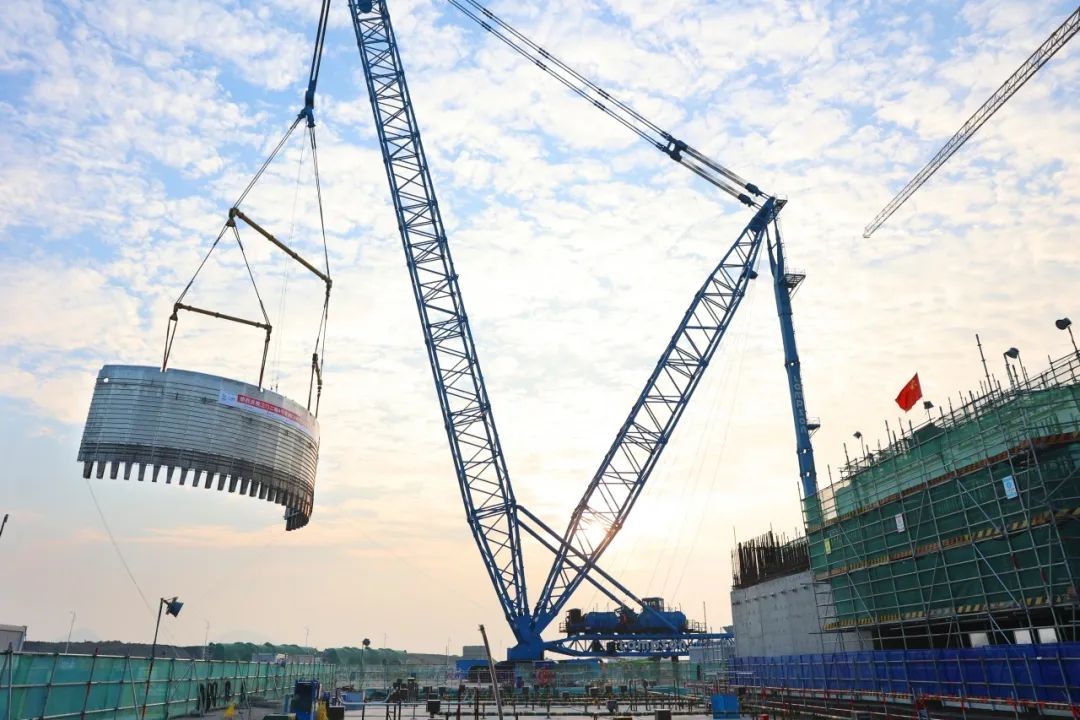

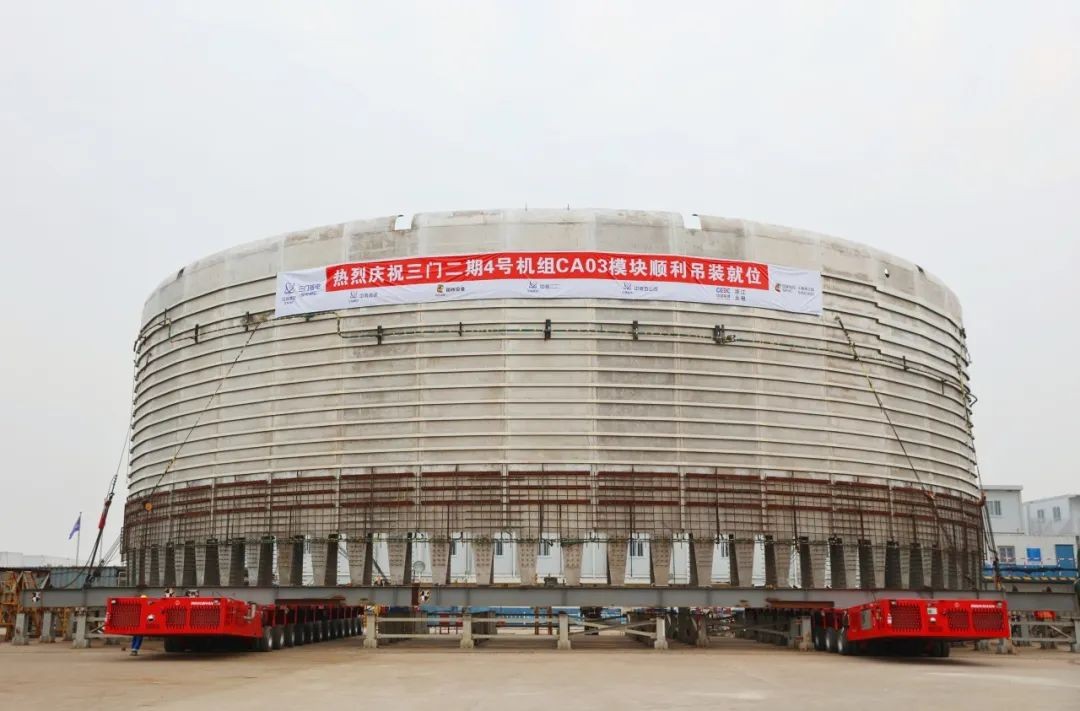

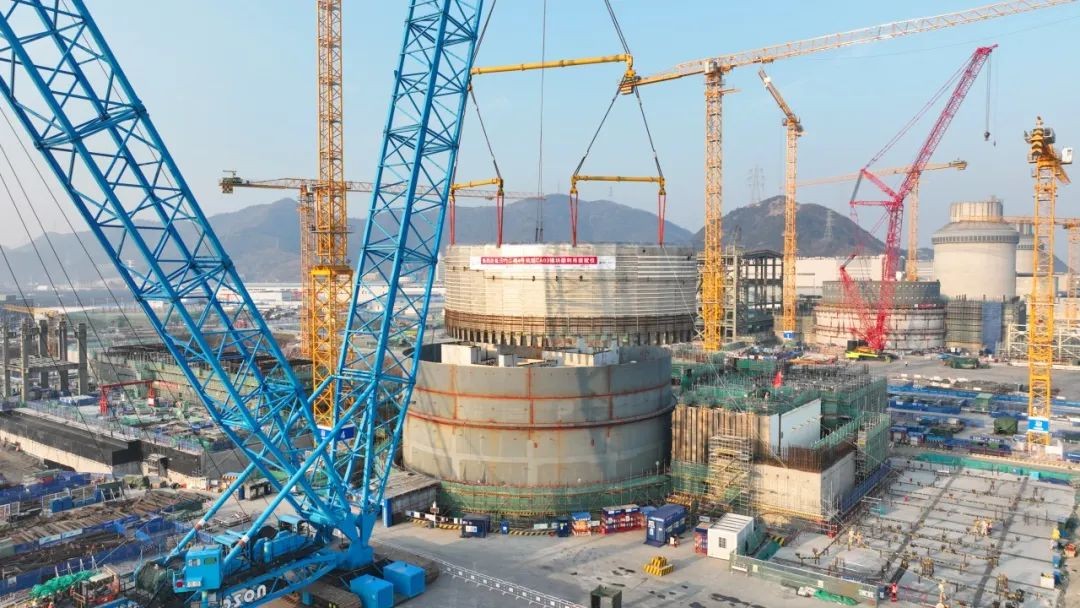

1月28日9時26分,三門核電4號機組CA03模塊順利吊裝就位,為后續安全殼內11305房間的形成創造了良好先決條件。

CA03模塊為鋼結構墻模塊,是安全殼內置換料水箱西南墻,由雙相不銹鋼板以及型鋼構成,總共分為17個子模塊。模塊整體呈半圓弧狀,弦長約35.5米、弧高約14米、直立高約13米,拼裝總重量為214.1噸。


CA03模塊為單板墻結構,易變形且受風載影響較大,為確保吊裝順利,上海核工院汲取3號機組經驗反饋,對4號機組CA03吊裝工作開展優化提升:采用有限元模擬分析受力狀況,對薄弱部位進行加固處理;改進吊索具組裝方法,進一步節省組裝時間;實時監測風速,確保起吊風速嚴格控制在5.4米/秒內;拆除鋼制安全殼上掛架,保證CA03模塊吊裝通暢、順利就位。

本次4號機組CA03模塊吊裝用時2小時23分,完美規避干涉碰撞問題,為后續大件吊裝工作積累了寶貴經驗,也為4號核島島內工作的開展奠定了良好基礎。
