上個月,三臺新蒸汽發生器交付給法國東南部的克魯阿斯-梅塞核電站。今年晚些時候,3 號機組的組件將被更換,以使 900 MWe 壓水堆 (PWR) 能夠繼續運行 40 年以上。

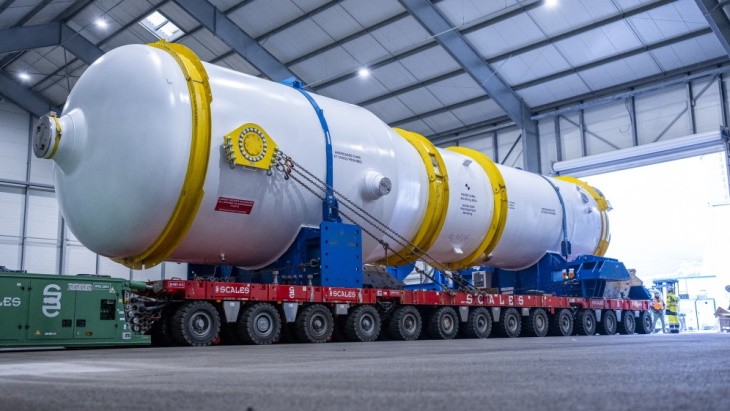

其中一臺蒸汽發生器抵達 Cruas-Meysse(圖片來源:EDF)
蒸汽發生器將壓水堆反應堆容器中產生的熱能從一次(反應堆)冷卻系統轉移到二次(渦輪)冷卻系統,產生蒸汽來驅動發電渦輪。在法國 900 MWe 壓水堆中,主要一次回路包括三個蒸汽發生器。
三臺新蒸汽發生器——每臺高約 21 米,直徑 4.5 米,重約 330 噸——經過兩天的運輸,于 1 月 11 日、18 日和 24 日運抵 Cruas-Meysse 現場。這些組件由法馬通在索恩河畔沙隆的圣馬塞爾工廠制造,然后通過駁船運輸 283 公里,通過公路運輸 3 公里。這次旅程從去年六月就開始精心準備。

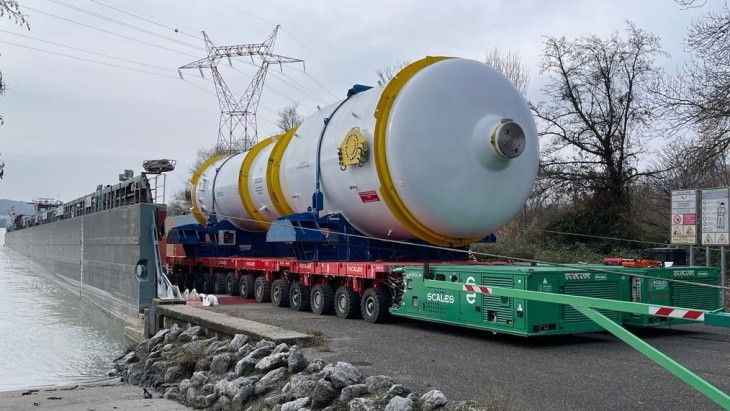

蒸汽發生器從駁船上卸下(圖片來源:Framatome)
新的蒸汽發生器將安裝在3號機組反應堆廠房內,取代那些使用40年后將被拆除的蒸汽發生器。在全面測試階段開始之前,新部件將被重新焊接到工廠的液壓回路上。
舊的蒸汽發生器將被拆除,從反應堆建筑中取出并存放在現場專門建造的建筑物中。

公路運輸的蒸汽發生器(圖片來源:Framatome)
EDF 指出,隨著時間的推移,蒸汽發生器內的數千根管道可能會被堵塞,從而導致熱交換效率降低。該公司表示,由于管道數量從 3460 根增加到 4460 根,更換這些組件可以使性能提升,換熱面積增加 13%。
Cruas-Meysse工廠的3號機組將于8月停產,進行為期七個多月的全面檢查,稱為十年檢查。停運期間,蒸汽發生器的更換將持續約100天,將涉及近1000名工人。
Cruas-Meysse 3 是該現場第一臺接受第四次十年檢查的機組。
十年檢查包括根據最新安全標準以及最佳國內和國際實踐對安裝進行修改、維護工作、檢查和測試。這也是獲得核安全局關于生產裝置繼續運行十年的意見的決定性一步。
Cruas-Meysse 4 號和 1 號機組的蒸汽發生器分別于 2014 年和 2017 年更換,而 2 號機組的蒸汽發生器計劃于 2027 年更換。
