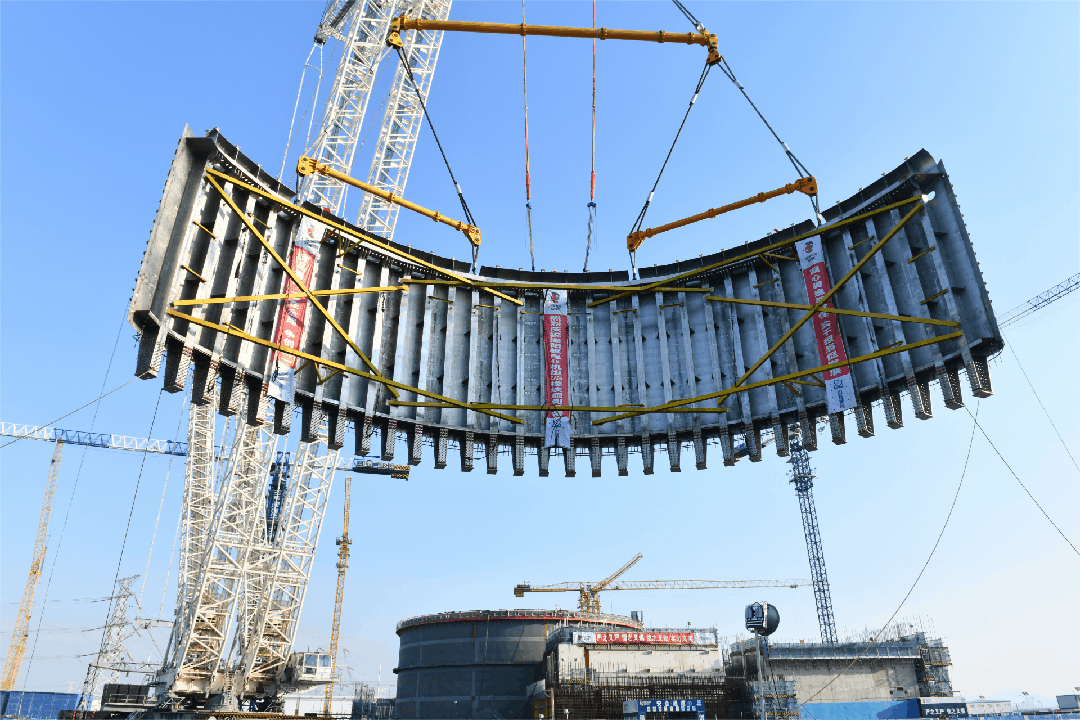

2024年3月26日8時59分,海陽核電4號機組CA03模塊順利吊裝就位。本次吊裝工作自7時起吊,歷時1小時59分,整體吊裝過程安全有序。

CA03模塊為弧形單板墻結構,模塊弦長35.5米、寬14.5米、高13米,由17個子模塊組成,主體材質為A240 S32101雙相不銹鋼。模塊本體重量223.668噸,吊裝總重量約320噸。CA03模塊是核島反應堆廠房重要結構模塊之一,與CA01、CA02模塊共同組成安全殼內換料水貯存箱。
海陽核電建設團隊利用計算機有限元應力分析,對CA03模塊內側的立體式防變形工裝進行優化,有效提升了模塊整體穩定性。4號機組CA03模塊化施工程度進一步提高,吊裝前完成了非能動堆芯冷卻系統管道及背部鋼筋網等施工,大幅降低了吊裝后島內工作量及施工難度。

山東核電及參建單位堅持“一次就把事情做好”的工作理念,通過建立里程碑工作清單及現場日協調會制度,強化質量過程管控和吊裝先決條件準備,最終順利完成了本次吊裝工作。CA03模塊吊裝就位是2024年重要里程碑節點之一,標志著3、4號機組大型結構模塊全部吊裝完成,為后續核島土建安裝施工提供了良好條件。
免責聲明:本網轉載自合作媒體、機構或其他網站的信息,登載此文出于傳遞更多信息之目的,并不意味著贊同其觀點或證實其內容的真實性。本網所有信息僅供參考,不做交易和服務的根據。本網內容如有侵權或其它問題請及時告之,本網將及時修改或刪除。凡以任何方式登錄本網站或直接、間接使用本網站資料者,視為自愿接受本網站聲明的約束。
