3月24日晚,圓滿通過大修的陽江核電1號機順利啟機,標志著此次電站集團參與的百萬核電十年大修正式告捷。

時間撥回十年前,2014年3月,電站集團首個百萬千瓦級核電項目——陽江1號機組順利實現商運,宣告電站集團樹立起了百萬等級核電業績的新標桿。十年后的今天,2024年2月,陽江核電1號機組正式進入它生命周期中的第一個十年大修。電站集團用過硬的技術、優質高效的服務,來了一場與陽江核電的十年之約,完美邂逅。
陽江核電站現有6臺百萬級核電機組主設備均由上海電氣提供。核電機組大修又稱為“換料大修”,類似于小汽車定期保養,根據大修時間長短和檢修深度,核電大修又分“年度大修”“五年大修”“十年大修”。而電站集團此次涉及的大修范圍,則包括對兩根低壓缸轉子紅套輪盤無損檢查、末三級動葉片無損檢查(一根轉子需要拆卸)、葉片拆裝、葉片預應力檢查、靠背輪故障處理預案、汽缸故障預案、發電機引線檢查更換、航空插頭改造、勵磁機轉子導電桿緊固等多項重要檢修工作。面對在嚴格的核安全文化和體系監管下施工的巨大挑戰,由電站集團組成的大修團隊多措并舉、全力以赴,用極高的效率,圓滿完成了陽江核電1號機組大修任務,對促進電站集團服務技術升級,服務管控提升,進一步開拓核電機組服務市場具有重要意義。
細!系統做好準備工作
正所謂“兵馬未動,糧草先行”,檢修工作做得好不好,這其中的準備工作起到了至關重要的作用。“核電機組檢修到底有多嚴格,檢修周期都是以小時計算的,這樣的嚴格要求不把準備工作做全做齊,是萬萬不行的”。為此,大修團隊提早策劃、周密部署,實時關注現場進度,及時調整作業計劃,優先滿足陽江大修現場的人員、物資及設備供應。

早在一年前,大修團隊就組織系統策劃陽江核電的檢修工作。按照業主要求,將計劃工期細化到每小時。提前做好各項預案措施,做好各項工作推演,細化到處理方案、工器具、備件清單、人員、資質等。特別在工器具方面,考慮核電轉子現場檢修需求,團隊甚至將移動大車、轉運車、懸臂吊等工器具都考慮在內。同時多次開展檢修人員核電安全培訓,做到大修任務清晰、人員準備到位、工具物資充足、應對方案具體,為正式入場做好充分準備。
精!聚焦大修執行效果
為了不影響電網發電,一般電廠檢修時長都是固定的,這就意味著檢修工作爭分奪秒!陽江核電1號機大修工作開始日期正逢今年的農歷春節,但大修團隊深知,業主的需求等不得,人民的用電需求更等不得!懷著支撐國家裝備事業的初心和使命,春節前夕,電站集團就組建了精兵強將在內的服務技術團隊,前后方共同支撐此次大修工作。

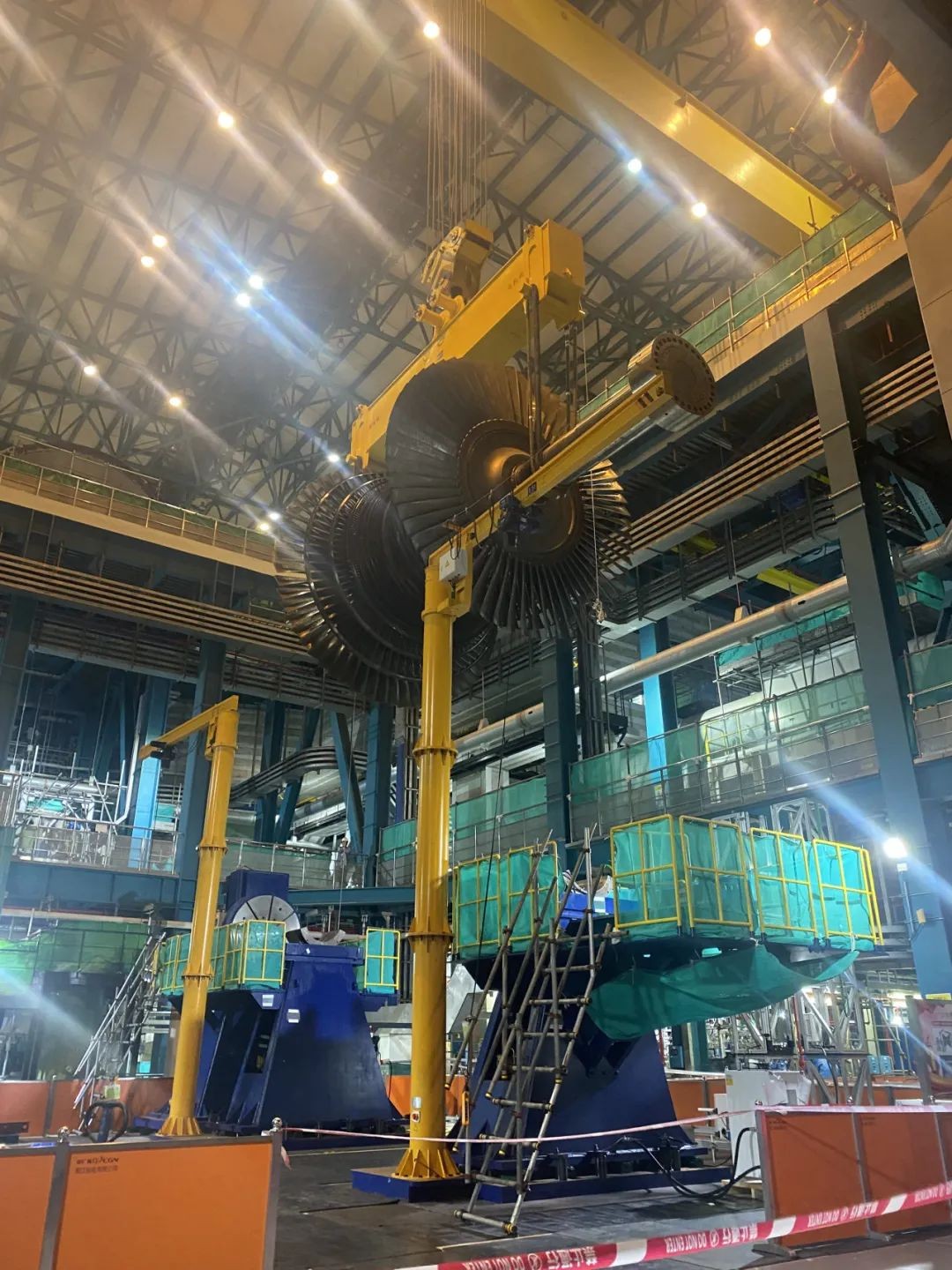

整個轉子葉片的拆卸、檢查、清洗、復裝、探傷一系列流程,24小時兩班不間斷作業。期間,業主表現出了對核電檢修的極高標準和要求。轉子維修團隊坦言,在現場感受了一次“軍事化管理”,大到轉子翻身,小到每個零件的拆裝、尺寸都要經過三方復核,記錄在案。作為設備制造廠商,電站集團始終堅持“精益求精”“比專業更專業”。轉子維修團隊、技術指導團隊充分發揮經驗優勢,不僅小心翼翼地確保葉片無損拆裝,而且因地制宜地改裝加工工具,更適配現場要求;探傷過程由于要和合作伙伴共同進行,涉及相控陣超聲波等多個非常規檢查手段,探傷人員表現出極高的專業水準,過程中更是首次運用了電站集團自主研發的末級動葉片葉根超聲在役檢測技術,實現了葉根未拆卸情況下的檢測。現場施工團隊工作敬業的工作態度、過硬的技術能力得到了業主的肯定和認可,更是吸引了其他核電廠家前往現場學習交流。
快!高效行動獲客戶認可
“利用1號機大修期間,將原勵磁機更換成電站集團研制的稀土鈷磁鋼勵磁機”這是陽江核電與電站集團在2023年達成的服務意向。新春伊始,應業主需求,“陽江服務團隊”進駐電廠,為保證稀土鈷磁鋼勵磁機首次應用工作順利進行,服務團隊一到現場便立馬投入工作。一路人員查看年前就發到現場的稀土鈷磁鋼設備,及工器具準備情況;一路與業主、運營公司執行團隊展開技術交底。經過對每個項目執行細節的充分討論,形成了專用于稀土鈷磁鋼勵磁機項目的技術程序文件,為后續現場作業的順利開展奠定堅實的基礎。最終僅用5天時間就順利完成了拆舊換新指導安裝工作,高效率也得到了用戶的高度評價。
固!不斷提升檢修服務水平
陽江核電1號十年大修順利完成,展示了電站集團作為核電主設備供應商對核安全的敬畏與執著追求。檢修前準備以及檢修執行過程中,檢修人員認真貫徹國家關于涉核設備的相關法律法規和技術要求,始終堅持“安全第一、質量第一、追求卓越”的方針,確保所有檢修流程、檢修要求、檢修節點符合業主方檢查要求。

執行過程中,電站集團充分發揮組織和青年骨干員工力量,通過建立黨員攻堅隊,以黨員帶隊攻堅,同時給青年員工壓擔子,使本次檢修項目現場成為青年骨干人員接受鍛煉和成長的高地。項目結束后,電站集團核電條線全方位總結經驗,同時進行預備方案優化,特別是針對大修過程中出現的問題進行原因分析,并將改進措施和良好的維修經驗、工藝、工具進行固化,形成標準,以此不斷提升檢修服務水平。
“服務國家戰略,緊貼國家需求,實現企業高質量發展”此次陽江核電1號機組十年大修按計劃順利完成,不僅為陽江核電站的長期穩定運行奠定基礎,助力國家綠色能源發展,而且使電站集團形成了完整的核電機組檢修能力體系,為其他在役核電機組檢修提供了示范,對后續機組的安全性評估和延壽技術開發具有重要的指導意義。未來,電站集團也將以陽江核電1號機組大修為契機,強化管控,優化措施,提升技術,總結經驗,形成更加訓練有素、技術水平高超的服務隊伍,繼續為后續核電機組提供專業優質的服務。
