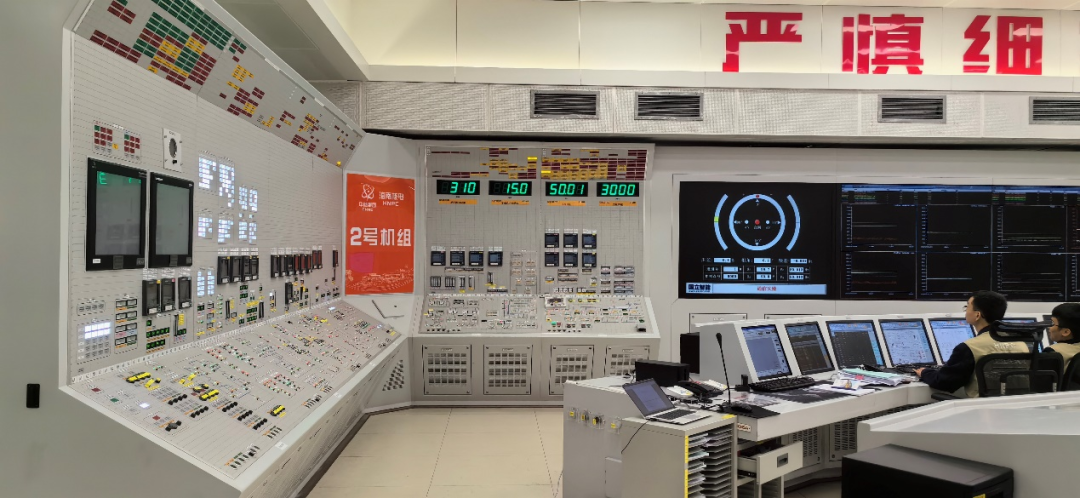

4月5日凌晨2時36分,海南核電2號機組成功并網,206大修正式結束。
本次大修共完成檢修任務6500余項,其中包括2臺上充泵電機解體、1臺主給水泵解體、安全噴淋系統全流量試驗、RCV再生式熱交換器水壓試驗等多個重要檢修項目,為機組下一循環安全穩定運行打下堅實基礎。

206大修期間,全體大修人員始終保持高度的責任心,安全、優質、高效地完成各項工作。本次大修低低水位期間,首次在核島增設集中協調點,在大修工作高峰時段推動現場問題的快速解決,緩解現場工作負擔,為工作開展提供有力支撐。同時,大修團隊始終將核安全放在首位,嚴格落實防異物管理要求,在時間短、任務重的年度大修中及時對異常進行排查,消除隱患。
206大修是集約化運作后海南核電開展的首次大修,海南核電積極踐行集團公司“整體·協同”理念,各部門之間緊密配合、共同推進大修既定工作任務。同時,公司與中核運維等兄弟單位大力協同,聯合解決現場技術難題,提升工作質量,圓滿完成各項任務。
后續,2號機組將開展各功率平臺試驗,全體大修人員將繼續堅持“安全是核工業的生命線”的安全理念,保質保量完成后續各項工作,助力“卓越海核”建設,為海南自貿港建設作出新的更大貢獻。
