土耳其阿庫尤核電站1號機組外部安全殼穹頂下部已完成按設計位置的安裝。

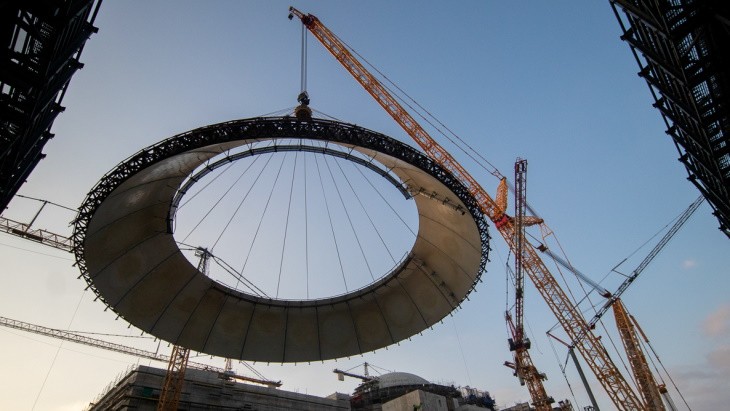

外穹頂下部已安裝到位(圖片來源:阿庫尤核電站)
位于南部梅爾辛省的阿庫尤核電站最終將由四座俄羅斯提供的 VVER-1200 反應堆組成,這些反應堆配備雙層(內外)安全殼系統。
2023 年 6 月,阿庫尤 1 號機組內殼圓頂混凝土澆筑完成。共澆筑了 3200 多立方米混凝土,安裝了 422 噸鋼筋,完成的墻體厚度為 1.2 米。內殼確保反應堆建筑物的密封性,并作為管道和用于核反應堆維護作業的極地起重機的支撐。

外穹頂下部開始吊裝(圖片來源:阿庫尤核電站)
阿庫尤核電站宣布,外部安全殼穹頂的鋼制下部——直徑近 51 米,重 340 噸——現已被吊裝到 63 米高的位置,整個過程耗時 10 個小時。
阿庫尤核電股份公司首席執行官謝爾蓋·布特基赫表示:“成功安裝外部安全殼下部穹頂部分后,阿庫尤核電站的建設者將在下一階段安裝外部安全殼穹頂。組裝好的大型鋼筋混凝土結構將在核電站的整個使用壽命期間保護反應堆免受外部影響。”

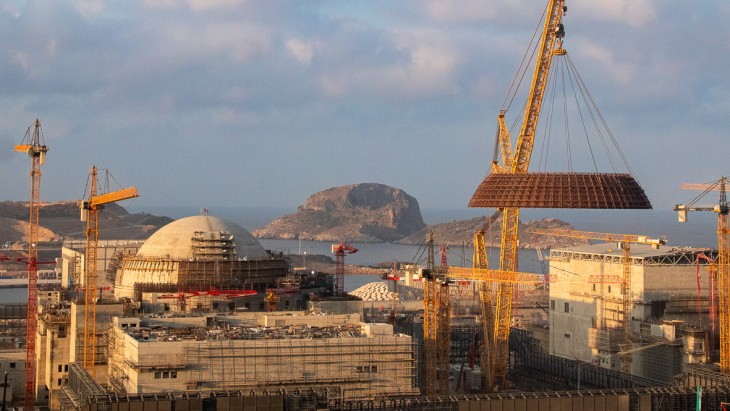

該部件被移向反應堆廠房(圖片來源:阿庫尤核電站)
阿庫尤是土耳其第一座核電站。俄羅斯國家核能公司 Rosatom 正在按照所謂的 BOO(建設-擁有-運營)模式建造四座 VVER-1200 反應堆。根據俄羅斯聯邦和土耳其共和國政府間協議的條款,核電站第一臺發電機組的調試必須在收到機組建設的所有許可證后的七年內進行。
首臺機組的建造許可證于 2018 年頒發,建設工作于當年開始。核燃料于 2023 年 4 月運抵現場,目標是在 2024 年進行物理啟動。
該發電廠預計發電容量為 4800 MWe,可滿足土耳其約 10% 的電力需求,計劃到 2028 年底所有四臺機組均能投入運營。
