美國歷史上建造的第一座高溫氣冷堆(high-temperature, gas-cooled reactor,HTGR)是Peach Bottom核電站的1號機組。該示范電站位于美國Pennsylvania州Philadelphia西南約80英里處的Susquehanna河旁,其任務是驗證高溫氣冷堆的設計程序。

該反應堆在1349個等效滿功率天(EFPD)內生產了超過120萬兆瓦時的電力,由Philadelphia Electric公司配送。
Peach Bottom核電站1號機組由General Atomic公司設計,Bechtel公司建造,Philadelphia Electric公司運營。建造許可證于1962年2月頒發,1966年2月開始裝料,次月達到首次臨界,1967年5月達到滿功率。第一個堆芯循環于同年6月開始商業運行,并于1969年10月停堆換料。1970年7月,第二個堆芯循環開始運行,1974年10月,由于達到使用壽命,該反應堆關閉、等待退役。
General Atomic公司于1976年分兩卷出版了Peach Bottom高溫氣冷堆運行歷史報告,該公司在報告中指出,除了生產商業電力,Peach Bottom核電站還是一座原型核電站。這種定位要求核電站必須進行包括停堆在內的功率調整,以便根據美國原子能委員會贊助的建造后研發計劃對核電站系統和設備進行測試。General Atomic和Oak Ridge美國國家實驗室在整個反應堆壽命期間都在持續執行此類監控計劃,以監測堆芯組件性能、裂變產物釋放和析出、循環活度、冷卻劑化學以及反應堆運行的其他重要指標。此外,在第二個堆芯循環運行期間,作為先進HTGR燃料測試計劃的一部分,安裝并輻照了30多個燃料測試元件。

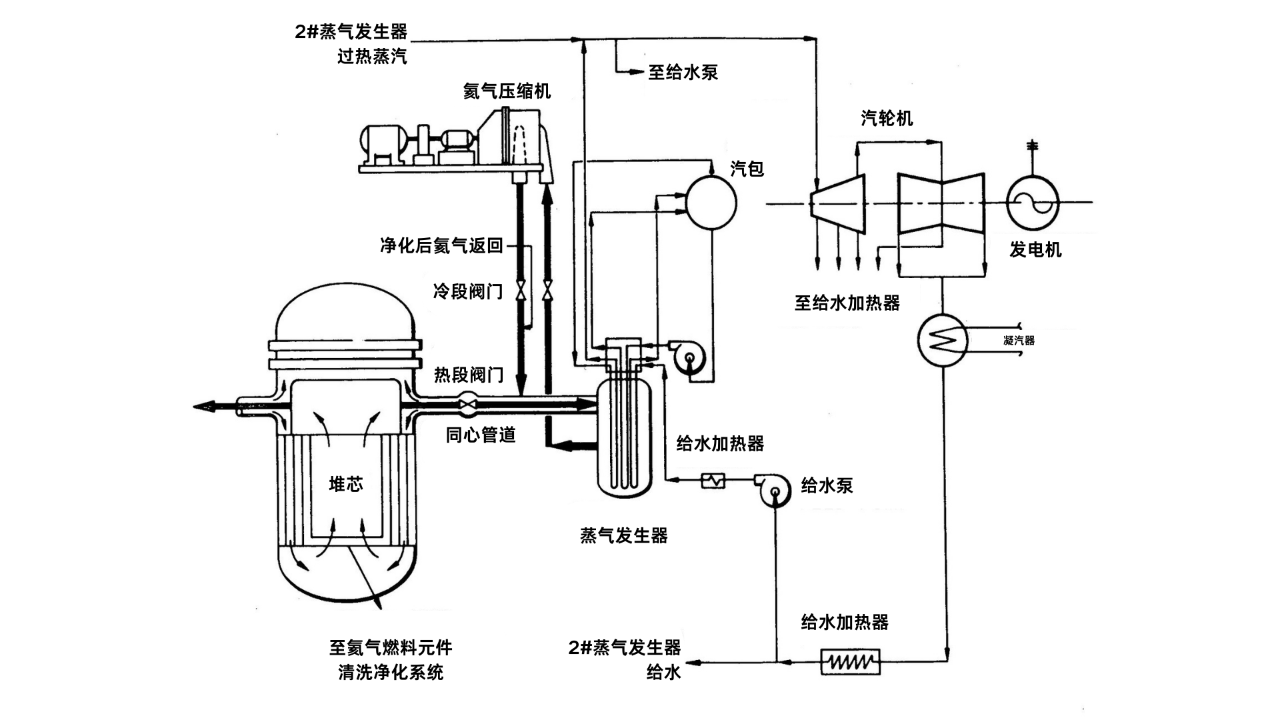

Peach Bottom核電站1號機組是石墨慢化、氦氣冷卻高溫反應堆。堆芯內裝有804個石墨燃料元件,每個燃料元件長12英尺(約3.66米),直徑3.5英寸(約8.89厘米),包含30個燃料壓塊。36根液壓驅動的控制棒提供反應堆控制和緊急停堆功能。此外,還有19根電力驅動的緊急停堆棒和55個熱釋放的重力下降中子吸收器。
反應堆的兩個冷卻回路并聯運行。每個環路以每小時220000 磅(約99噸)的流量循環使用壓力為335 psig(約2.31 MPa)的氦氣。堆芯出口的氦氣冷卻劑溫度約1300 °F(約704 °C),接著進入蒸汽發生器進行冷卻,然后在約650 °F(約343 °C)的溫度下返回反應堆堆芯。由活性炭填料床組成的捕集系統用于捕集裂變產物并使其衰變,從而控制放射性。
在451.5 EFPD之后,Peach Bottom核電站1號機組的堆芯被第二個循環的堆芯取代。根據2003年Idaho美國國家工程與環境實驗室為美國能源部編寫的Peach Bottom核電站1號機組高溫氣冷堆1號和2號堆芯燃料摘要報告,“由于燃料顆粒涂層破裂導致90個燃料元件失效,首循環堆芯僅運行了其設計壽命的一半左右。運行初期出現故障的部分元件已被更換”。由于一回路系統內的活度增加(低于一回路系統設計限值),發現90個燃料元件出現故障。

1969年,根據運行歷史報告,“Philadelphia Electric和General Atomic于11月舉行會議,審查450 EFPD堆芯檢查的結果,并確定未來的運行模式。得出的結論是,首循環堆芯有可能在功率降低的情況下繼續運行,但最好將其替換為2號堆芯。2號堆芯的制造、運輸、許可和裝載以及試驗測試元件的安裝也是此次討論的主題”。
2號堆芯的裝料于1970年4月10日開始,到該月底,所有251個燃料元件完成裝料。4月23日,2號堆芯達到臨界狀態。7月14日達到滿功率,主發電機與電網同步。第二個循環堆芯燃料元件的設計旨在提高穩定性,防止出現首循環堆芯曾出現過的燃料顆粒涂層破裂的情況。運行歷史報告指出,第二個循環堆芯所采用的新型涂層燃料顆粒的設計特點包括:
• 滯留更多的裂變產物;
• 燃料涂層具有極佳的穩定性,從而防止燃料緊湊膨脹。
新的燃料顆粒涂有雙層熱解碳(BISO),包括內層低密度碳涂層和外層高密度碳涂層。在第二個循環堆芯的整個壽期,一回路放射性活度從未超過1居里,從而表明2號堆芯燃料顆粒的裂變產物滯留特性得到了改進。第二個循環堆芯在其整個900 EFPD的設計壽期內成功運行。
2號堆芯一直運行到1974年10月31日反應堆關閉。之所以決定讓Peach Bottom核電站1號機組退役,是因為初始示范活動已經完成,設計程序已經得到驗證,但與其他電站相比,該電站40 MWe的輸出功率并不經濟。
Peach Bottom核電站1號機組退役計劃由美國電力研究與發展協會(Electrical Research and Development Association)和美國電力研究院(Electric Power Research Institute)發起,從1975年10月持續到1976年2月。該計劃為電站提供了又一次提供關鍵設計驗證數據的機會。停堆后,對部分燃料元件進行了伽馬掃描,以確定功率和燃料燃耗分布情況,從而進一步對HTGR商業設計程序進行驗證。總共有148份來自一回路風管和蒸汽發生器傳熱管的樣本被送去分析。
1974年11月22日,開始從反應堆移除燃料元件。到1975年6月11日,804個燃料元件被全部移除,并儲存在乏燃料池中。這一過程包括裝罐、泄漏試驗以及將乏燃料放入乏燃料池。到1977年2月26日,所有乏燃料均已拆除并運出廠址。
到1976年7月,整個氦氣凈化系統(包括衰變床)被拆除并運到廠外。所有主要的退役活動于1978年2月結束。Peach Bottom核電站1號機組反應堆目前處于安全儲存(SAFSTOR)狀態。留在廠址的設備包括反應堆容器、蒸汽發生器和一回路系統管道,這些部件將在該電站2號和3號機組永久關閉后拆除。2號和3號機組均為百萬千瓦級的沸水堆,于1974年建成投運,2020年獲準延壽80年,將分別運行至2053年和2054年。
綜上,Peach Bottom核電站1號機組成功進行了HTGR設計程序驗證示范。這是首次對HTGR的商業運行進行示范,并證明是成功的。該HTGR的運行經驗被Fort Saint Vrain核電站所吸納和借鑒,該電站也采用了高溫氣冷堆技術。Fort Saint Vrain核電站的HTGR同樣由General Atomic設計,電功率為330 MWe,于1979~1989年運行,1992年完成退役。
Peach Bottom核電站1號機組還證明,盡管首循環堆芯中的燃料元件出現故障,但在拆除和研究故障燃料元件并安裝新堆芯后,電站仍可繼續運行。還應指出的是,Philadelphia Electric證明了HTGR以負荷跟蹤方式運行的能力,因為該電站在其八年壽期的大部分時間里就是這樣運行的。電站中的許多系統在壽期內表現優異,其中包括蒸汽發生器,它在近八年的時間里沒有發生傳熱管泄漏或堵塞。第二個循環堆芯還負責試驗30個燃料元件,這些元件作為先進HTGR燃料測試計劃的一部分進行了輻照。
