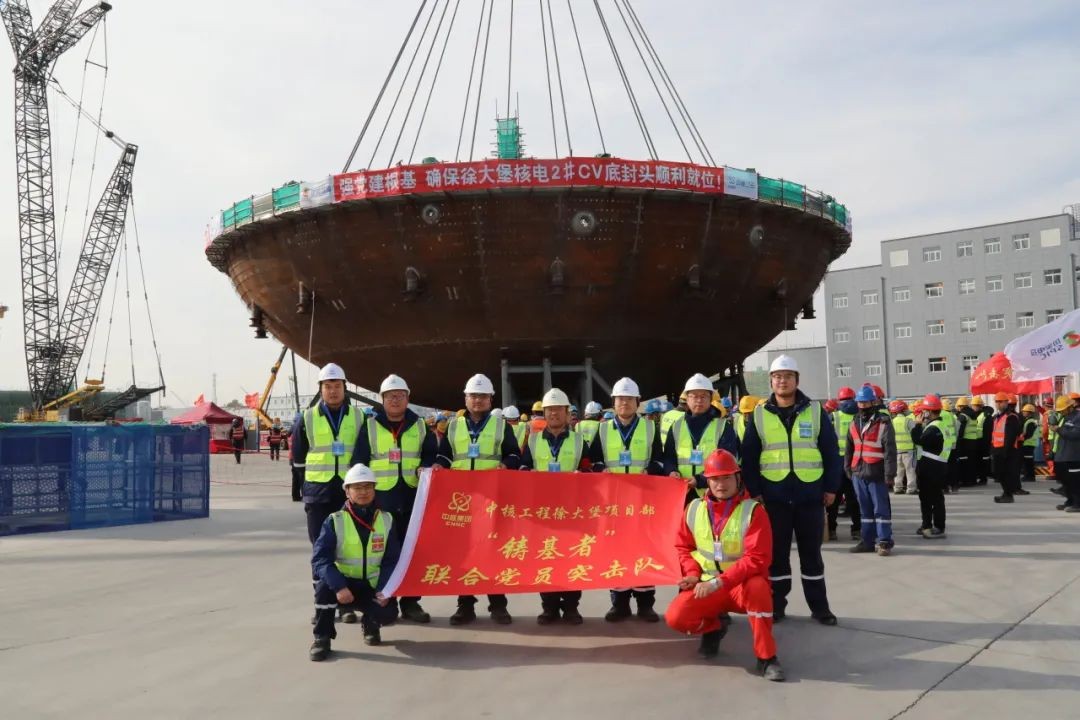

2024年10月27日17時02分,中核工程總包的徐大堡項目2號機組反應堆廠房CV底封頭順利吊裝就位,拉開了2號機組反應堆廠房內部結構施工的序幕,標志著2號機組關鍵路徑建造工作邁出了堅實一步。

CV底封頭位于反應堆廠房底部,整體呈半橢圓球形,主要由弧形板、臨時支撐短柱、剪力釘、機械貫穿件、附件板、吊耳、施工平臺等物項構成,直徑為39.642米,高度為11.609米,凈重量為677.4噸,總吊裝重量達861.2噸。
為確保此次吊裝工作順利完成,中核工程徐大堡項目部組織開展日例會,每日跟蹤協調吊裝前各項工作,當日事當日畢,同時充分汲取“臨時支撐短柱坐標超差問題”等經驗反饋要點,結合徐大堡項目部實際工況,強化CV底封頭拼裝質量及安全管控措施,結合1號機組CV底封頭吊裝經驗,充分開展創新工作,本次采用“電動絞盤”連接吊索具、優化應變片與傳感器連接方式,吊索具連接及測試工作時長僅為1號機組工作時長的1/4,在降低了安全風險的同時,達到組織效率和工裝效率的雙效提升。

CV底封頭吊裝就位是徐大堡項目2號機組繼FCD之后實現的又一個重大節點,為后續反應堆廠房內部結構施工、CV一環安裝創造了有利條件。徐大堡項目部將繼續發揚“強核報國、創新奉獻”的新時代核工業精神,深入貫徹“整體·協同”理念,高質量高標準推進徐大堡核電項目建設。
