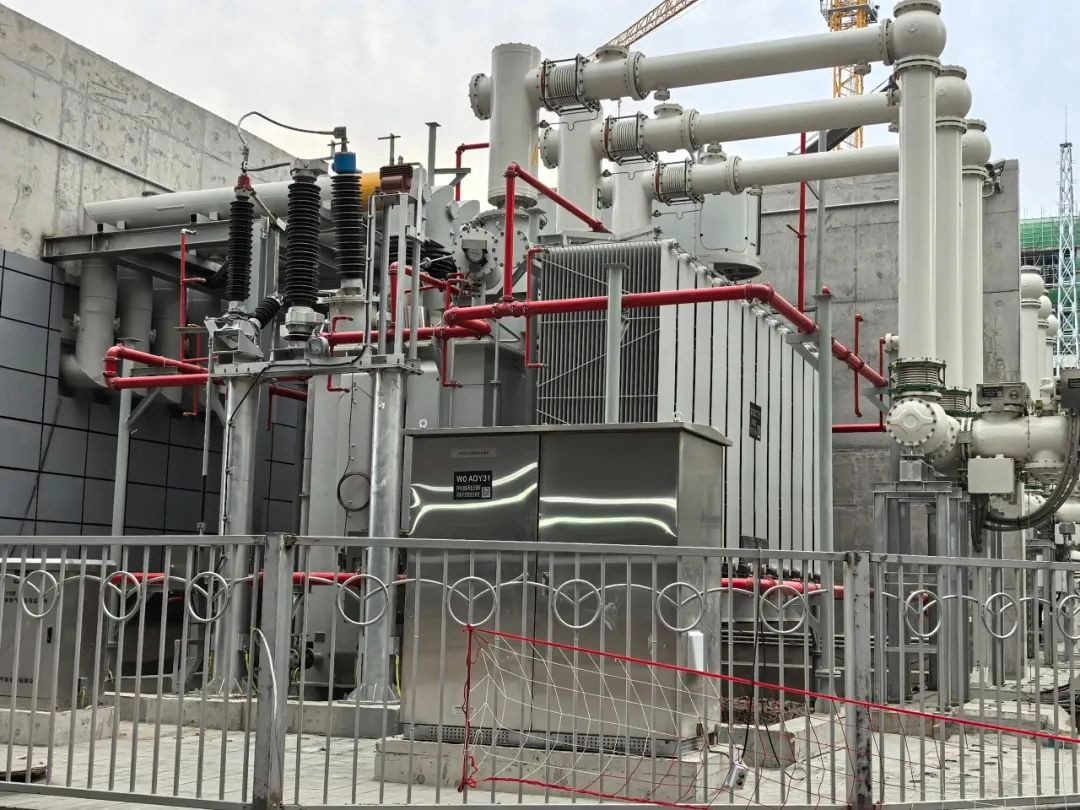

2024年10月30日22點15分,中核工程承包的徐大堡核電項目3號機組2臺高壓廠用備用變壓器送電完成,標志著3號機組220kV倒送電圓滿完成,為后續泵房進水、壓空可用、主控室可用、核回路沖洗等重大工程節點順利實現奠定了堅實基礎。

本期工程220kV開關站是在原有子項基礎上進行擴建,采用雙母線結構接線方式新建兩個出線間隔,并通過220kV高壓電纜與3號機組2臺高壓廠用備用變壓器連接。自220kV倒送電相關工程開工建設以來,面臨到圖滯后、甲乙供物項繁多、原有廠房改造及GIS電流互感器拆改、冬期施工等諸多困難挑戰,徐大堡項目部黨委強化黨建引領,將黨建工作與現場工程、安全、質量、進度等關鍵業務有機結合,積極組織成立了“風馳電掣”黨員聯合突擊隊、“迅捷”青年突擊隊,以黨建聚人心、促生產,組織設計、采購、調試、浙江火電、中核二二、中核二三等相關方成立220kV倒送電專項組,統一思想、協同攻堅,明確各方責任,優化施工邏輯,強化現場監督。

徐大堡項目部牽頭召開會議70余次,制定專項工作方案,并發布19期專項報告。充分發揮團隊優勢,對施工策劃、方案審批、風險控制、過程實施等方面做出全方位部署和安排,高質量、高標準有序推進現場施工工作。先后順利完成NCS、故障錄波、啟備變、消防泵組等27個倒送電相關(子)系統的土建、安裝、移交、調試等工作,并首次在倒送電前實現消防和廢油接收子項的正式可用。
