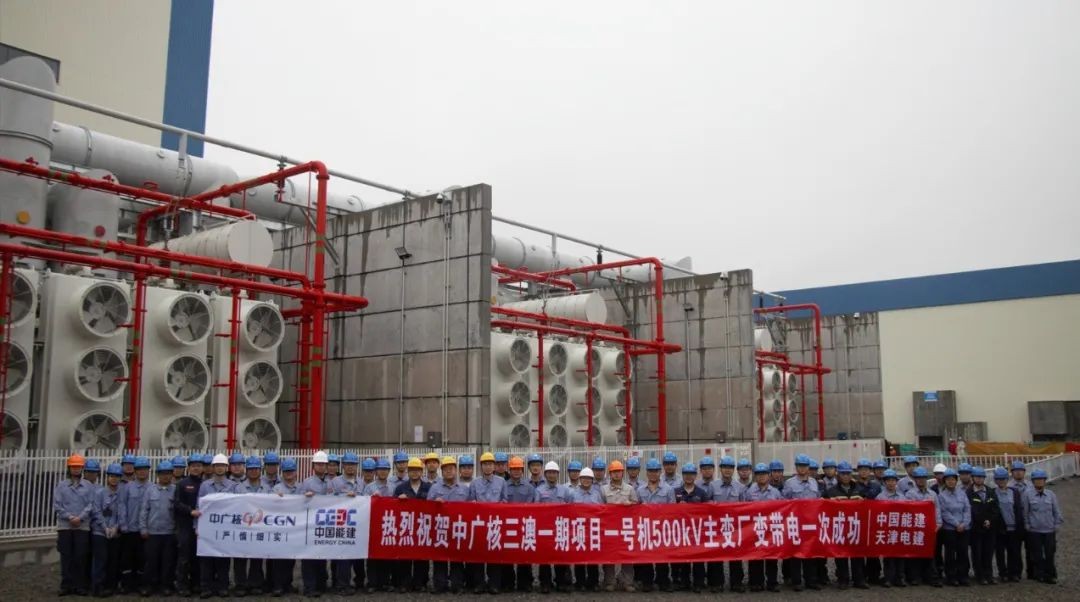

11月16日23時24分,三澳核電廠1號機組主、廠變完成五次沖擊合閘試驗,并順利完成24小時試運行考核,三澳核電廠最高電壓等級電源系統、1號機組500kV主電源正式可用,也意味著三澳核電廠1號機組主廠變倒送電工作的順利完成,為機組熱試、裝料及工程各項調試工作提供重要外部電源保障。

電氣部先后兩次邀請中國廣核集團重大辦專家、ETPG專家、及集團內外商運核電廠專家(寧德核電、秦山核電、三門核電)開展現場專項檢查,并于送電前夕邀請集團重大辦變壓器組首席高超和繼保組高級專家許勇斌赴蒼指導送電工作,保障三澳核電廠1號機組主、廠變一次送電成功。
檢查專家對主、廠變安裝狀態、跳閘邏輯和定值進行了專項梳理和“回頭看”,提出了82條優化建議,可能影響成功送電的建議均于送電前完成了處理。其中差動保護勵磁涌流臨時定值設置為雙套保護均采取二次諧波三相閉鎖方式,有效避免了勵磁涌流誤跳變壓器事件。
送電期間,電氣部聯合及中國廣核集團重大辦、蒼南核電運行部、計劃部、設備管理部、安全防護部等部門、中廣核工程EPCS板塊、核鵬監理、設備廠家全程保駕送電過程,確保現場如出現問題能夠快速協調、快速決策,保障了送電工作一次成功。
項目團隊始終堅持高標準、嚴要求,從主、廠變等主設備的設計制造階段開始介入,落實油在線監測裝置選型優化、冷卻系統可靠性提升等重大設計優化三十余項。
在安裝調試期間,項目團隊聯合中廣核工程成立電氣系統高質量調試黨員攻堅隊和外電源高質量投產聯合攻堅團隊,深度的安裝調試參與,主動承接、推動解決現場安裝調試問題,全力保障現場安裝調試工作的高質量推進及隱患缺陷問題的高水平處理。
