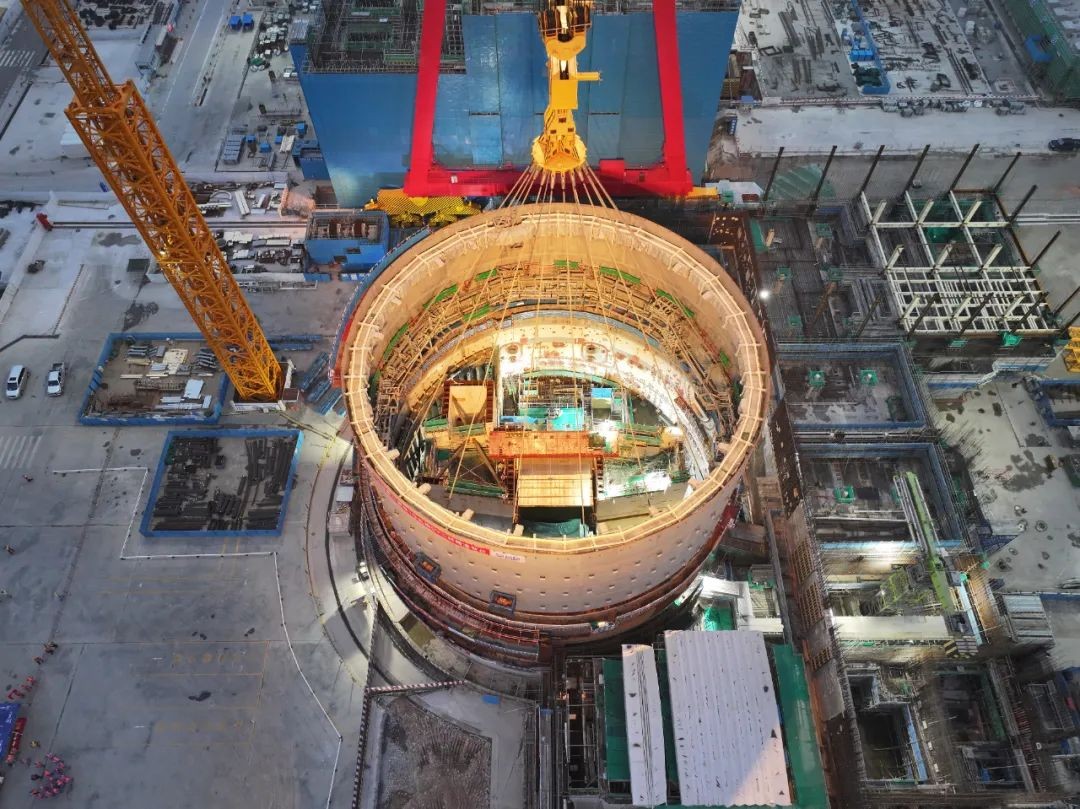

11月25日17時59分,廉江核電項目一期工程1號機組鋼制安全殼(CV)筒體二環順利吊裝就位。

CV筒體二環由四層鋼板組裝而成,高約16米,內徑近40米。此次吊裝采用1600t大型龍門吊作為主吊機,提升CV筒體二環行走約500米,起吊總重量為1010噸,共歷時1小時44分鐘,整個吊裝過程安全、精準、平穩、有序。

結合依托項目經驗反饋及廉江核電項目實際進展,按照最大化拼裝原則,CV筒體二環在拼裝階段集成環形風管、鋼結構、電氣支架、管道及支架等多專業物項,有效降低了交叉施工風險,充分展現了CAP系列堆型模塊化建造優勢。
