俄羅斯斯摩棱斯克二號核電站的設計文件和工程勘察材料已獲得斯摩棱斯克州地方專家組織 (Smolenskgosexpert) 的批準,開始建設和安裝斯摩棱斯克二號核電站的基地。材料符合技術法規和現行法規的要求,得到認可,允許開始建設替代核電站的基礎設施。
俄羅斯的泰坦-2 將在 2032 年和 2034 年前在斯摩棱斯克二號核電站建造兩臺配備 VVER-TOI 反應堆的新機組。斯摩棱斯克二號將建在距離斯摩棱斯克核電站 6 公里的地方,該核電站由三臺 RBMK 反應堆組成,這些反應堆的設計壽命已接近尾聲。第一臺機組于 1982 年投入使用,其使用壽命已延長至 2027 年。第二臺機組獲準運行至 2025 年 5 月 29 日,第三臺機組獲準運行至 2034 年 12 月 14 日。
斯摩棱斯克核電站基本建設副主任亞歷山大·切博塔列夫說:“這為我們和總承包商 Titan-2 開始建設配套基礎設施鋪平了道路,這些基礎設施將包括行政、便利和生產大樓、混凝土攪拌裝置、倉庫、大型裝配車間和其他設施。”

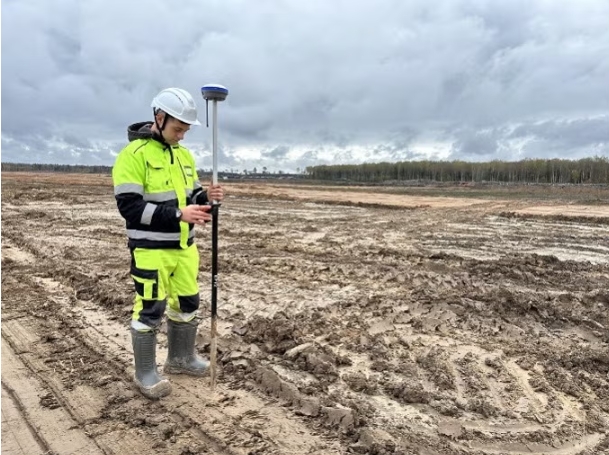

他補充說,這些設施的建設將為1號機組反應堆廠房基礎澆筑首批混凝土做好準備。11月,泰坦-2號開始在斯摩棱斯克-2號建造安裝基地建造行政和工業大樓基礎。目前,建造安裝基地場地上的樹木和伐木材料已全部清除,其垂直布局已完成。
目前正在設計進場道路、鐵路、工程通信以及電力和水的供應。首要任務是為建設者提供住房。根據庫爾斯克二號核電站建設的經驗,估計在 2030 年的高峰期,現場將有超過 9,000 人。在這方面,計劃在現有核電站的運營城市德斯諾戈爾斯克建造幾棟公寓樓。1 號機組反應堆建筑的第一批混凝土計劃于 2027 年 3 月澆筑。
1號和2號機組的設計文件編制計劃于2025年完成??傇O計方為原子能公司股份公司。根據路線圖,到2026年,應完成主要建設階段設計文件的主要國家審查,并獲得建造兩臺機組的許可。
