匈牙利政府近日發(fā)布一項法令,決定在帕克斯核電站建設兩臺新核電機組,即帕克斯II項目,不惜一切代價推進該項目的實施。為此,可能會修改EPC合同中的部分條款,并導致投資價格有所增加。
據報道,帕克斯II項目的成本上限設定為125億歐元,但一些專家預測,該項目的最終成本可能會上漲約10%。此外,未來還有可能更換帕克斯核電站現有的四臺機組,但由于工廠使用壽命的第二次延長,預計更換時間將比原先預計的晚20年。
帕克斯一號核電站現有四臺機組,總裝機容量約為2,000兆瓦;而帕克斯二號核電站計劃建設的兩臺新機組,總裝機容量將達到2,400兆瓦。這些機組均采用俄羅斯設計的壓水(VVER)型反應堆,且新機組代表了經過驗證的升級后的第三代以上版本的技術。

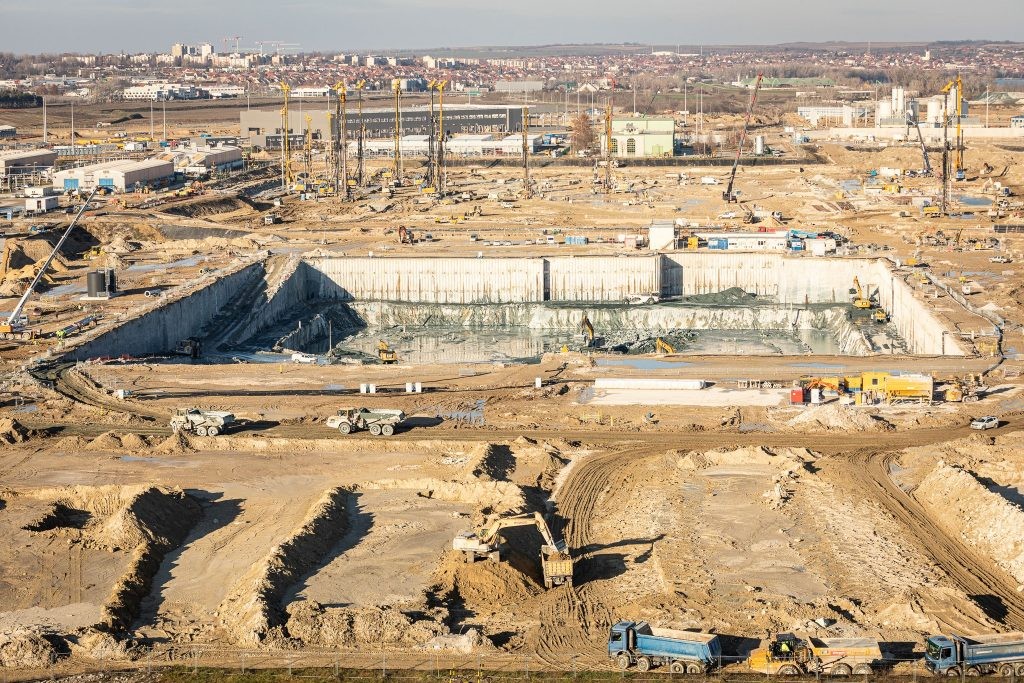

盡管Paks II項目的一大亮點——首次澆筑混凝土的日期已被推遲,但據項目負責人透露,技術條件和許可證將在稍后提供。專家指出,盡管表面看進度有所延遲,但實際上項目正在加快進行。目前,兩座新機組的建設已完成約20%至35%,但由于大部分工作尚未在地面上展開,因此現場主要可見的仍是集結建筑。
據匈牙利外交部長彼得·西亞爾托稱,混凝土澆筑是建設的關鍵部分,一旦澆筑第一塊混凝土,該核電站將正式歸類為在建核設施。國際原子能機構也認同這一觀點,認為從澆筑第一塊混凝土的那一刻起,核設施的建設即已開始。

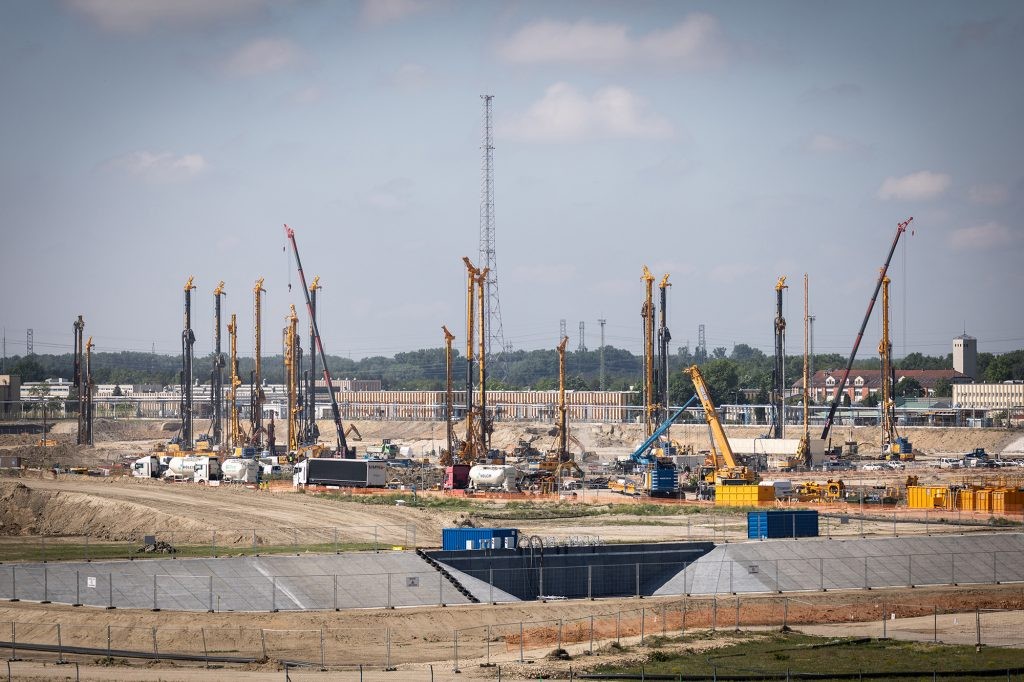

項目公司通訊主管Péter Rákóczi表示,目前已有60到70棟建筑正在建設中,所有建筑都已獲得許可,其中最大的建筑面積將達到11,000平方米。他強調,這項工作需要極其密集的準備、規(guī)劃和許可。
據Paks II項目首席執(zhí)行官Gergely Jákli透露,現實的情況是,Paks II核電站的電力將于2030年代初投放市場。
