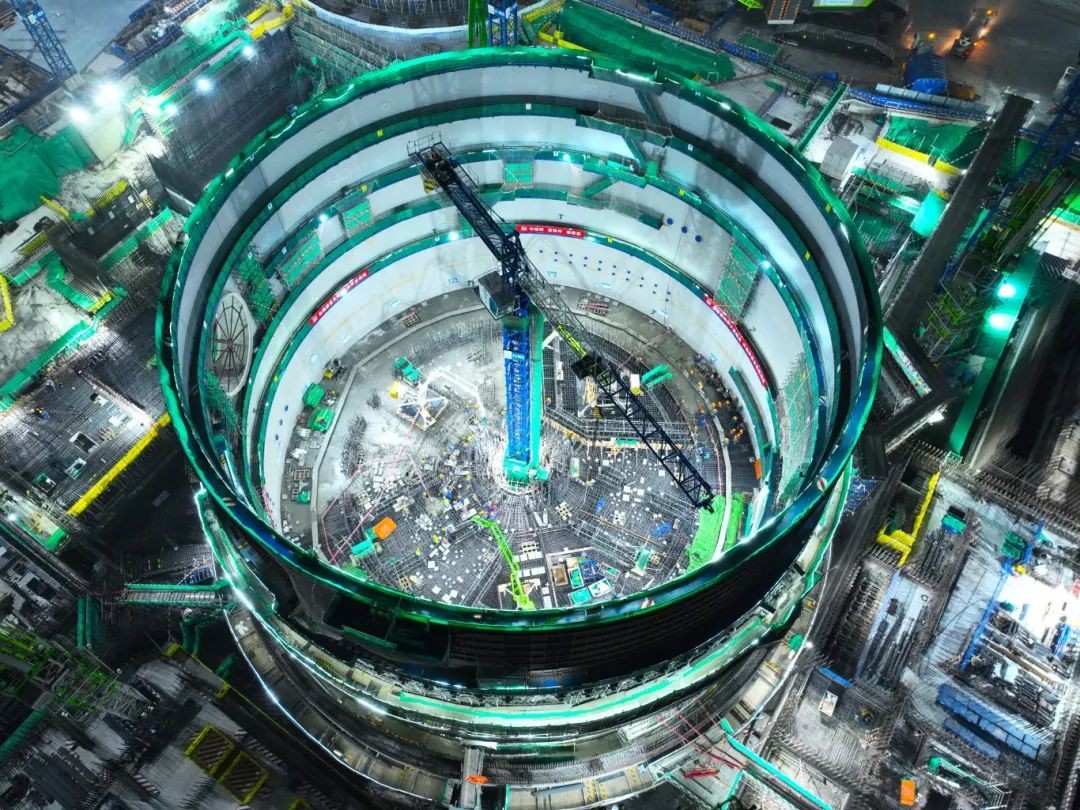

1月22日,中核二四歷時26小時8分鐘,圓滿完成華龍一號漳州核電3號機組反應堆廠房內部結構0米板澆筑,標志著該機組反應堆廠房正式突破地平線,進入地上主體結構施工階段。

3號機組反應堆廠房0米板作為核島主線路徑上關鍵控制點,支承著三個環路的蒸發器、主泵、泄壓箱、輔助設備及非能動堆腔注水箱。為順利完成此次0米板澆筑任務,漳州核電項目部認真落實公司黨委、核電工程中心要求,充分汲取一期工程施工經驗,提前部署策劃、加強整體協同、優化資源配置、明確施工邏輯,克服了鋼筋密集、埋件密布、材料制約及臨近新春佳節大量作業人員返鄉等困難,共耗時36天完成0米板施工,為順利推進主線工期奠定了堅實基礎。

后續,漳州核電項目團隊將繼續發揚“勇擔使命 奮發圖強 協同攻堅 敢于超越”的重大工程精神,以追求卓越之姿,向著打造核電建設新標桿的目標奮勇前行。
